志津川地区 西団地
志津川地区 西団地(70戸) 完成 ![](/images/template/10/MarufukuMini.gif)
完成日 |
平成28年11月10日 |
施工場所 |
南三陸町志津川字廻館 他 |
計画面積 |
約8.3ha |
実施期間
(契約期間)
|
平成25年11月16日から平成28年10月31日
(平成25年11月16日 から 平成29年3月31日)
|
施工業者 |
UR都市機構(CM方式) |
計画戸数 |
70戸 |
進捗状況 |
100%
※進捗状況については実施期間を基に計算しています。契約期間とは異なりますので、予めご了承願います。 |
リンク |
今後の住まいについて |
|
西団地東工区
平成28年11月2日現在
西団地西工区
平成28年3月3日現在(完成)
|
過去の写真

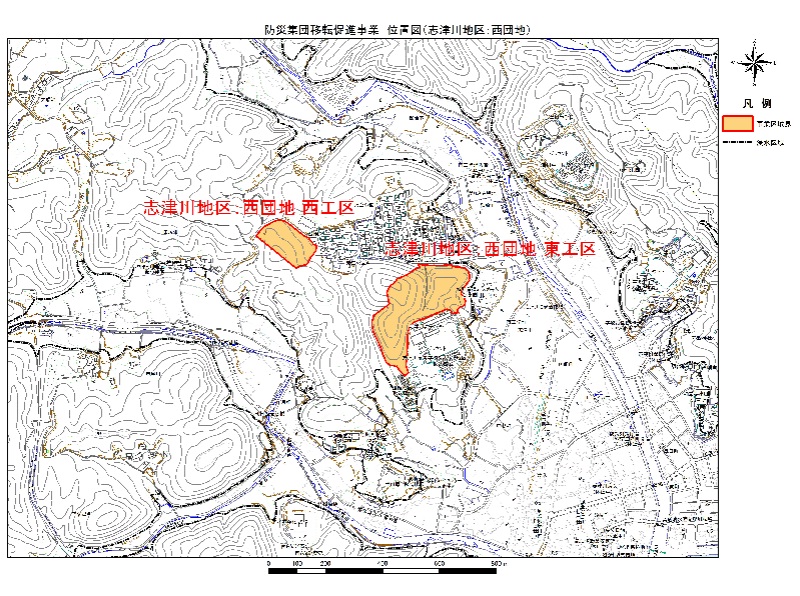

全体位置図 |
![平面図案(西の西)](/images/content/4225/20150120-164519.jpg)

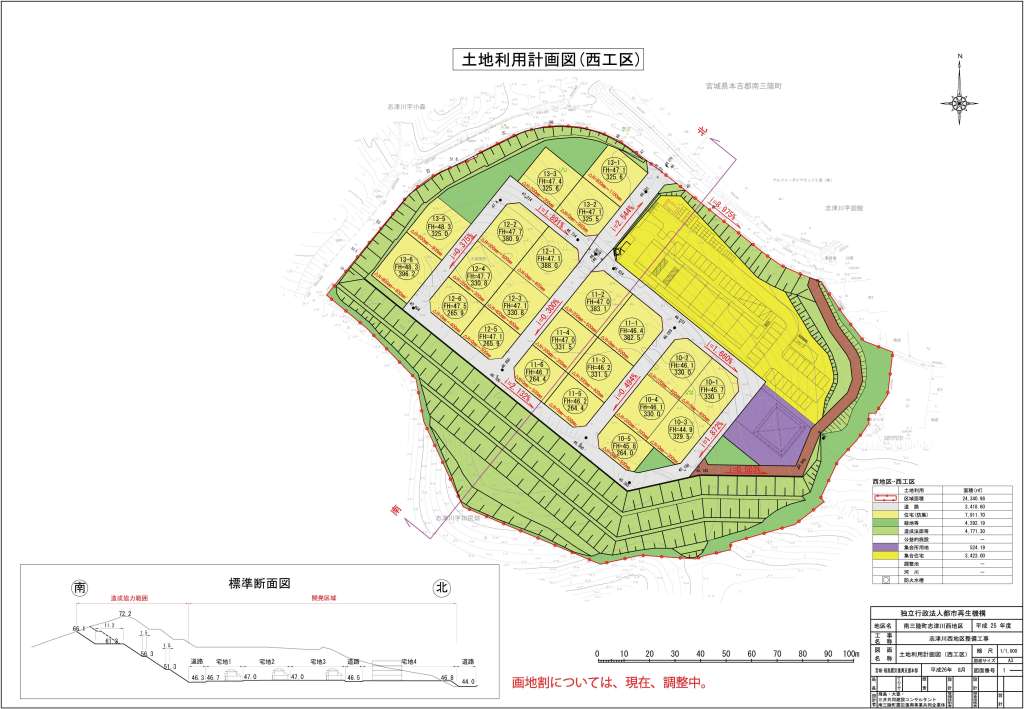

平面図(西団地西工区)
|
![平面図案(西の東)](/images/content/4225/20150120-164609.jpg)

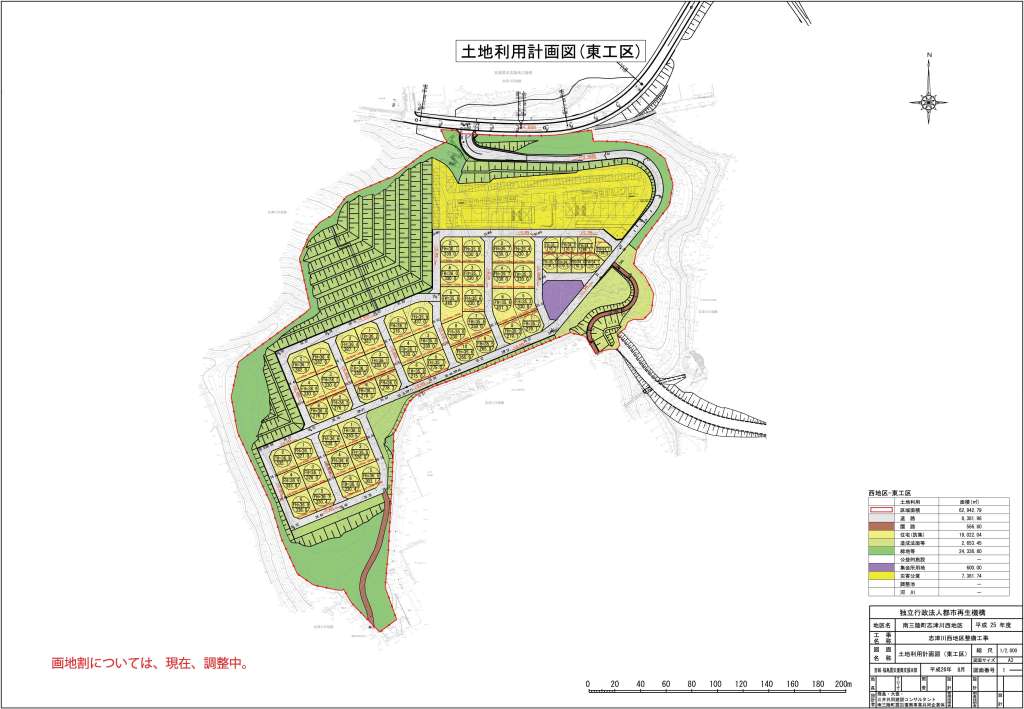

平面図(西団地東工区)
|

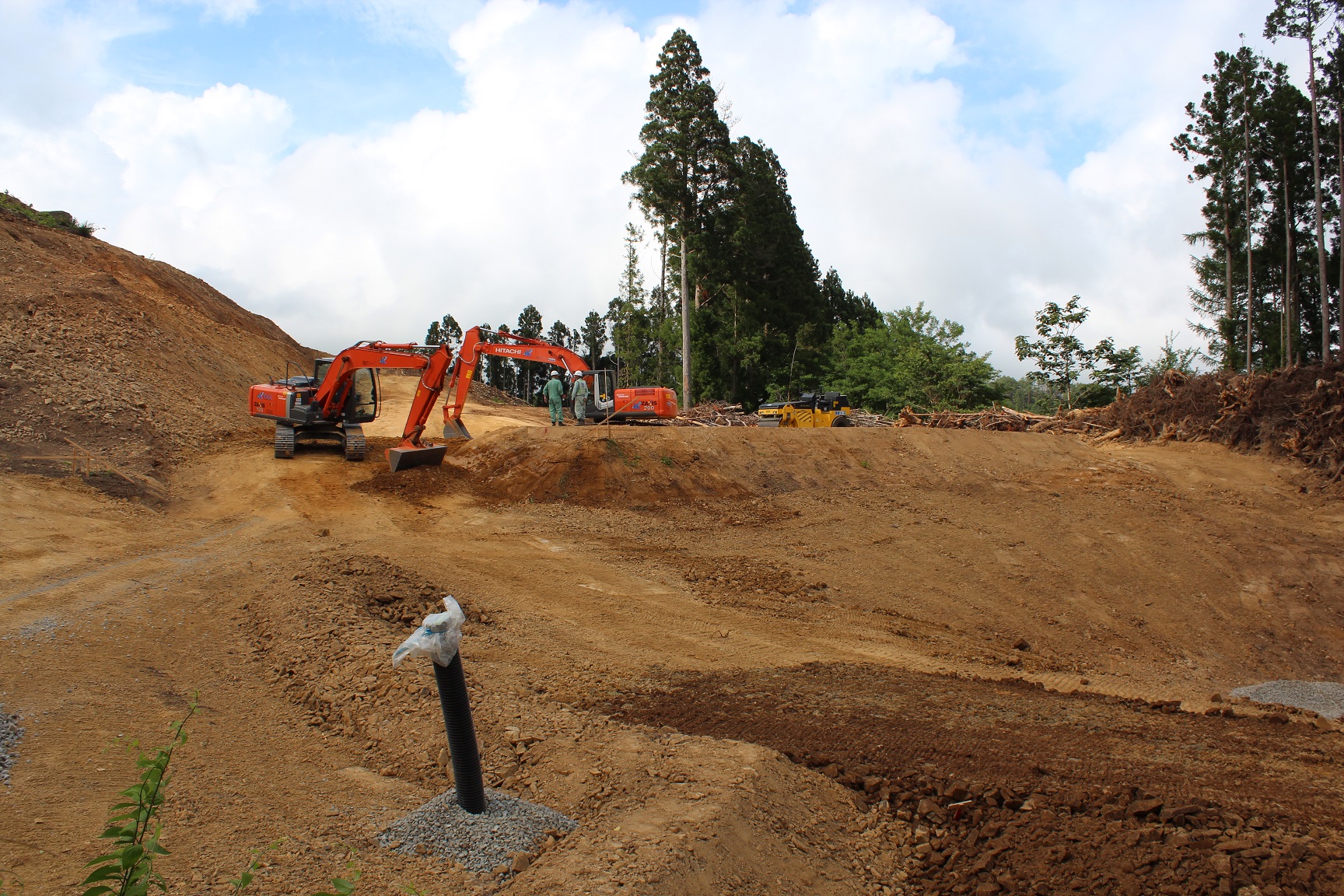

平成26年6月27日 |
平成26年6月27日 |
平成26年8月19日 |
平成26年8月19日 |
平成26年8月19日 |
平成26年11月14日 |
平成27年1月16日
|
![平成27年2月20日撮影](/images/content/4225/20150227-172320.JPG)
平成27年2月20日
|
![平成27年4月15日](/images/content/4225/27.4.jpg)
平成27年4月15日
|
平成27年5月14日
|
![](/images/content/4225/270615.jpg)
平成27年6月15日
|
西団地東工区
平成27年7月7日
|
西団地西工区
平成27年7月7日
|
西団地東工区
平成27年8月6日
|
西団地西工区
平成27年8月6日
|
西団地東工区
平成27年9月15日
|
西団地西工区
平成27年9月15日
|
西団地東工区
平成27年10月5日
|
西団地西工区
平成27年10月5日
|

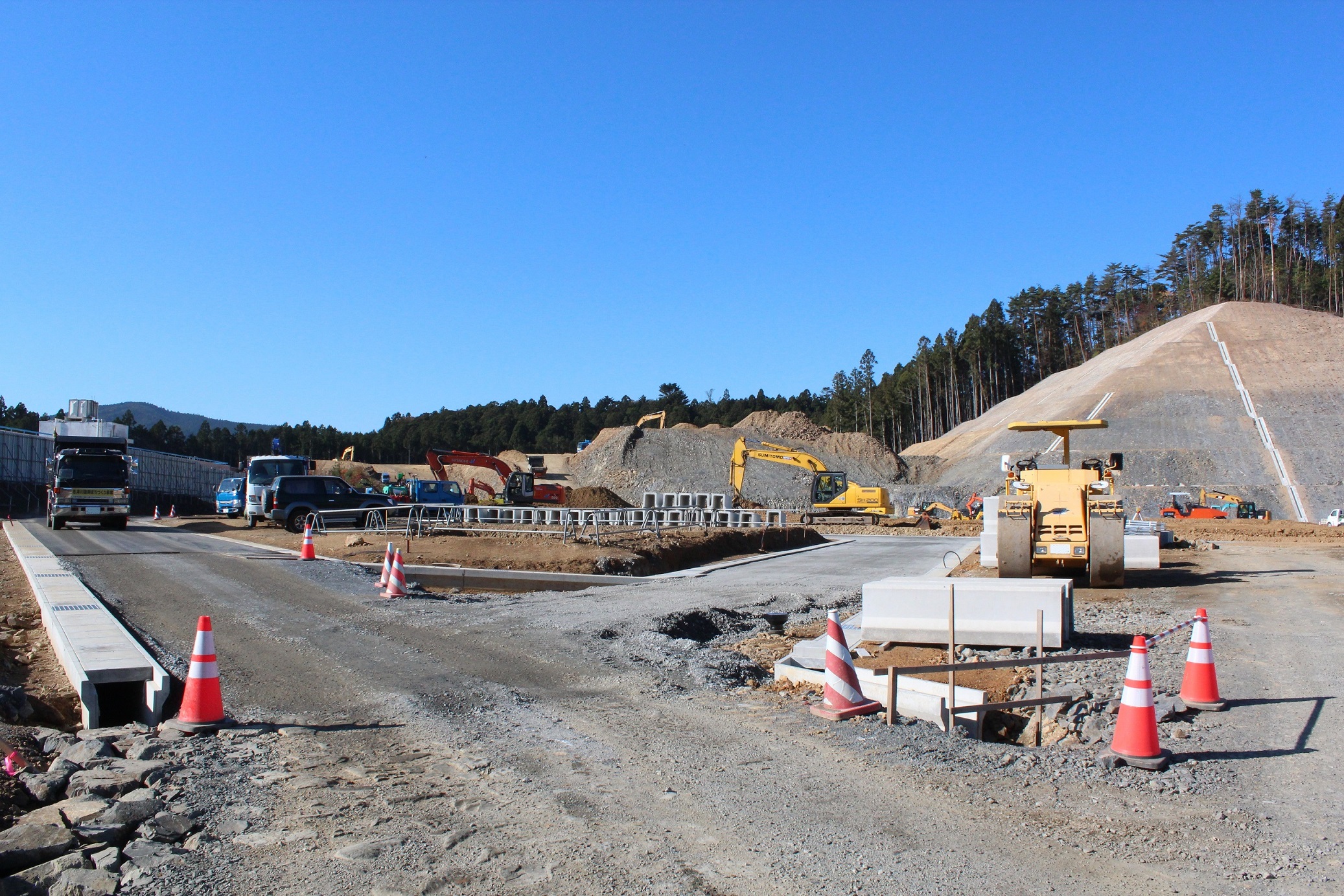

![平成27年11月6日](/images/content/4225/20160909-113435.JPG)
西団地東工区
平成27年11月6日
|

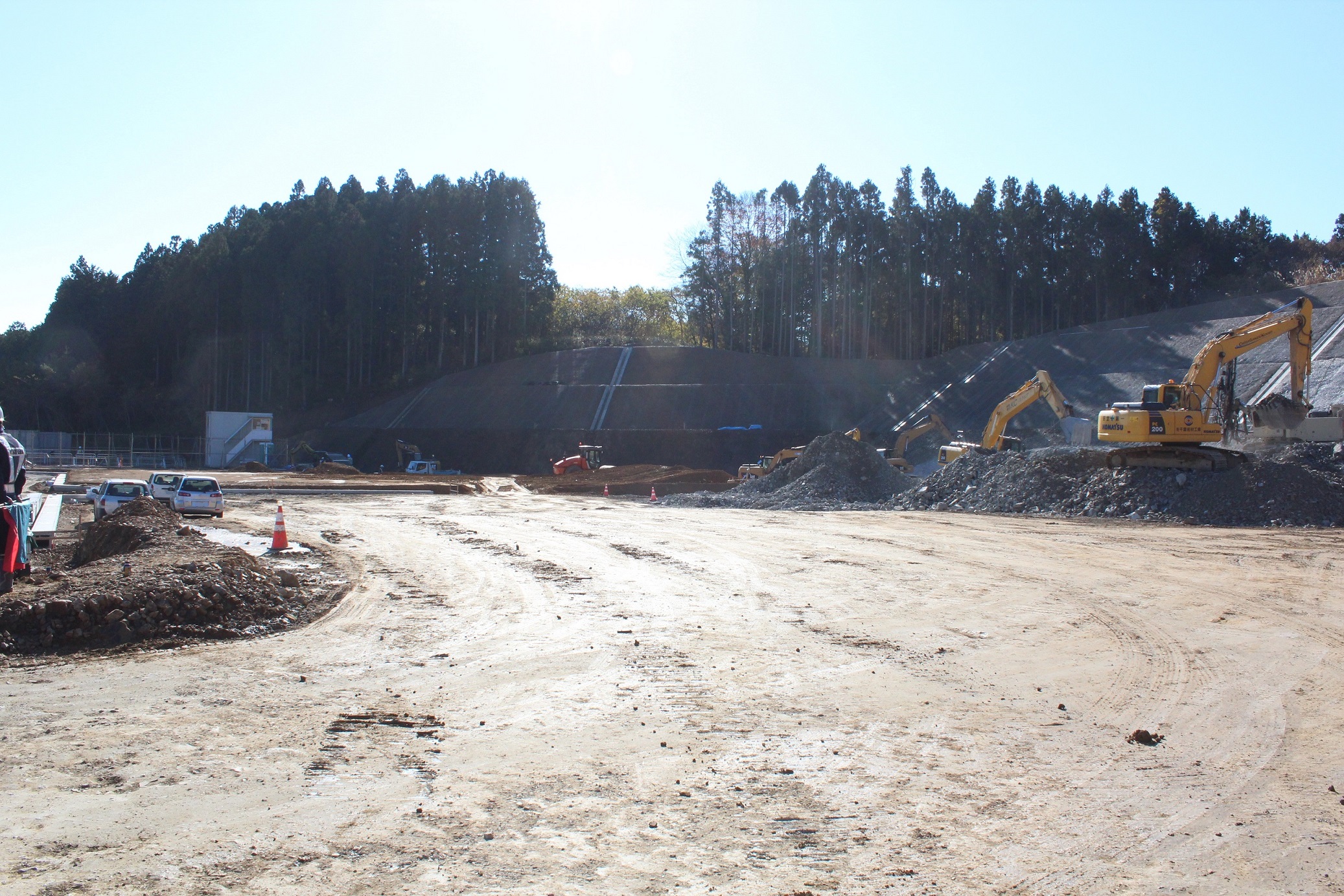

![平成27年11月6日](/images/content/4225/20160909-113455.JPG)
西団地西工区
平成27年11月6日
|

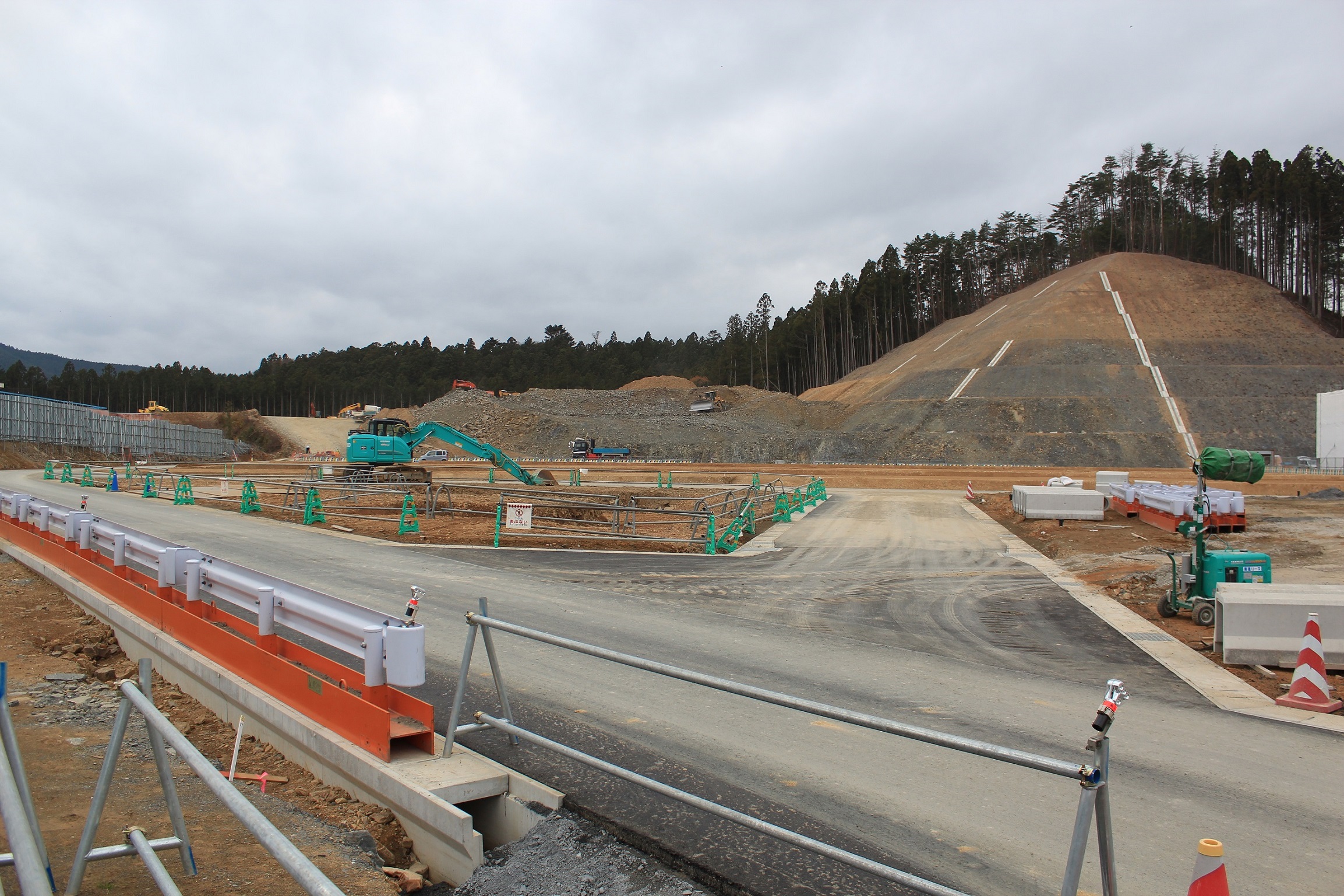

![平成27年12月2日](/images/content/4225/20160909-113524.JPG)
西団地東工区
平成27年12月2日
|

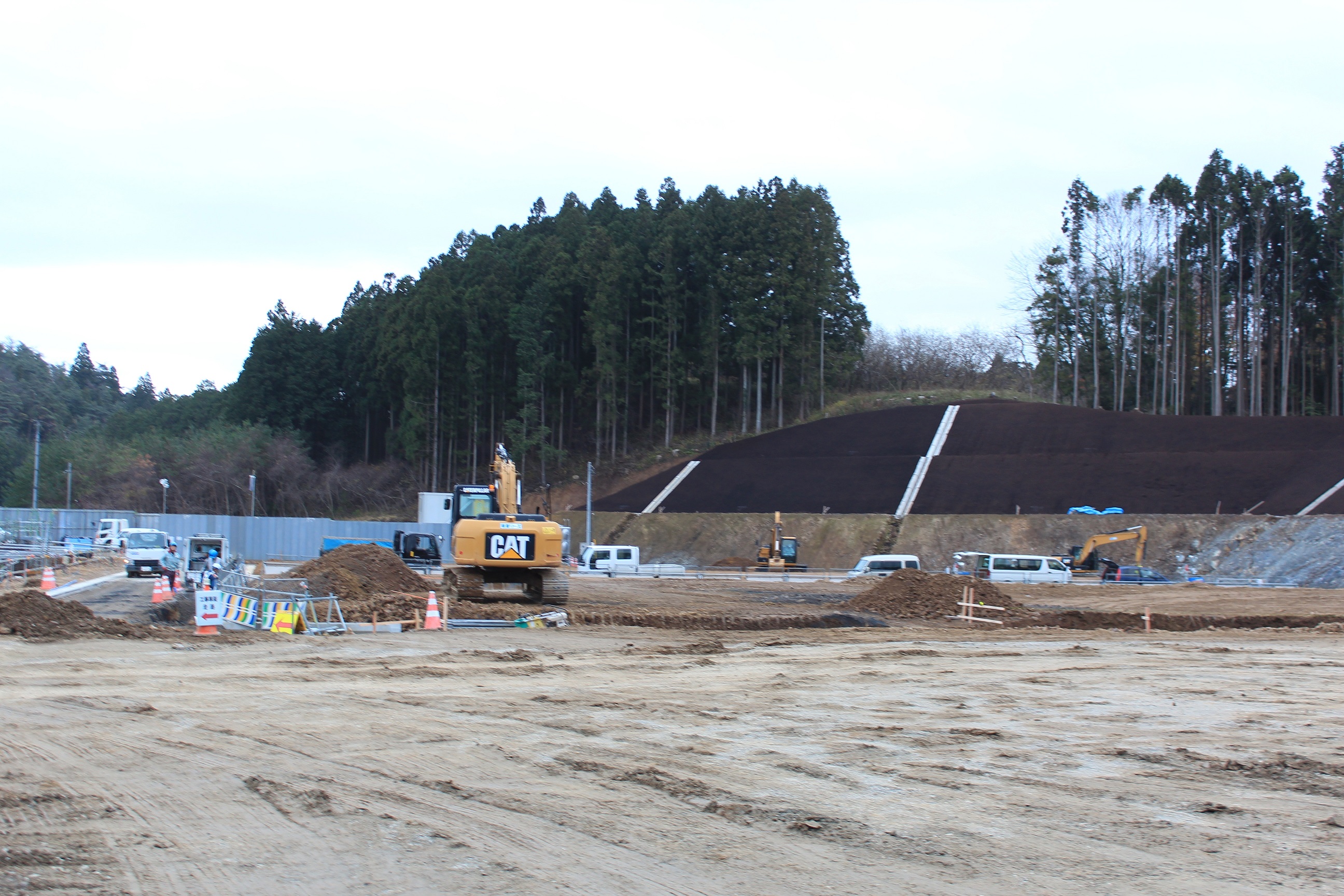

![平成27年12月2日](/images/content/4225/20160909-113544.JPG)
西団地西工区
平成27年12月2日
|

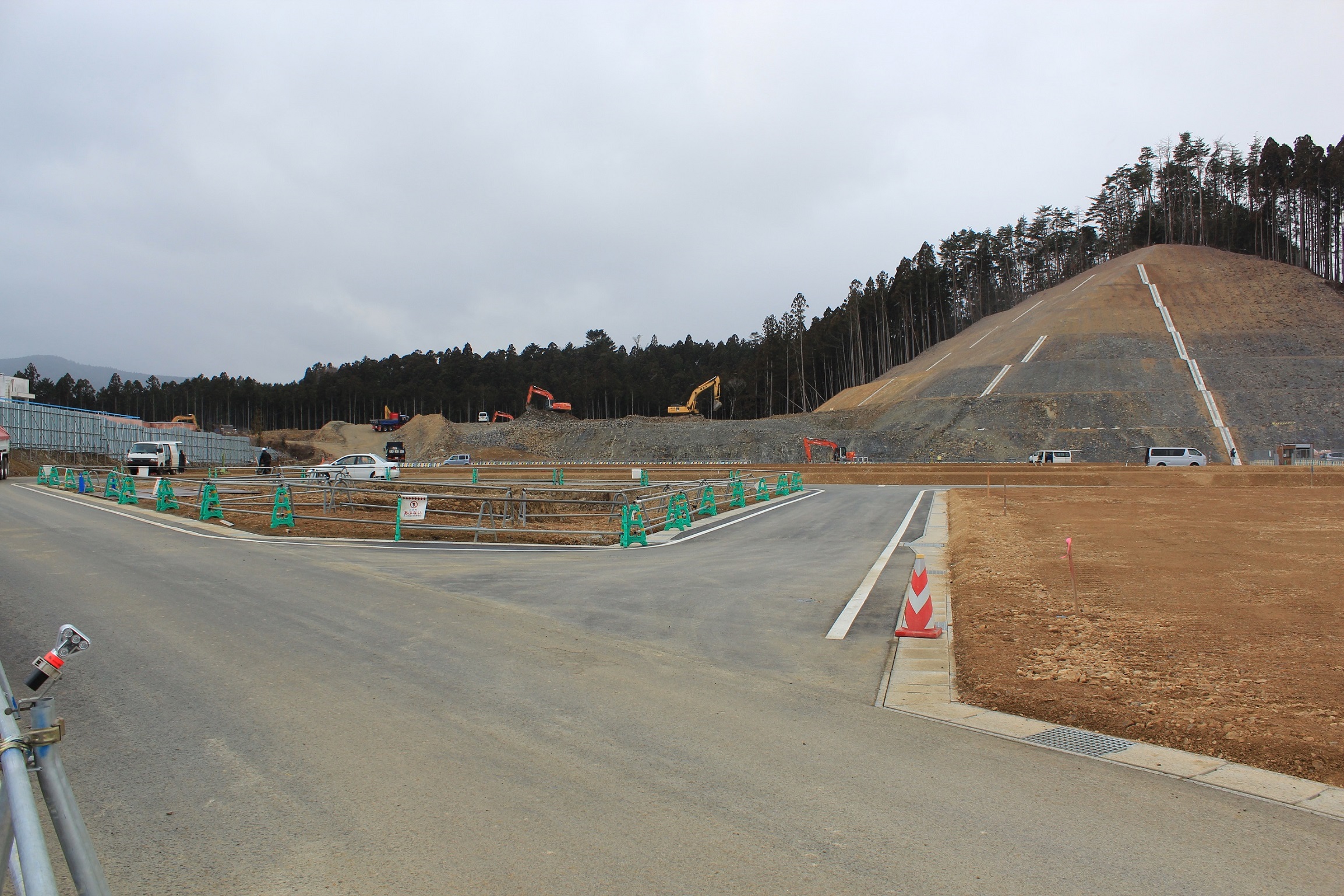

![平成28年1月7日](/images/content/4225/20160909-113601.JPG)
西団地東工区
平成28年1月7日
|
西団地西工区
平成28年1月7日
|

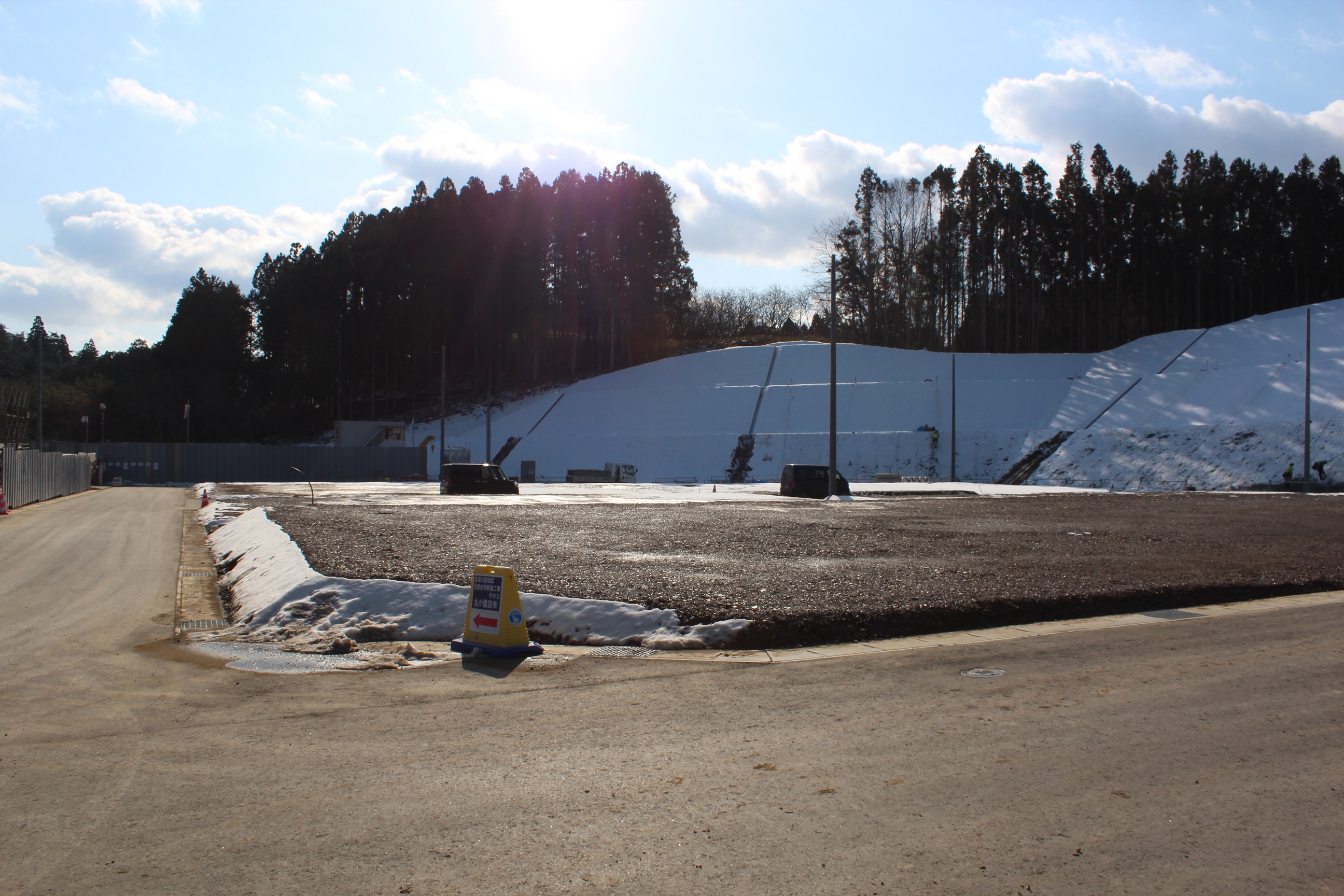

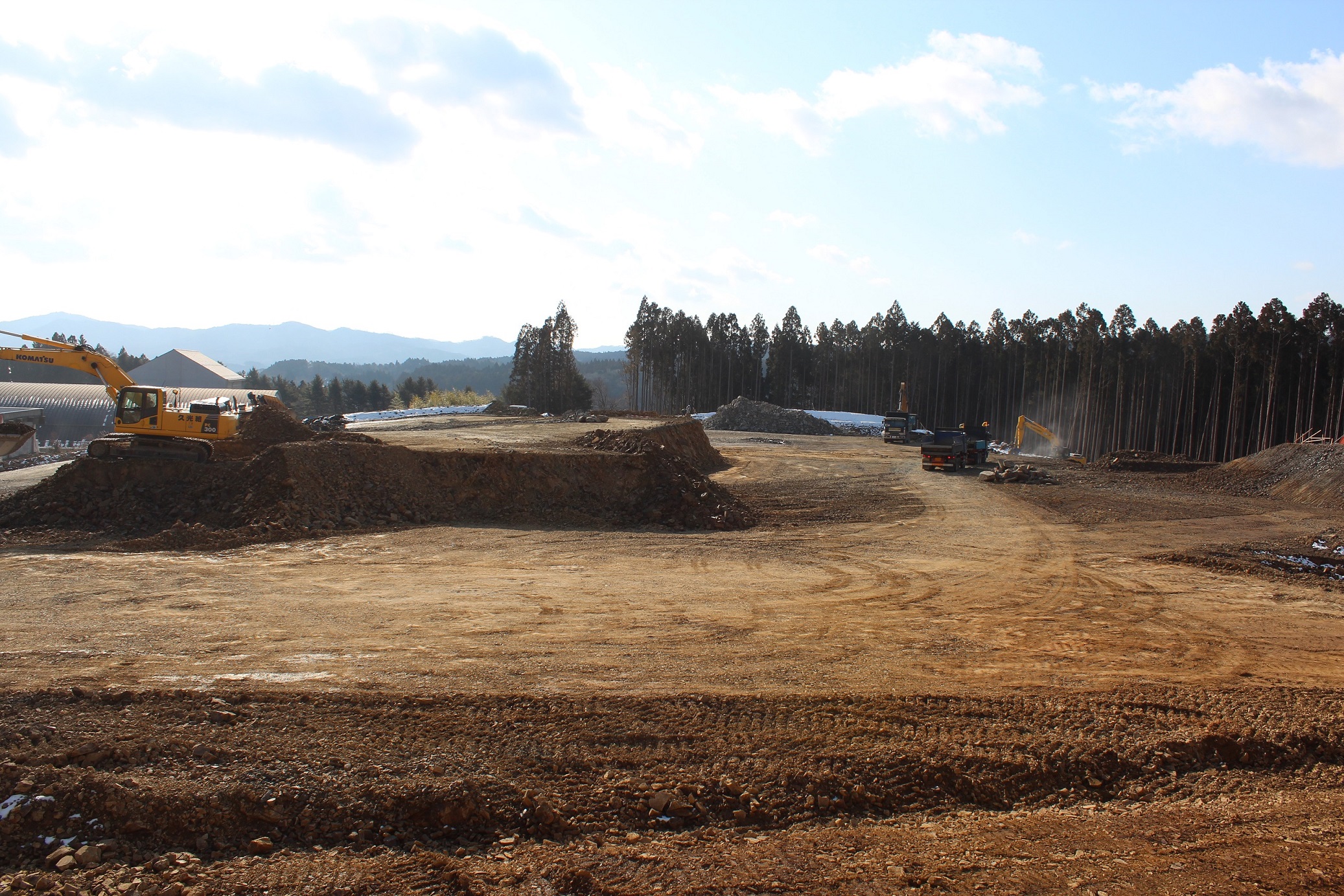

![平成28年2月5日](/images/content/4225/20160909-113809.JPG)
西団地東工区
平成28年2月5日
|
![平成28年2月5日](/images/content/4225/20160909-113832.JPG)
西団地西工区
平成28年2月5日
|
西団地東工区
平成28年3月3日
|
西団地西工区
平成28年3月3日(完成)
|
西団地東工区
平成28年4月5日
|

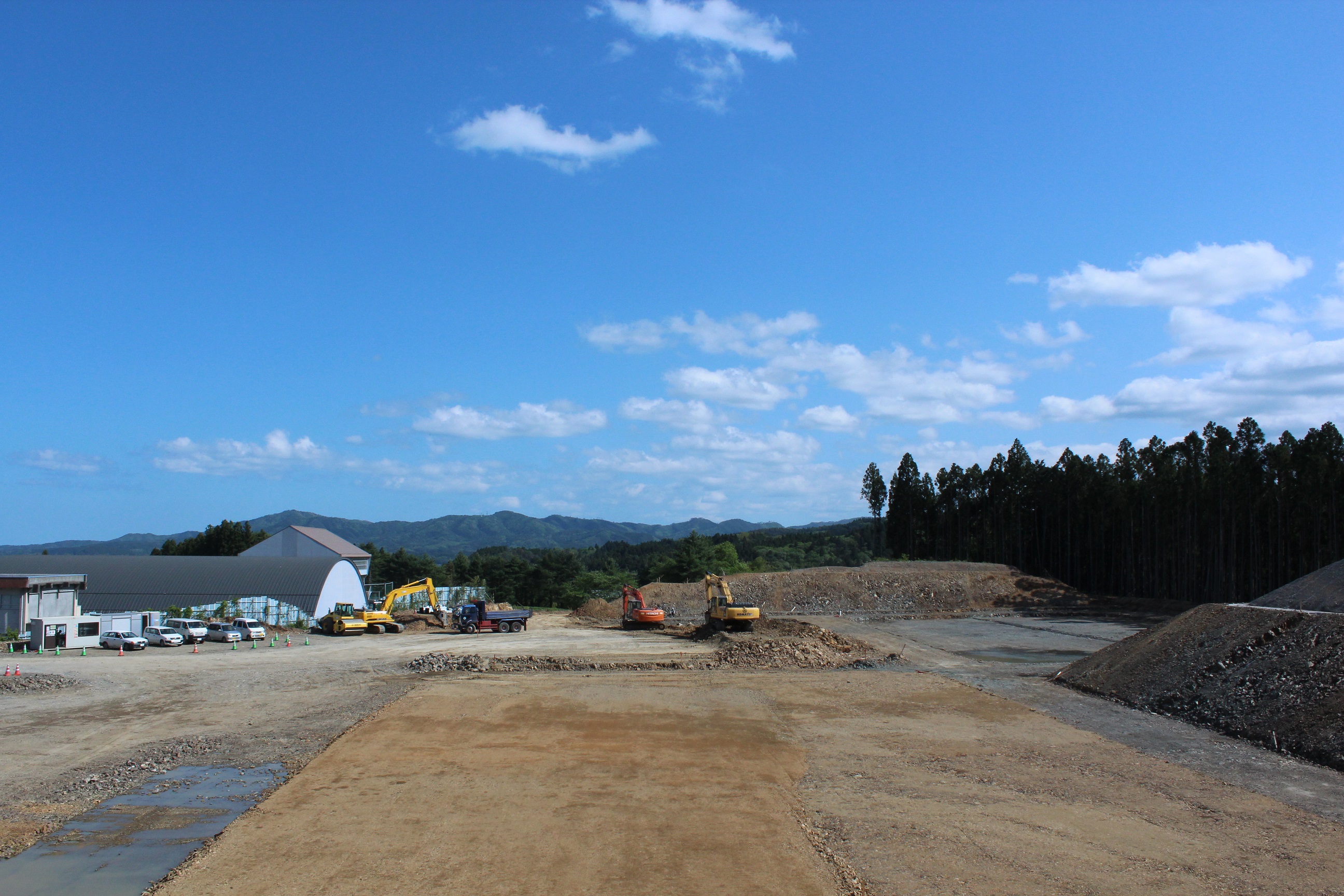

![平成28年5月12日](/images/content/4225/20160909-114016.JPG)
西団地東工区
平成28年5月12日
|

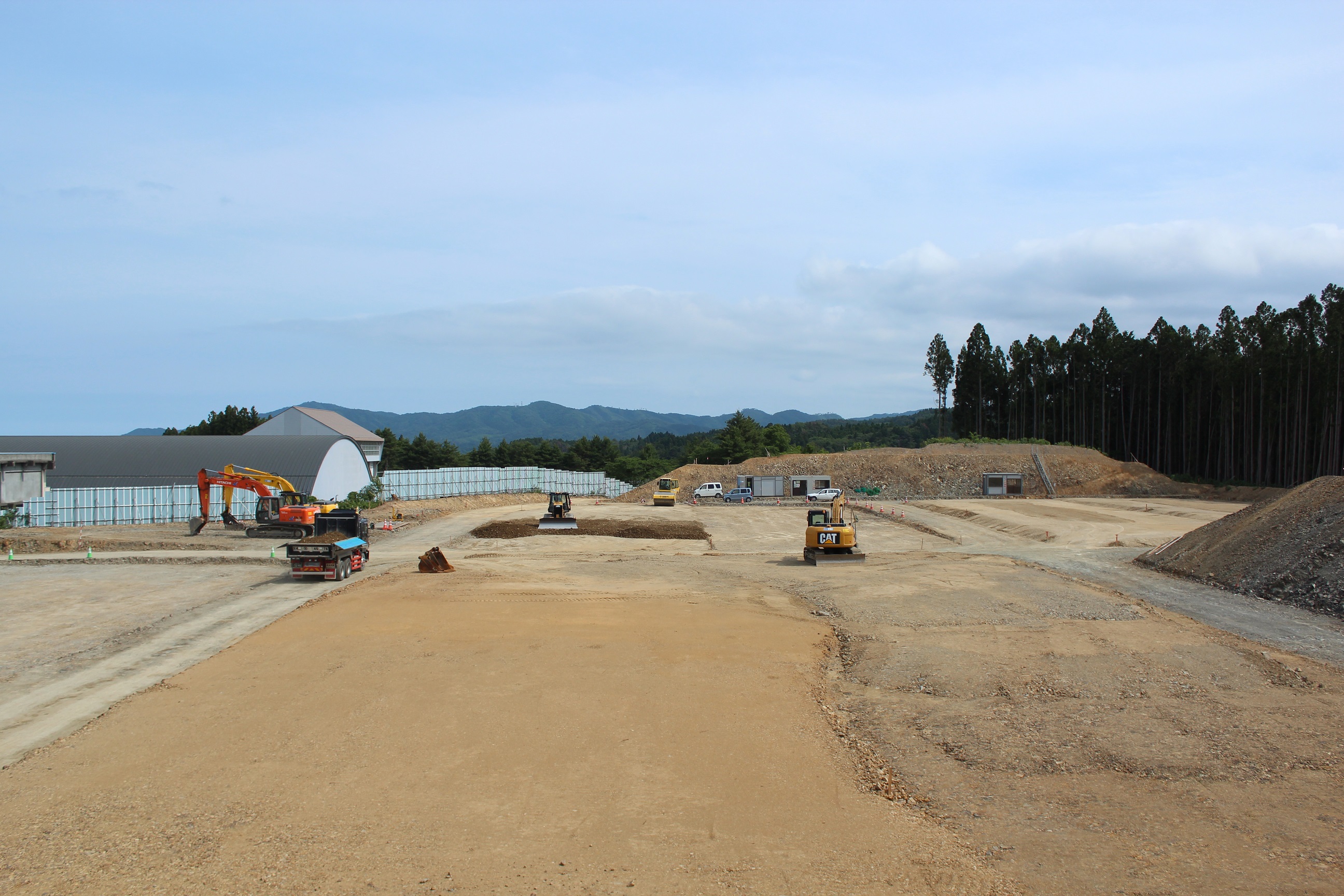

![平成28年6月7日](/images/content/4225/20160909-114045.JPG)
西団地東工区
平成28年6月7日
|

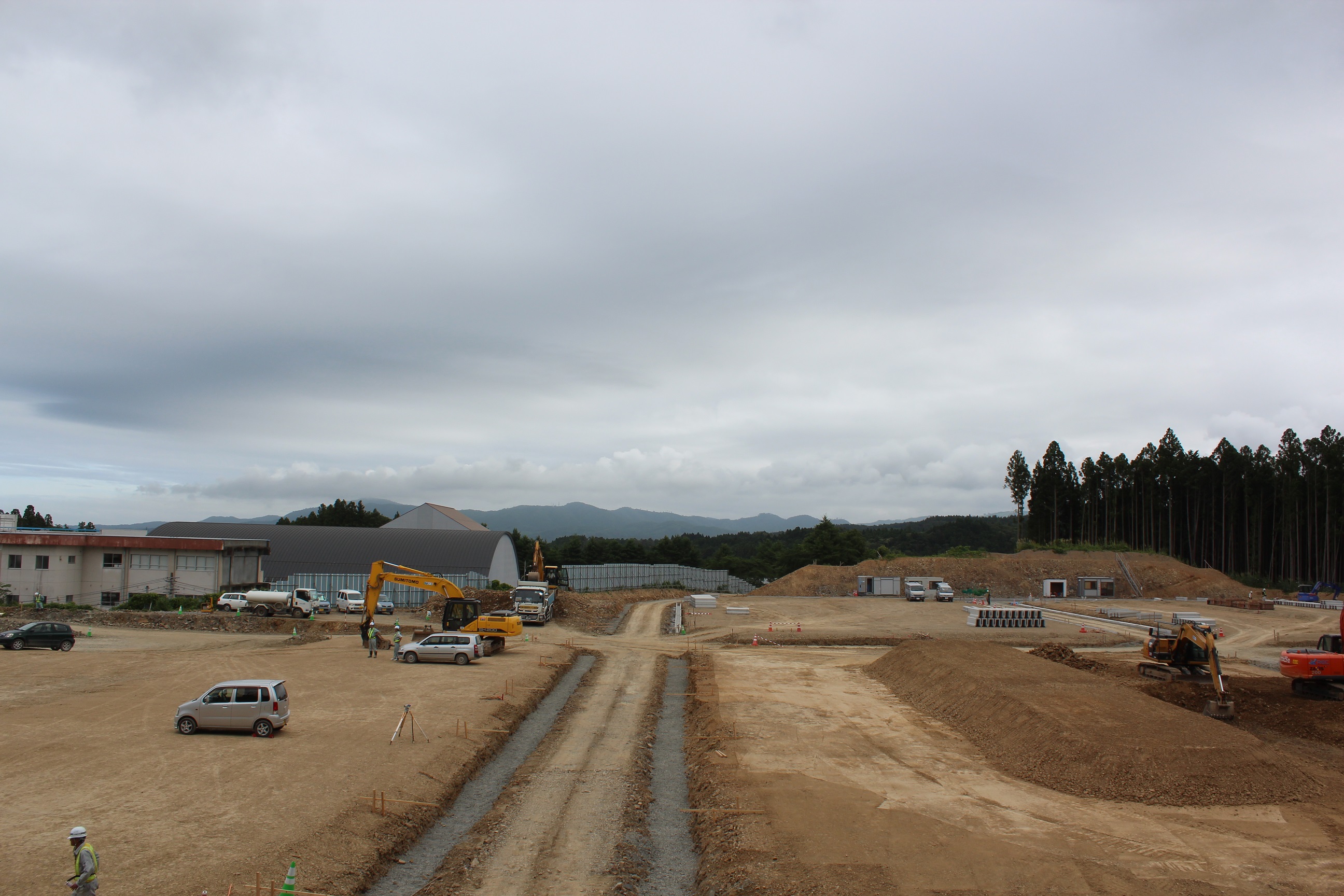

![平成28年7月5日](/images/content/4225/20160909-114106.JPG)
西団地東工区
平成28年7月5日
|

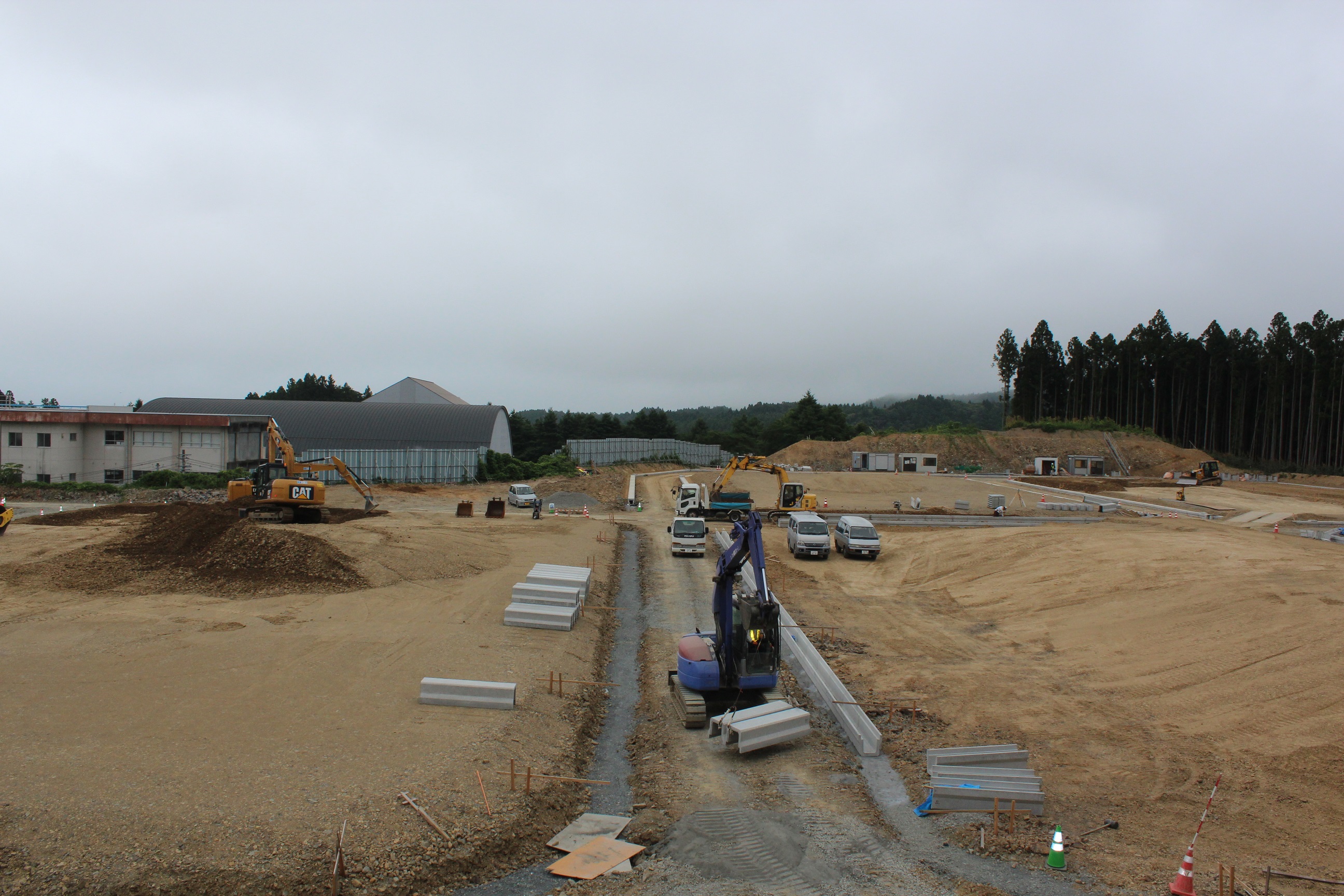

![平成28年8月2日](/images/content/4225/20160909-114123.JPG)
西団地東工区
平成28年8月2日
|

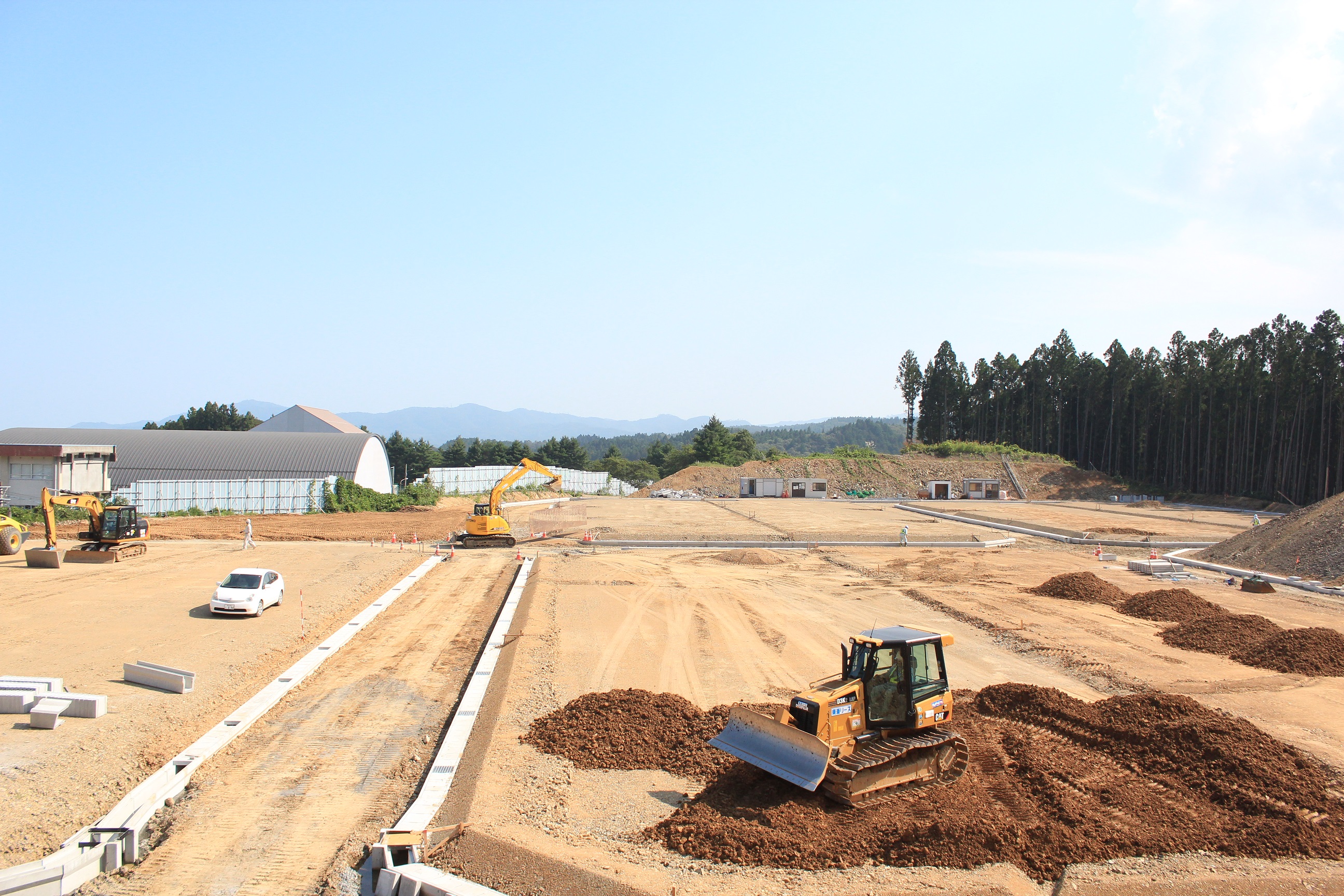

![平成28年9月1日](/images/content/4225/IMG_9440.JPG)
西団地東工区
平成28年9月1日
|

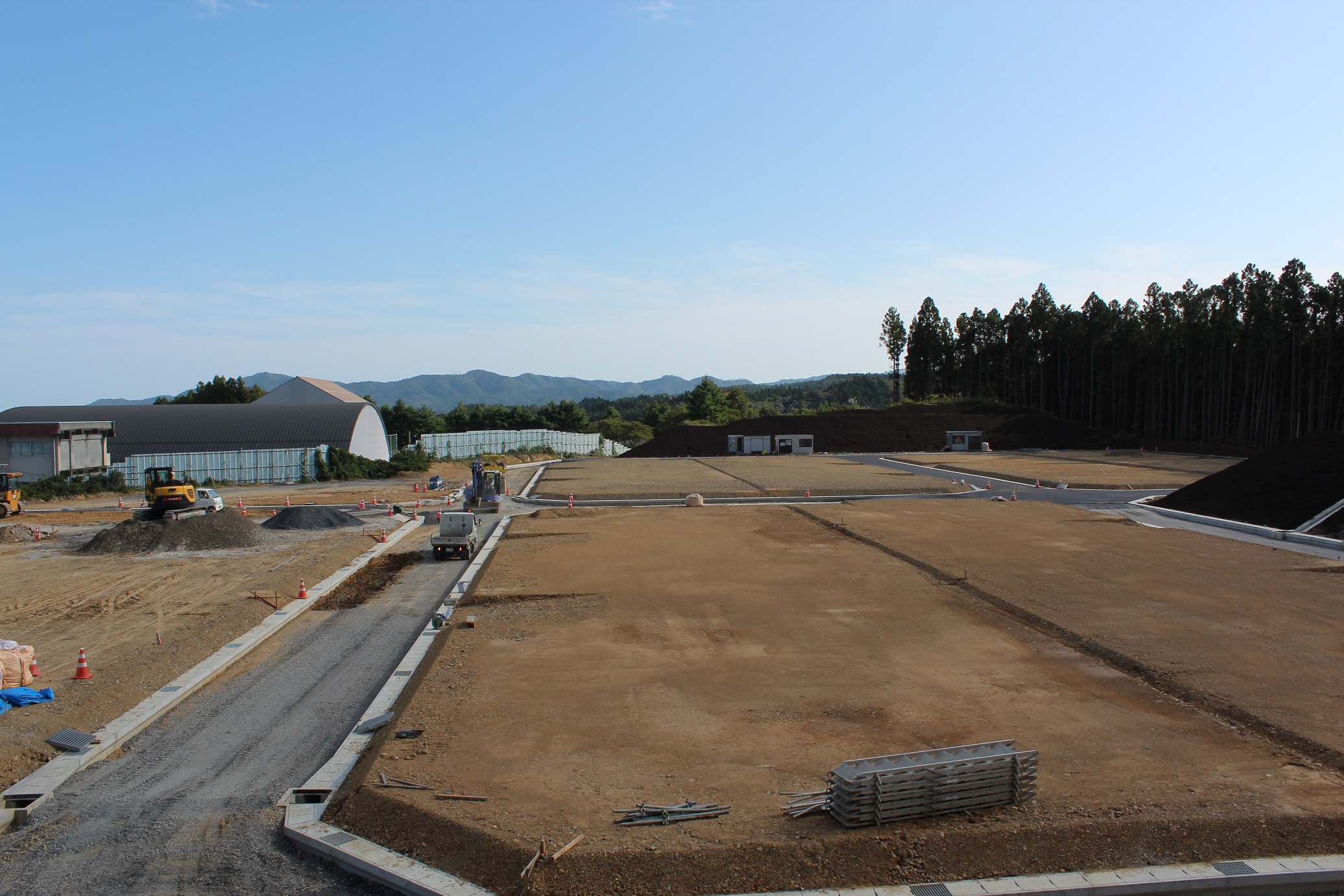

![平成28年10月4日](/images/content/4225/IMG_9924.JPG)
西団地東工区
平成28年10月4日
|
|
|
登録日: 2013年11月15日 /
更新日: 2017年2月7日
