志津川地区 東団地(154戸) 完成

完成日 平成28年11月10日
施工場所 南三陸町志津川字沼田 他
計画面積 東工区:約10.9ha 北・西工区:約19.4ha

実施期間

(契約期間)

【東工区】

平成25年4月26日 から 平成27年4月30日

 (平成25年4月26日から平成28年3月31日)

【北・西工区】

平成25年11月16日 から 平成28年10月31日

 (平成25年11月16日から平成29年9月30日)

施工業者 UR都市機構(CM方式)
計画戸数 154戸
進捗状況  100%
※進捗状況については実施期間を基に計算しています。契約期間とは異なりますので、予めご了承願います。
リンク 今後の住まいについて



平成28年11月2日
平成28年11月2日現在



 過去の写真

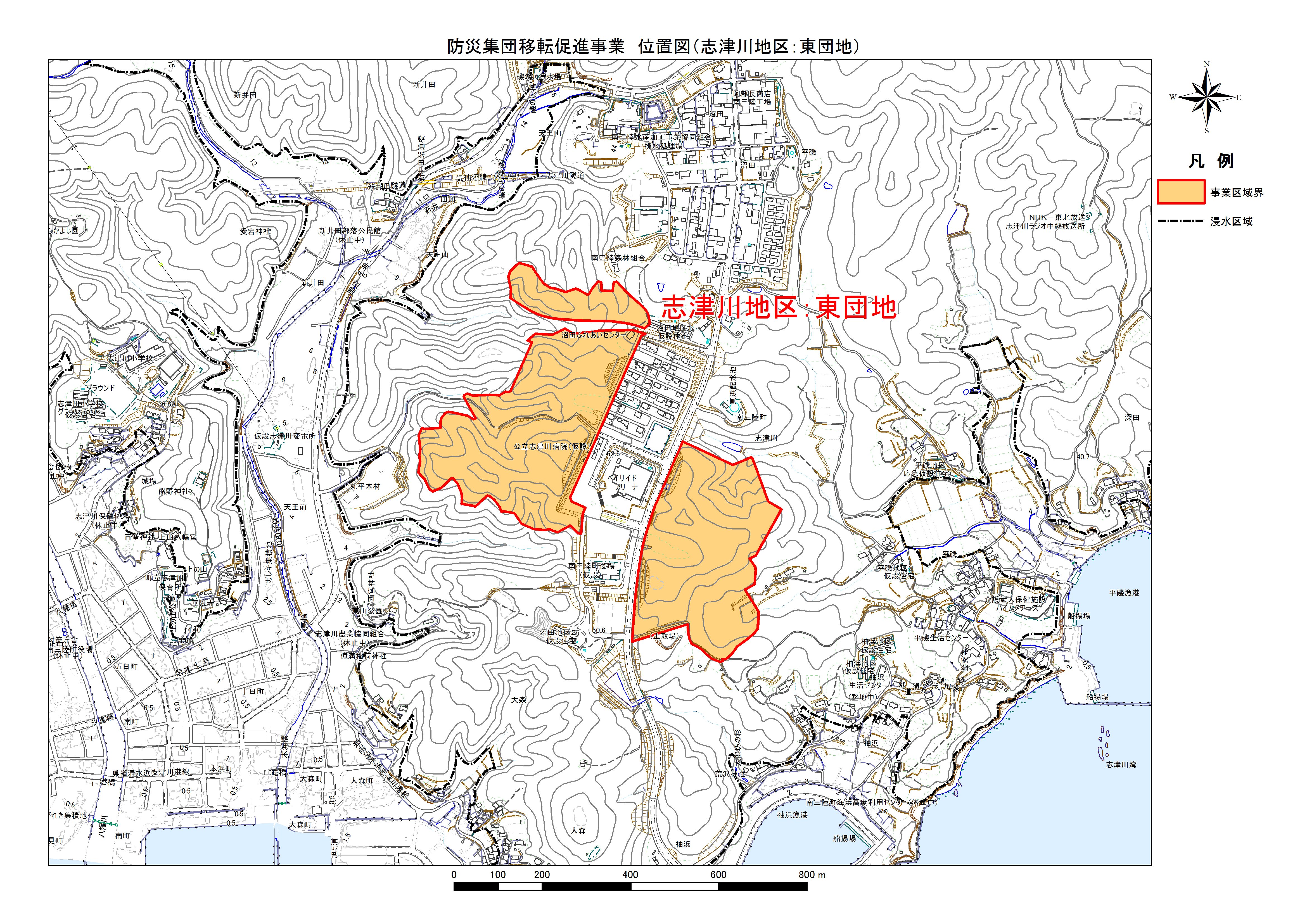

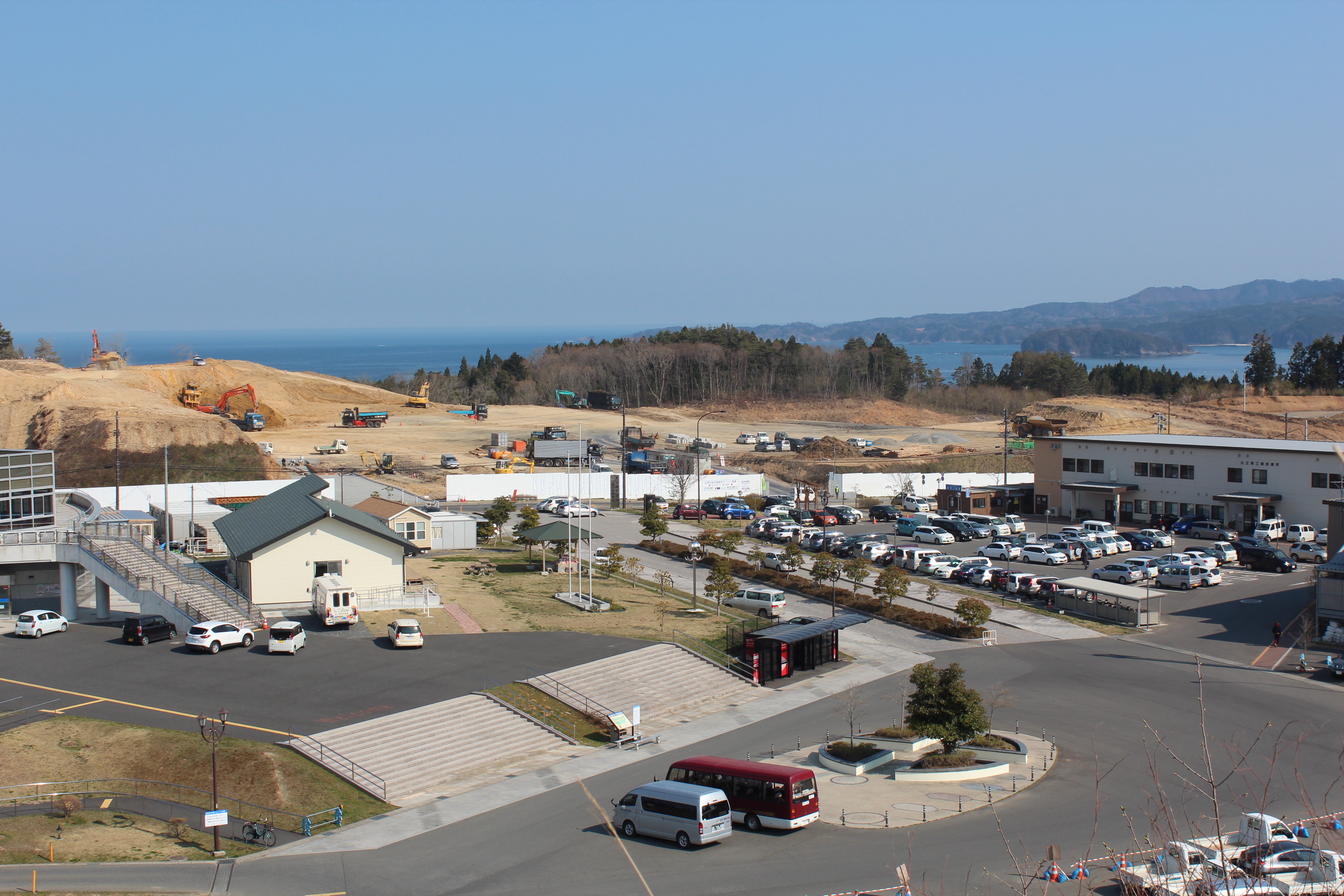

全体位置図

全体位置図

平面図(案)
平面図案

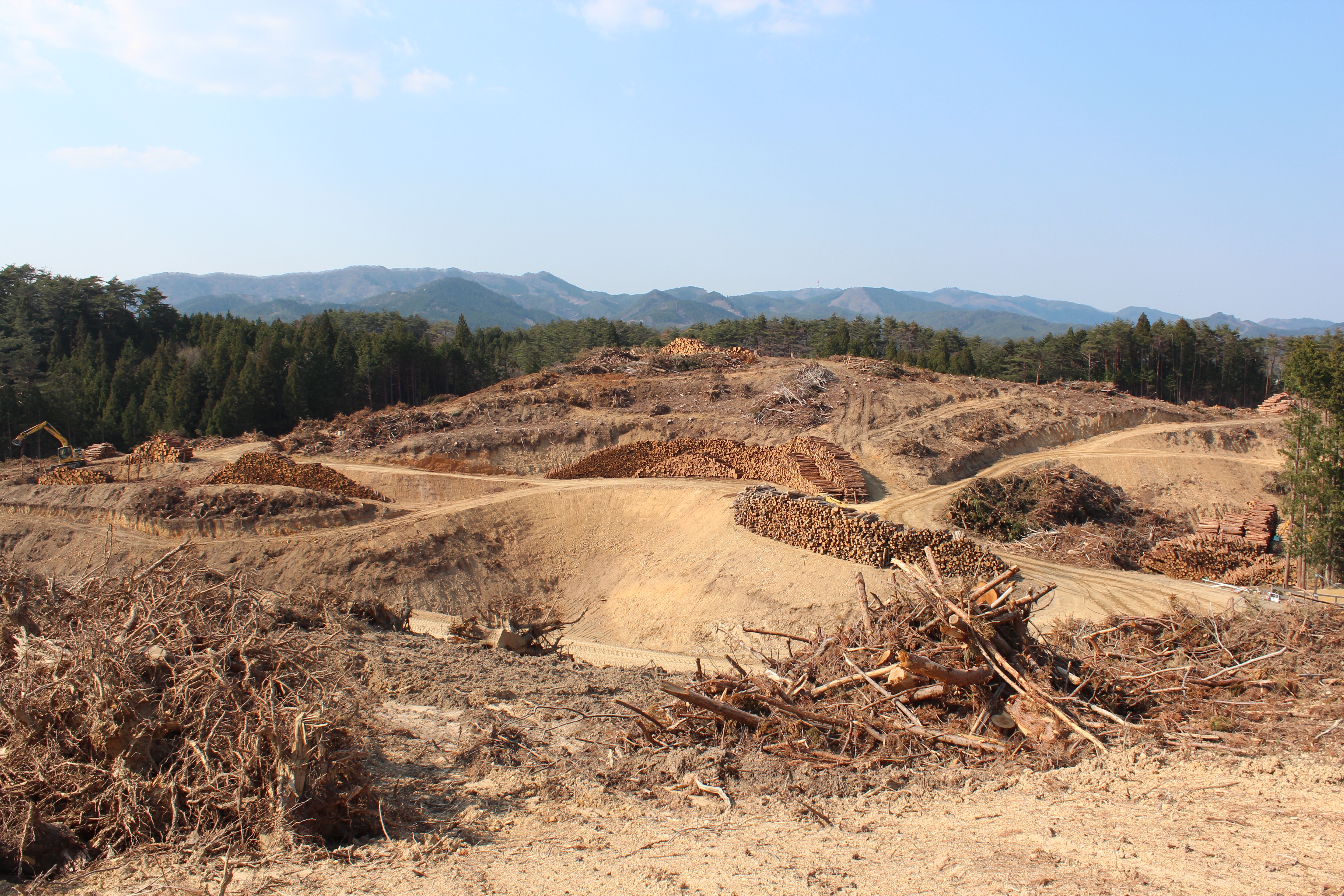

平成25年11月5日

平成25年11月5日

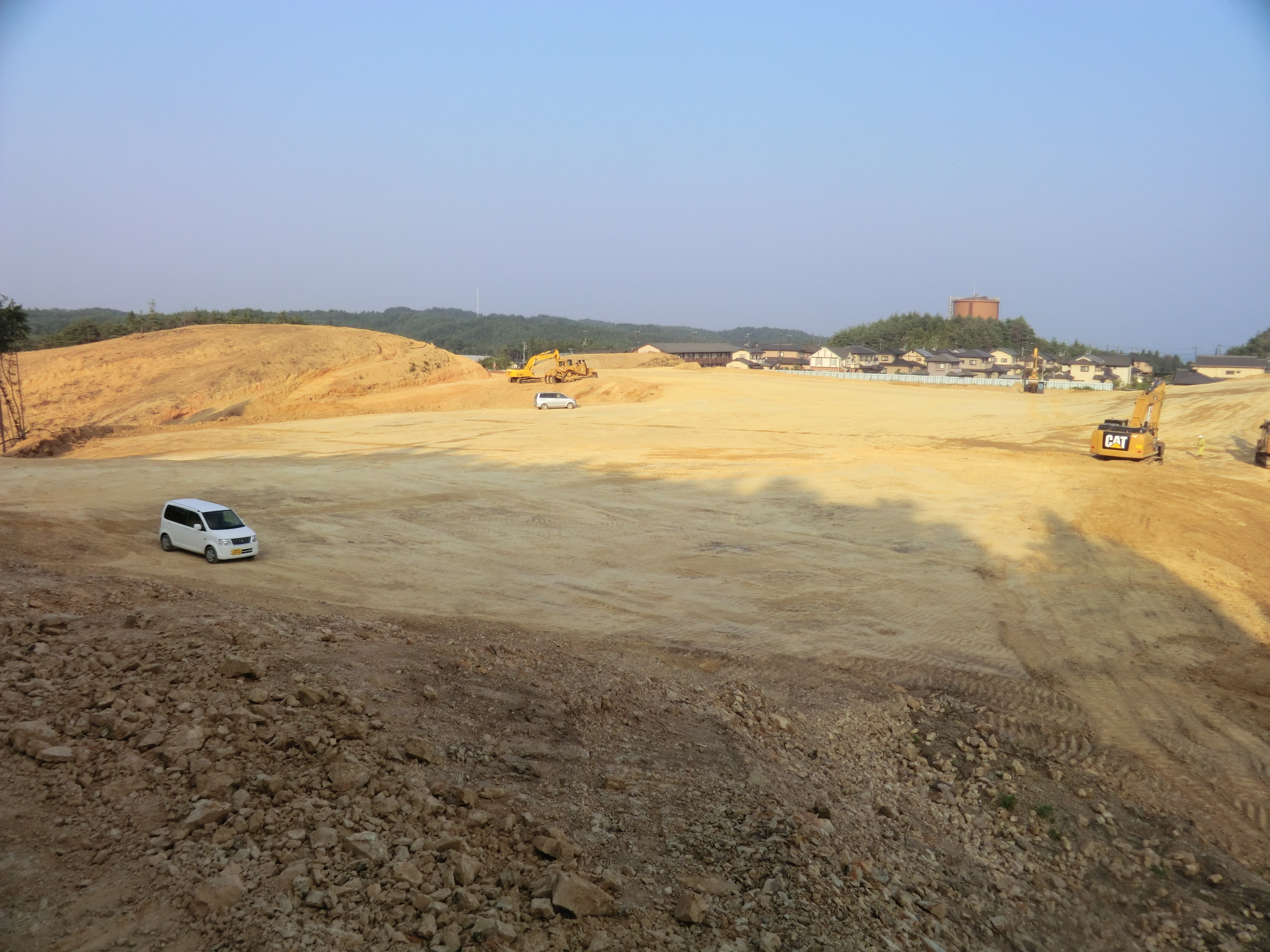

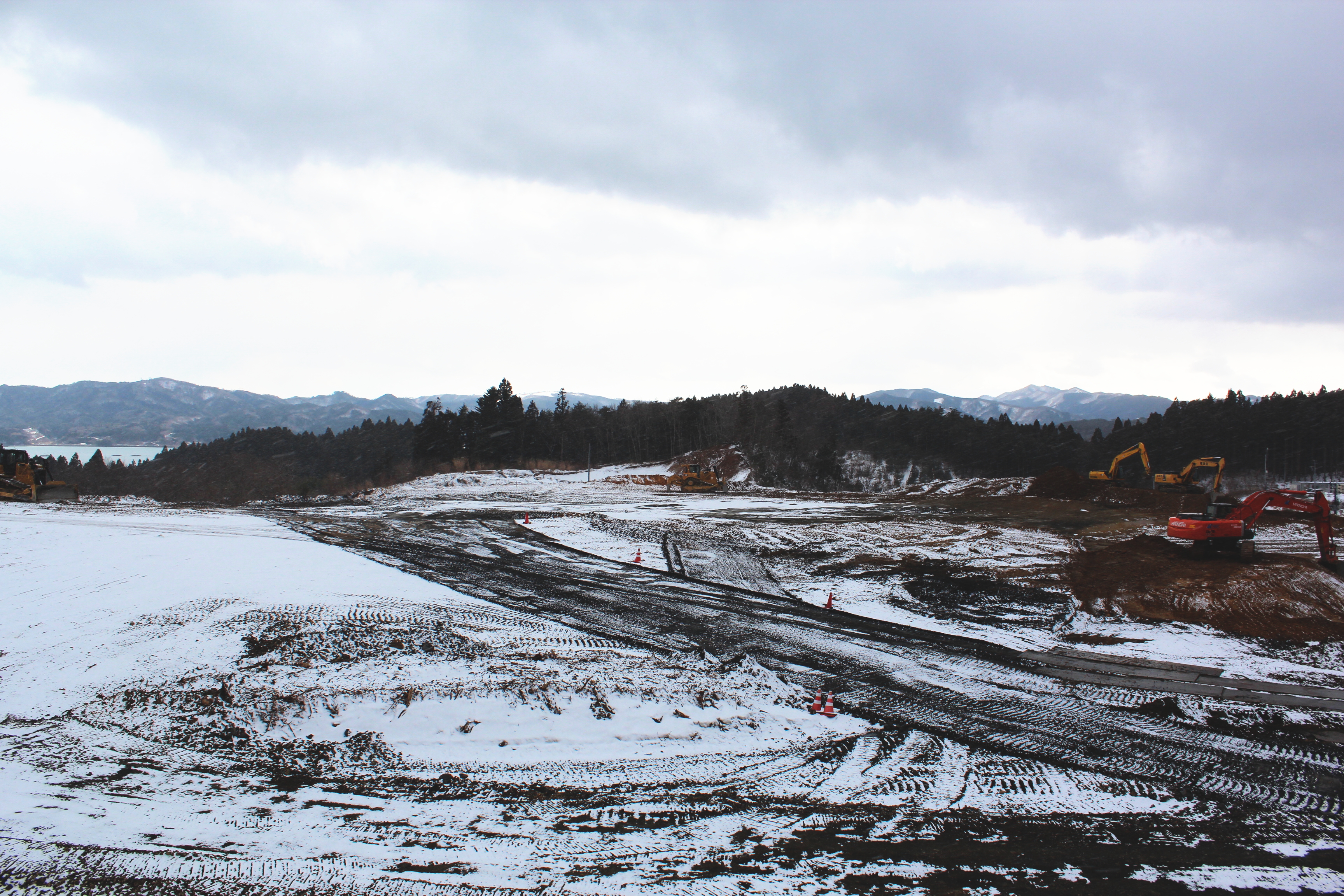

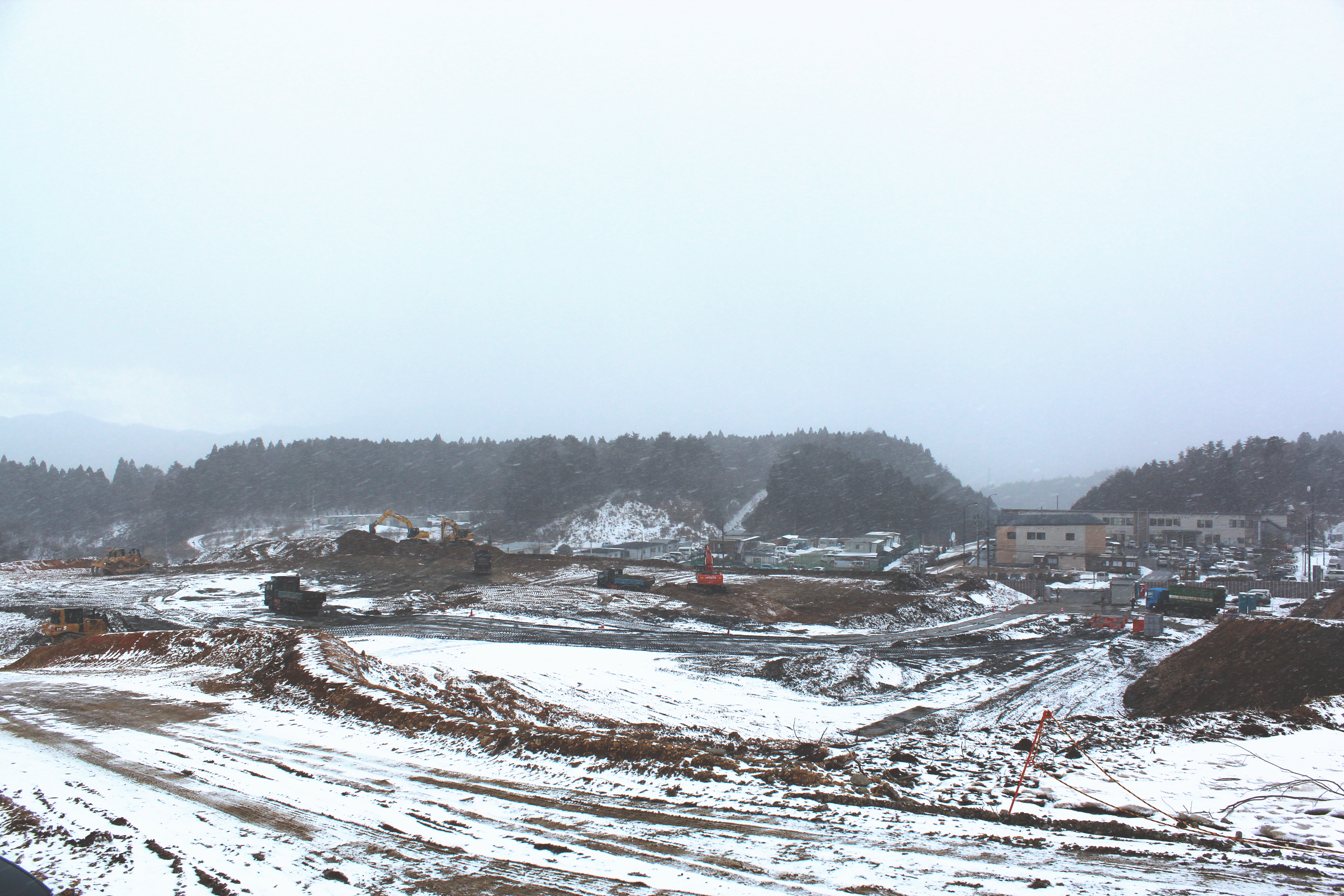

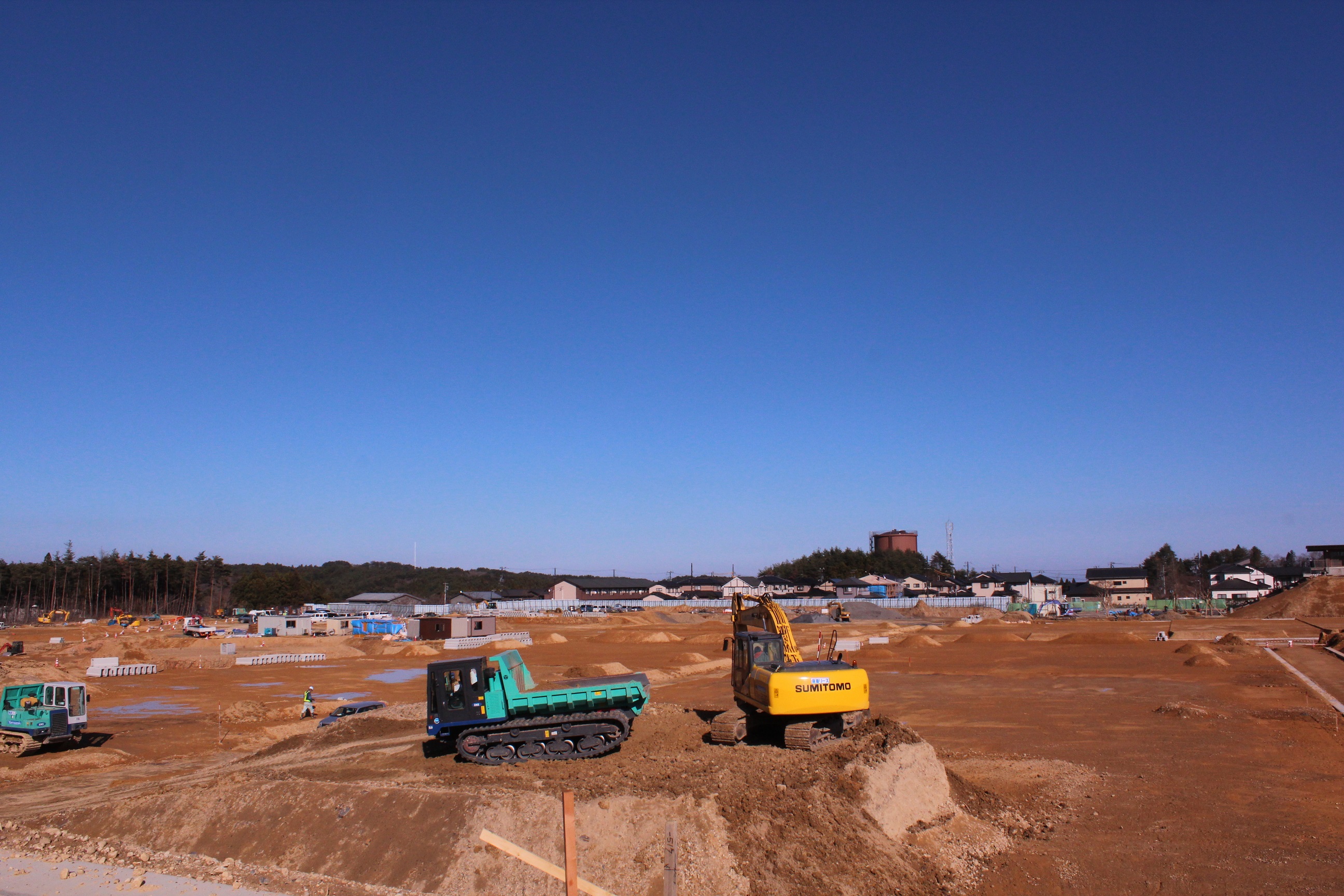

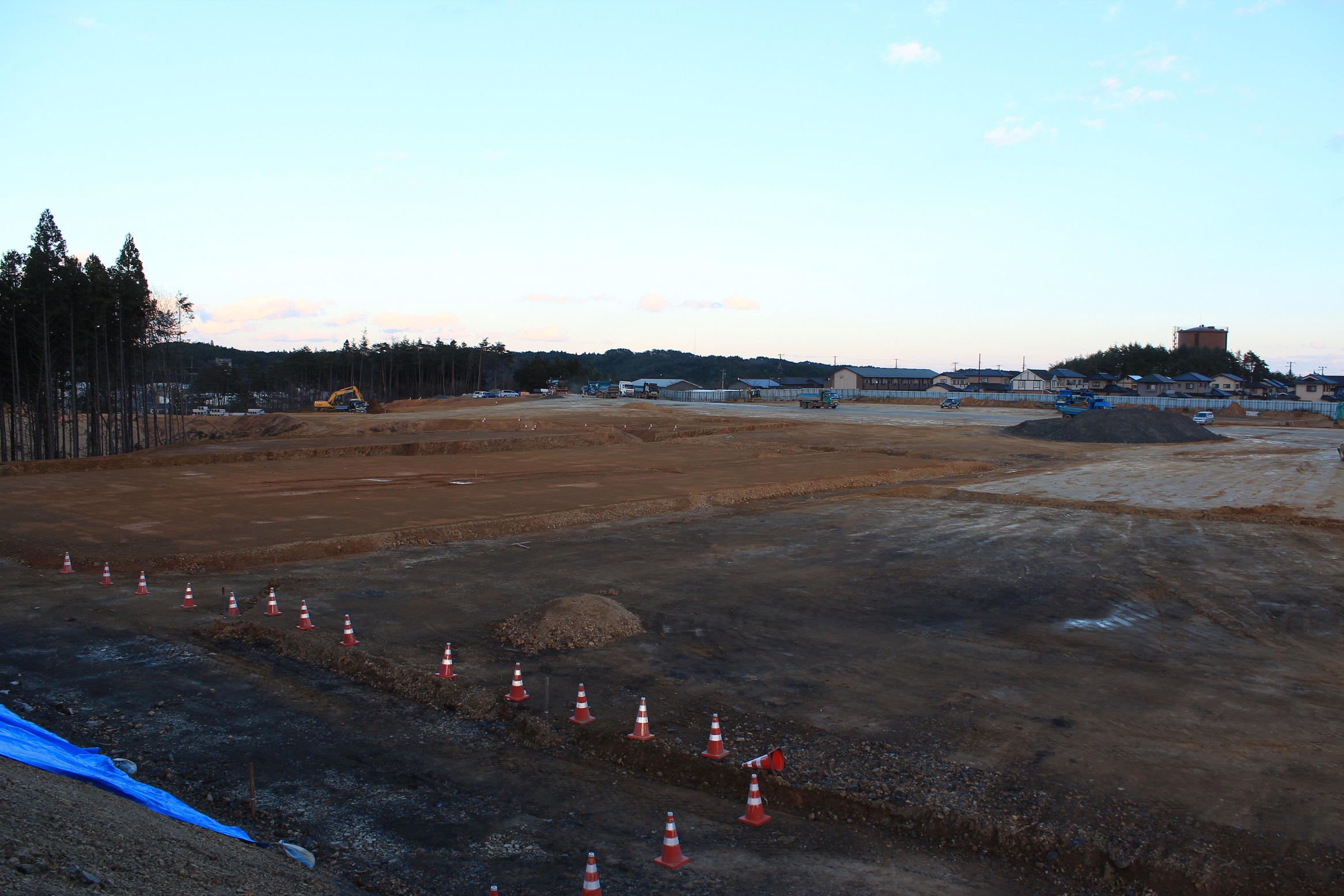

平成26年2月21日

平成26年2月21日

平成26年2月21日

平成26年2月21日

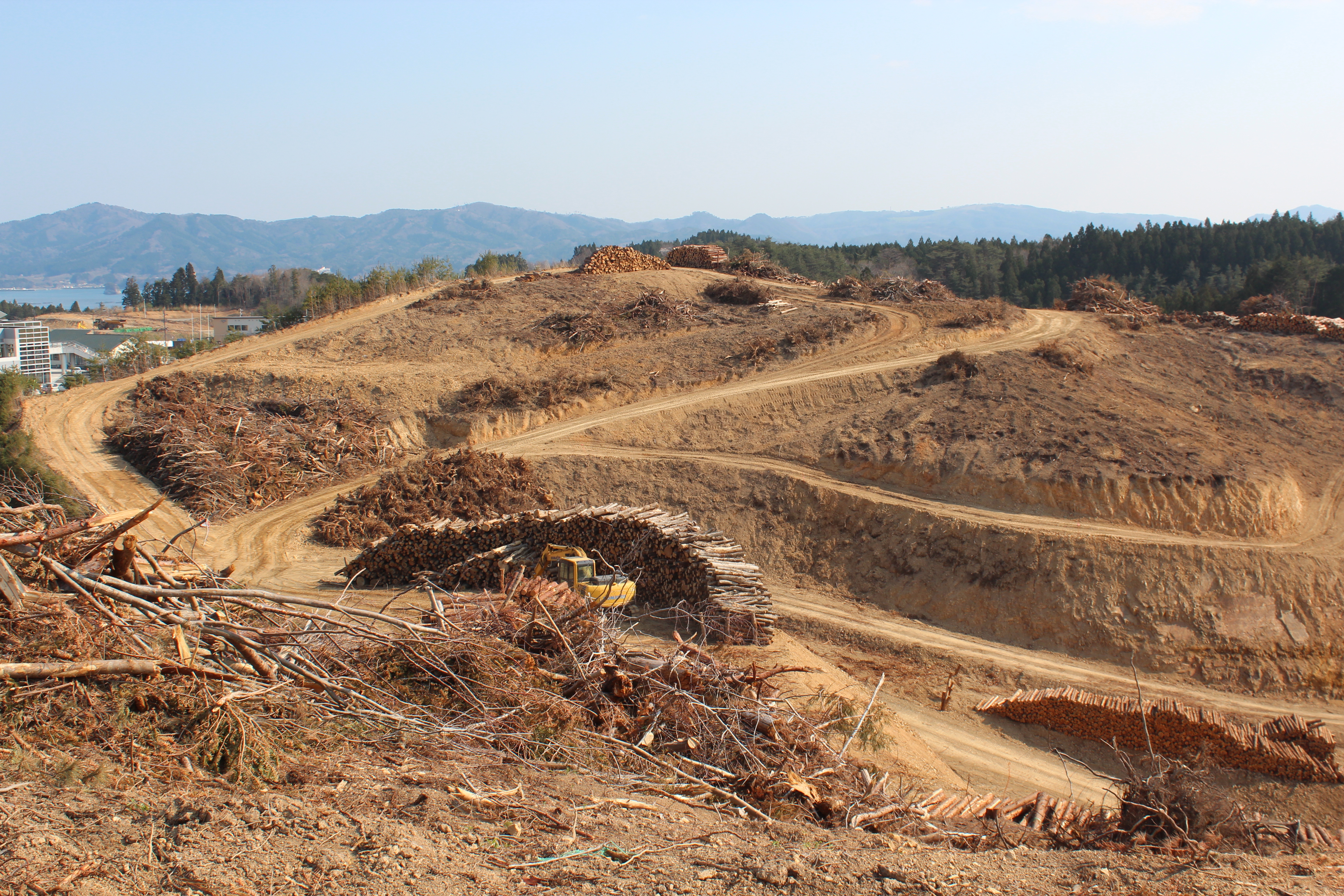

平成26年4月19日空撮

平成26年4月19日空撮

平成26年4月24日

平成26年4月24日

平成26年4月24日

平成26年4月24日

平成26年4月24日

平成26年4月24日

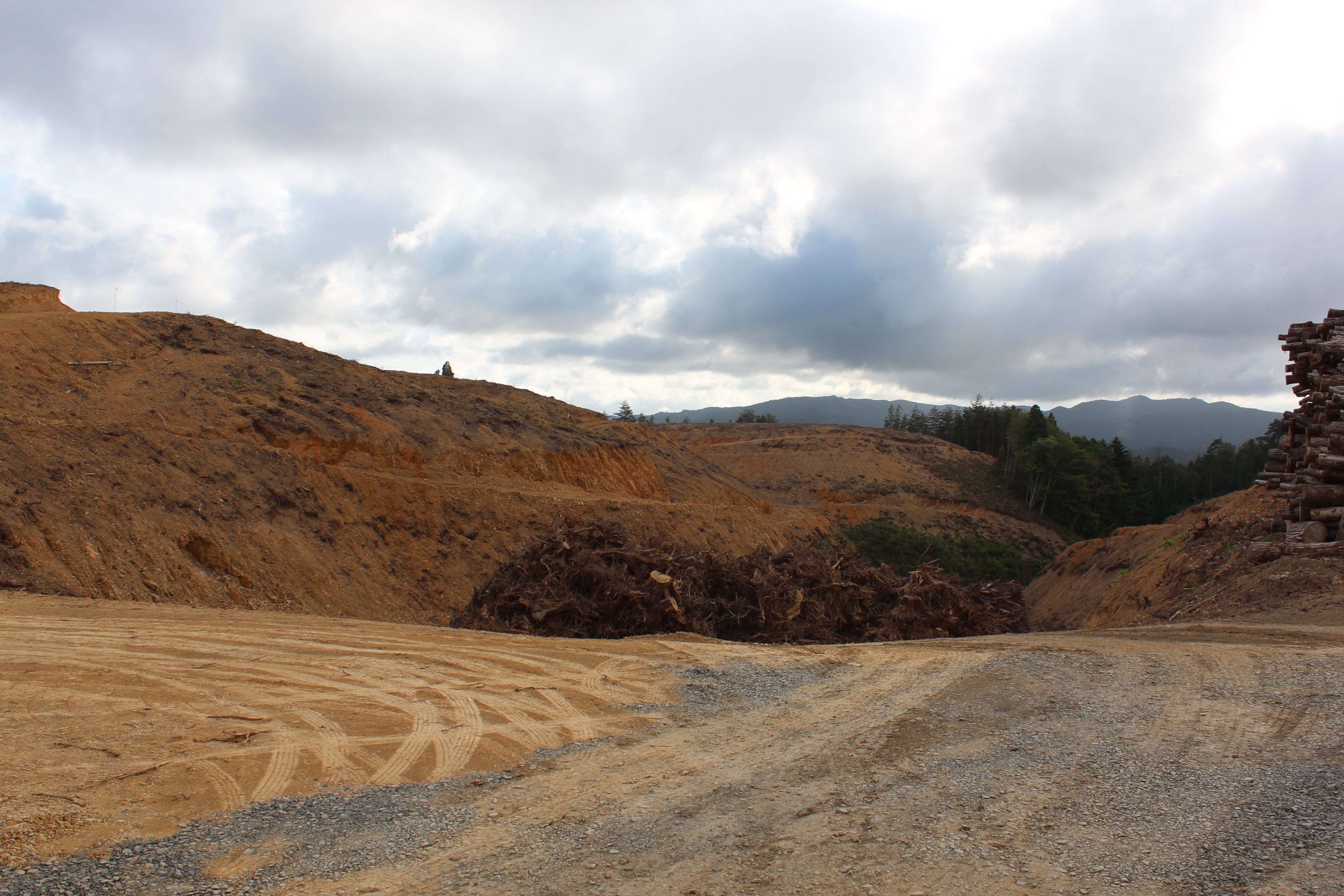

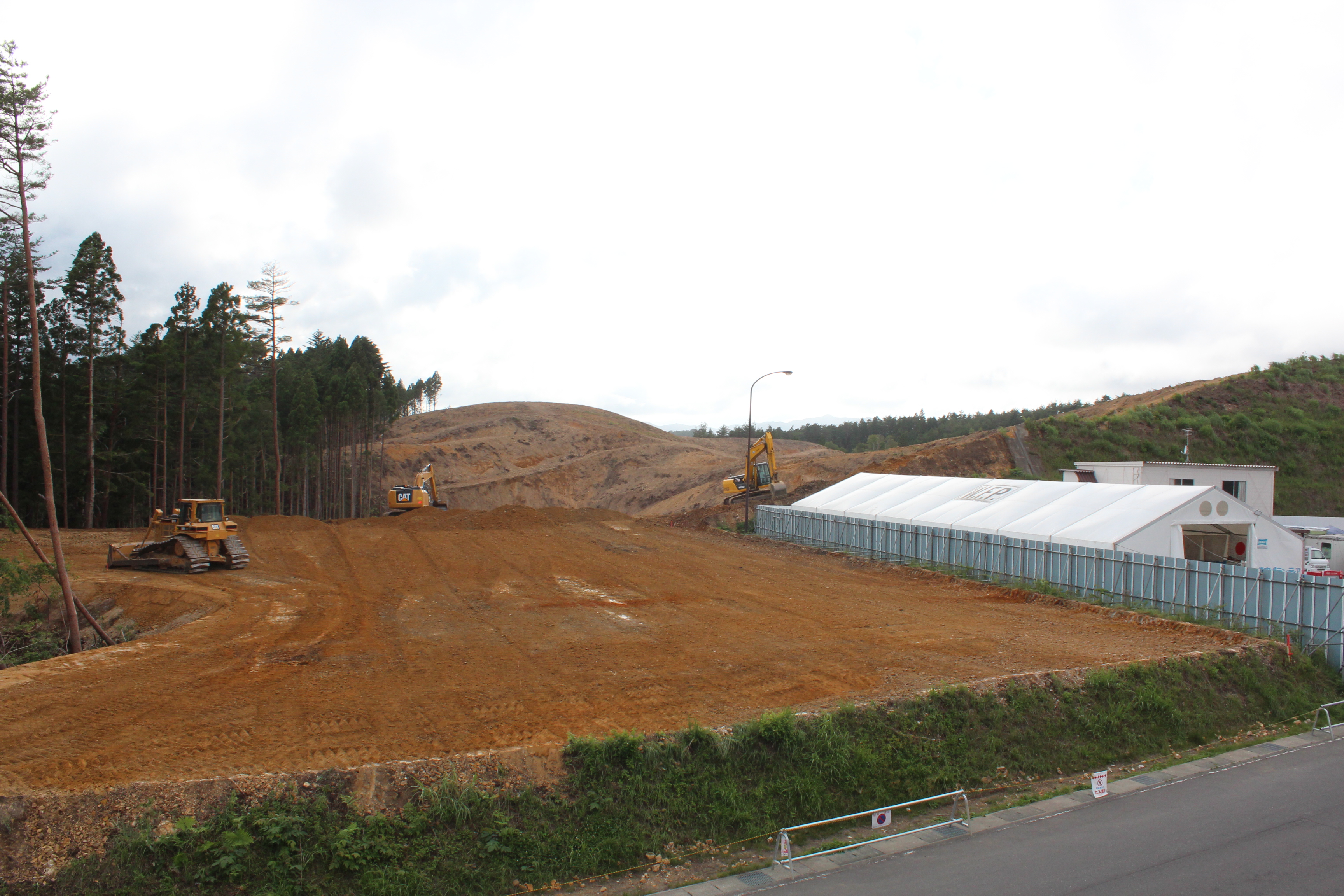

平成26年6月27日

平成26年6月27日



平成26年6月27日

平成26年6月27日

平成26年6月27日

平成26年6月27日

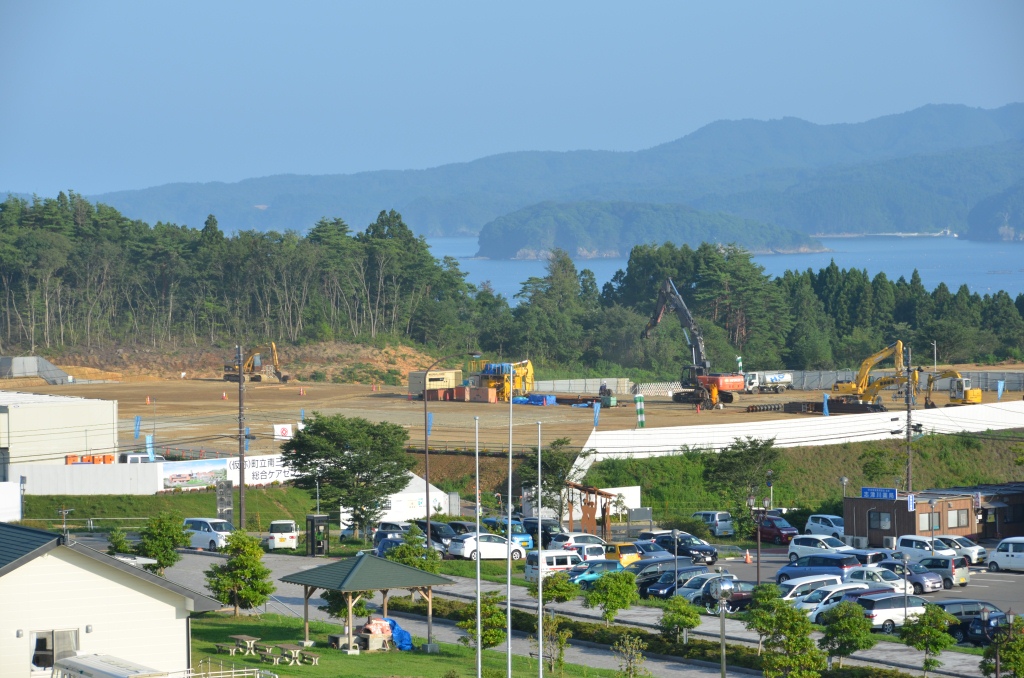

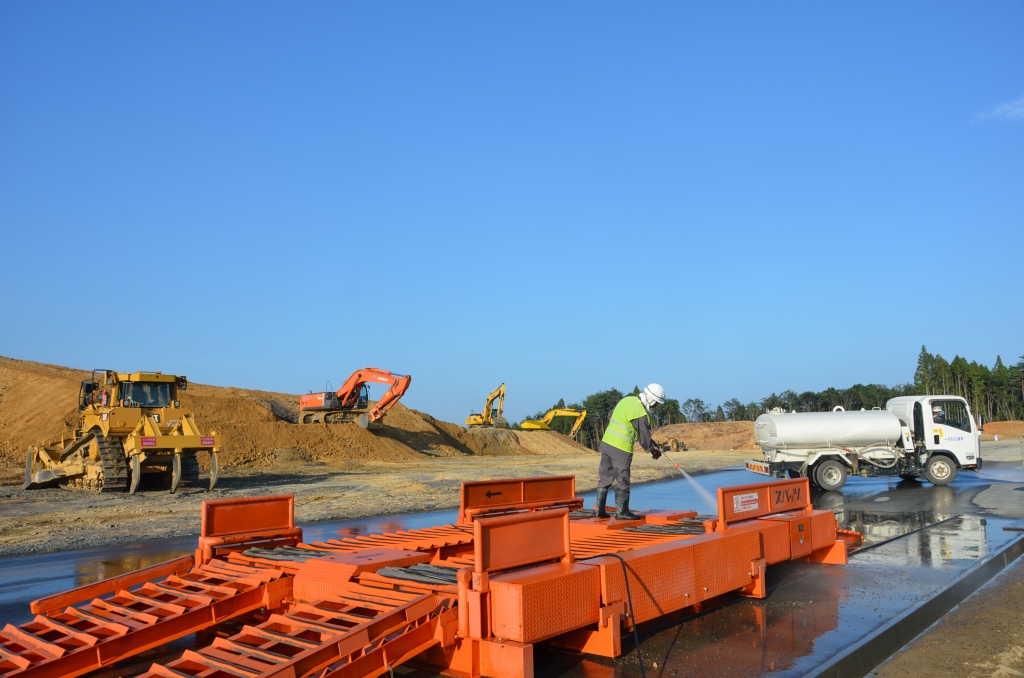

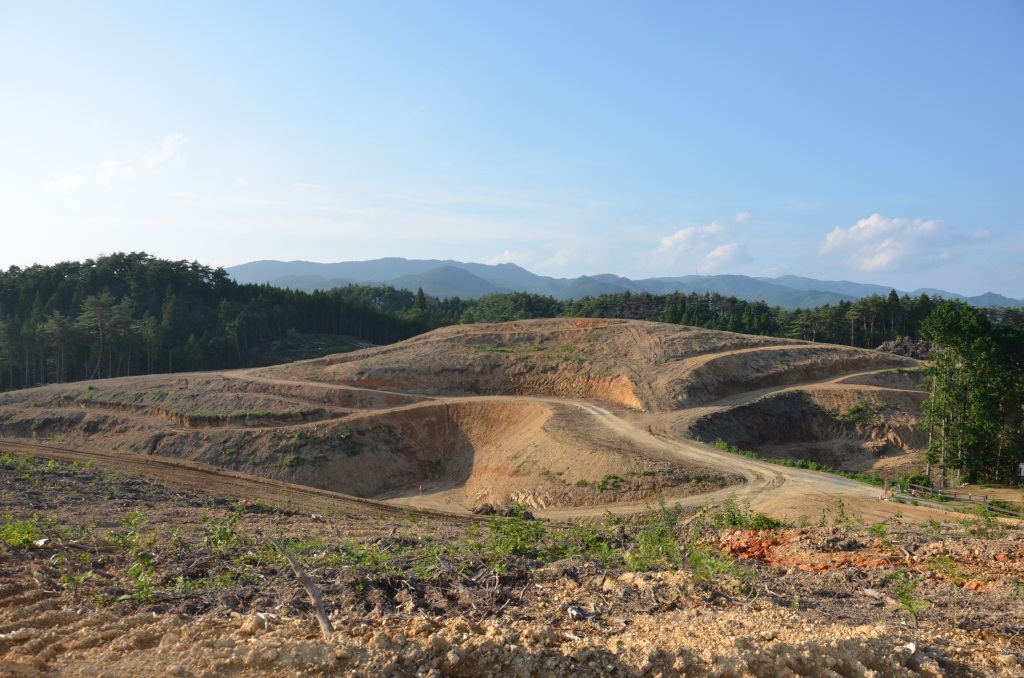

平成26年8月19日

平成26年8月19日

平成26年8月19日

平成26年8月19日

平成26年8月19日

平成26年8月19日

平成26年11月10日

平成26年11月10日

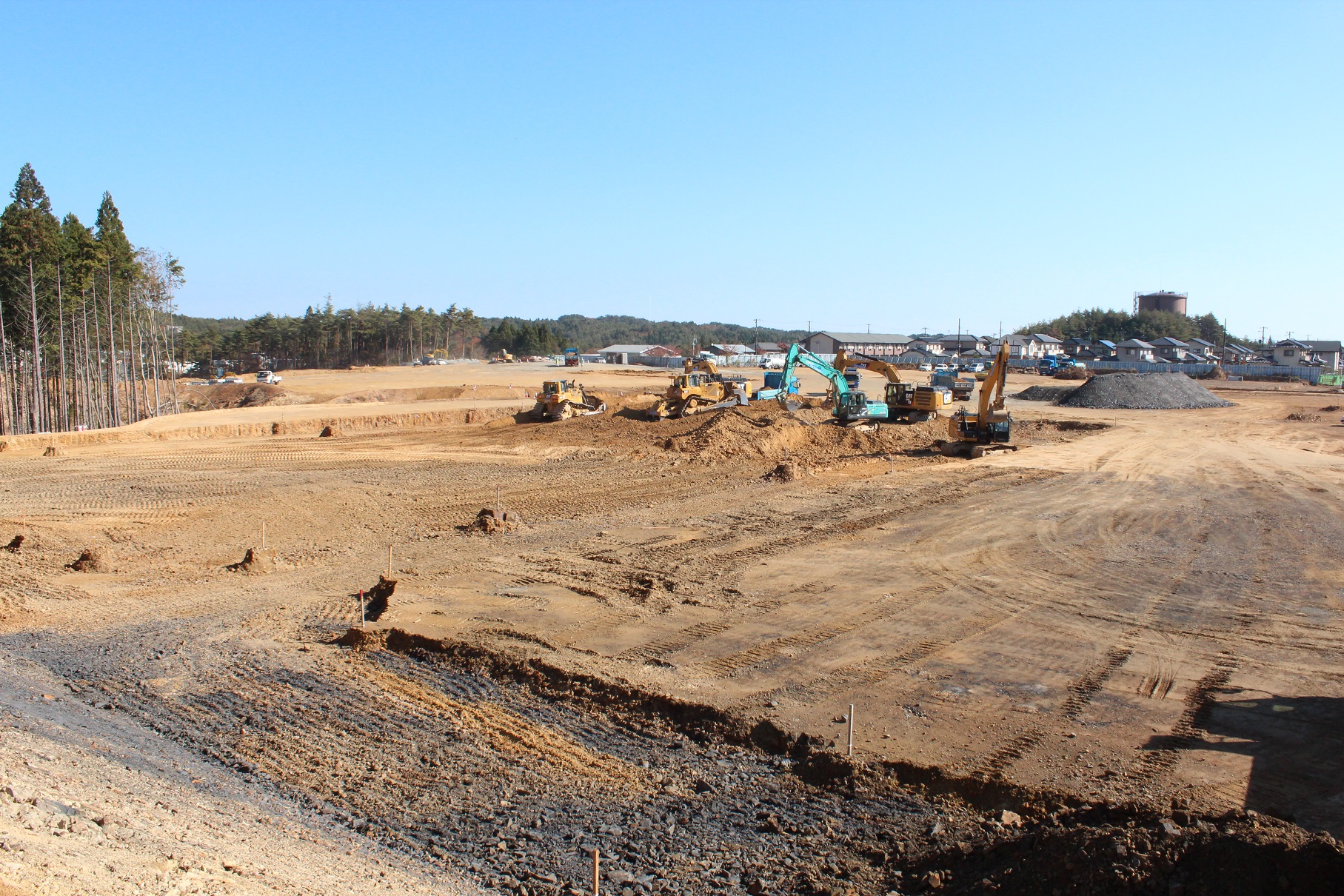

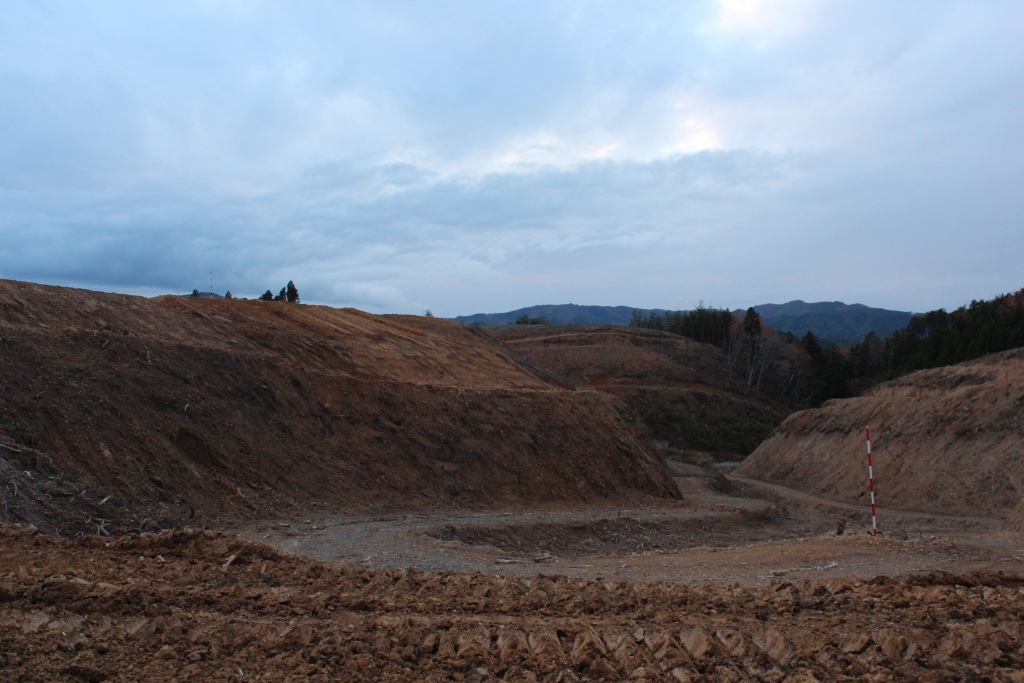

平成26年11月14日

平成26年11月14日

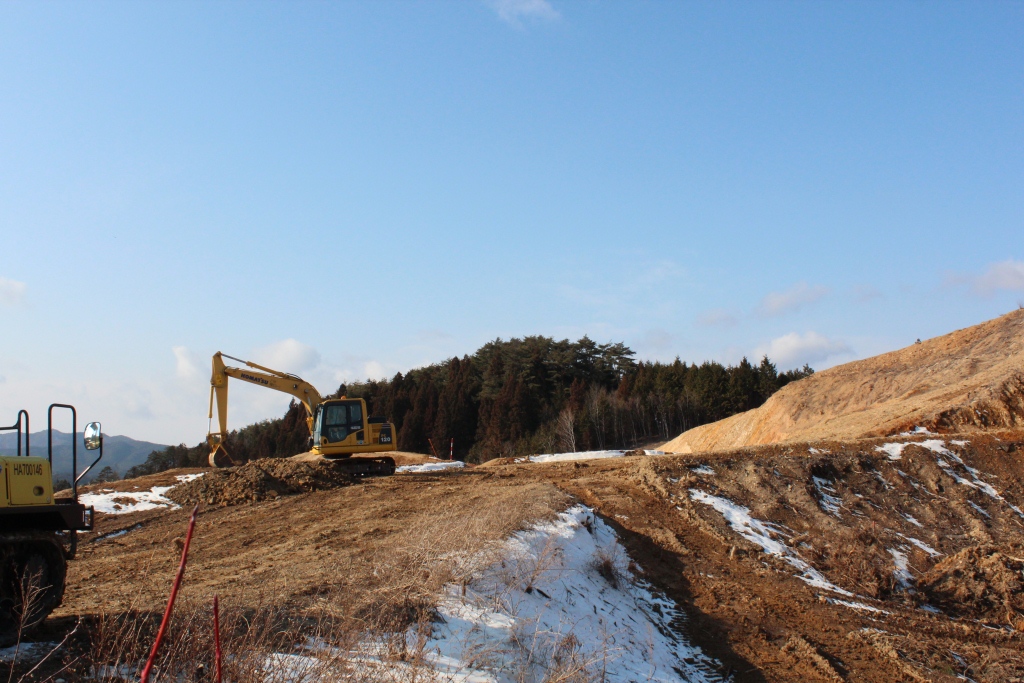

平成27年1月19日

平成27年1月19日

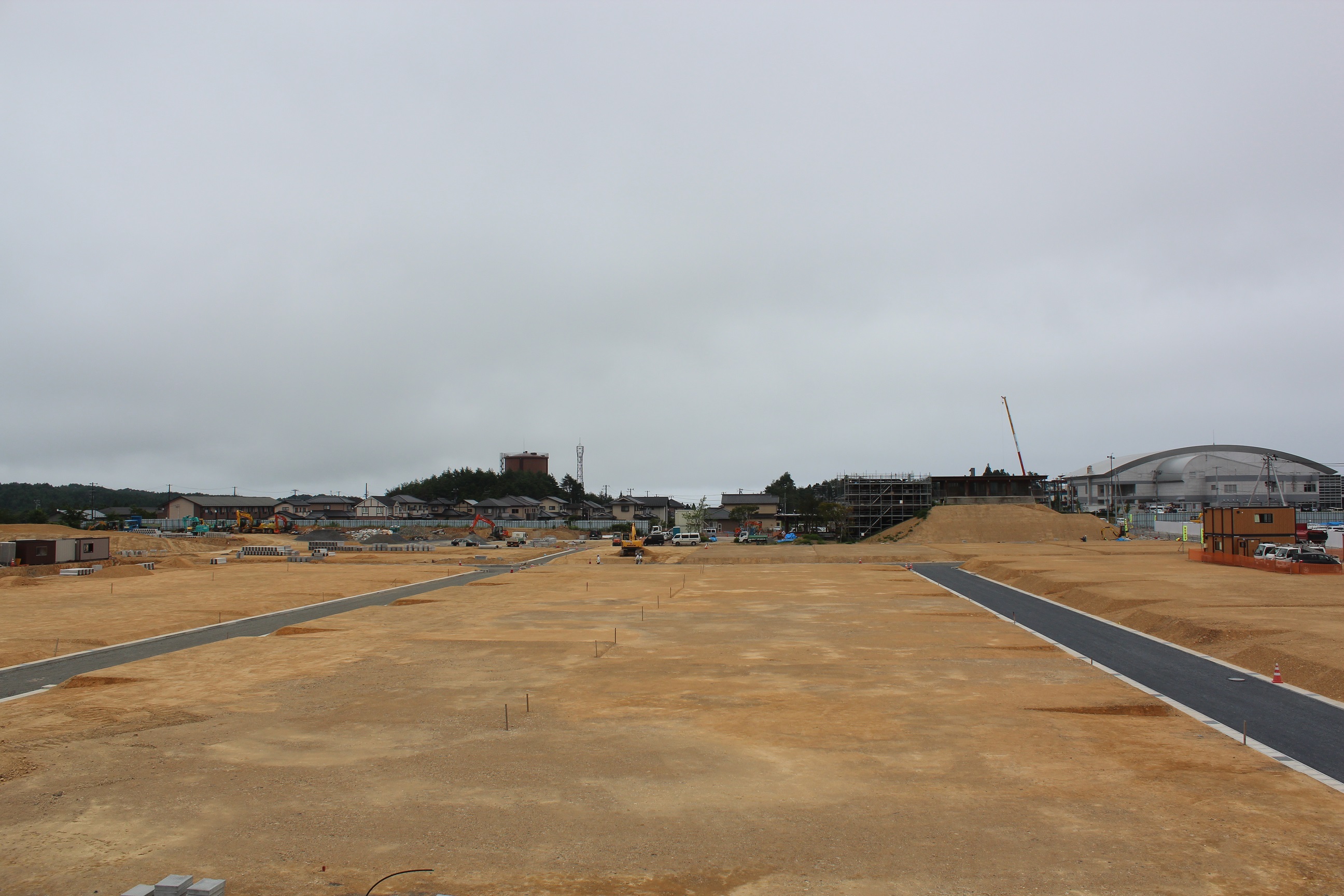

平成27年2月20日撮影
平成27年2月20日

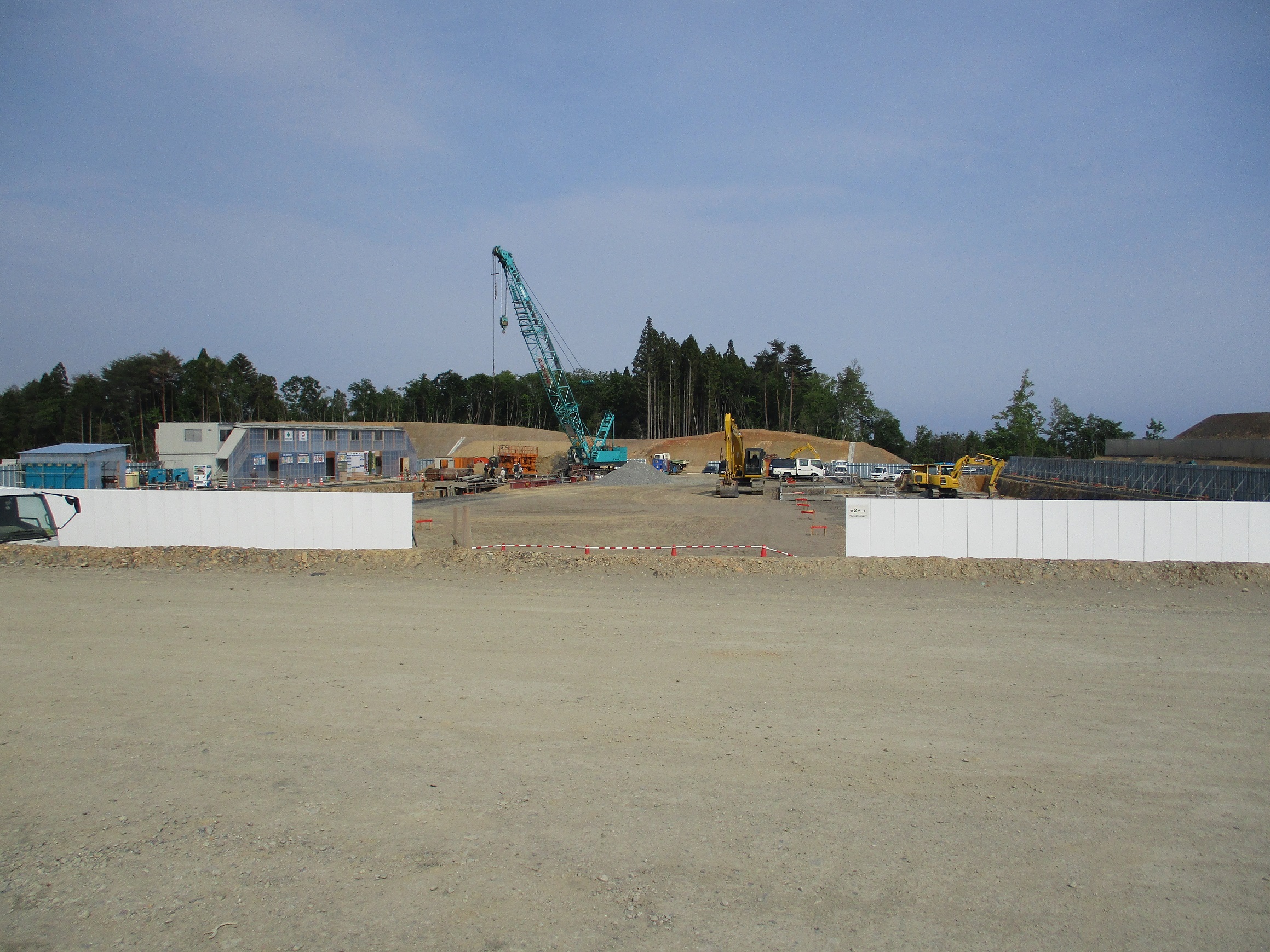

平成27年4月16日

平成27年4月16日

平成27年5月15日
平成27年5月15日

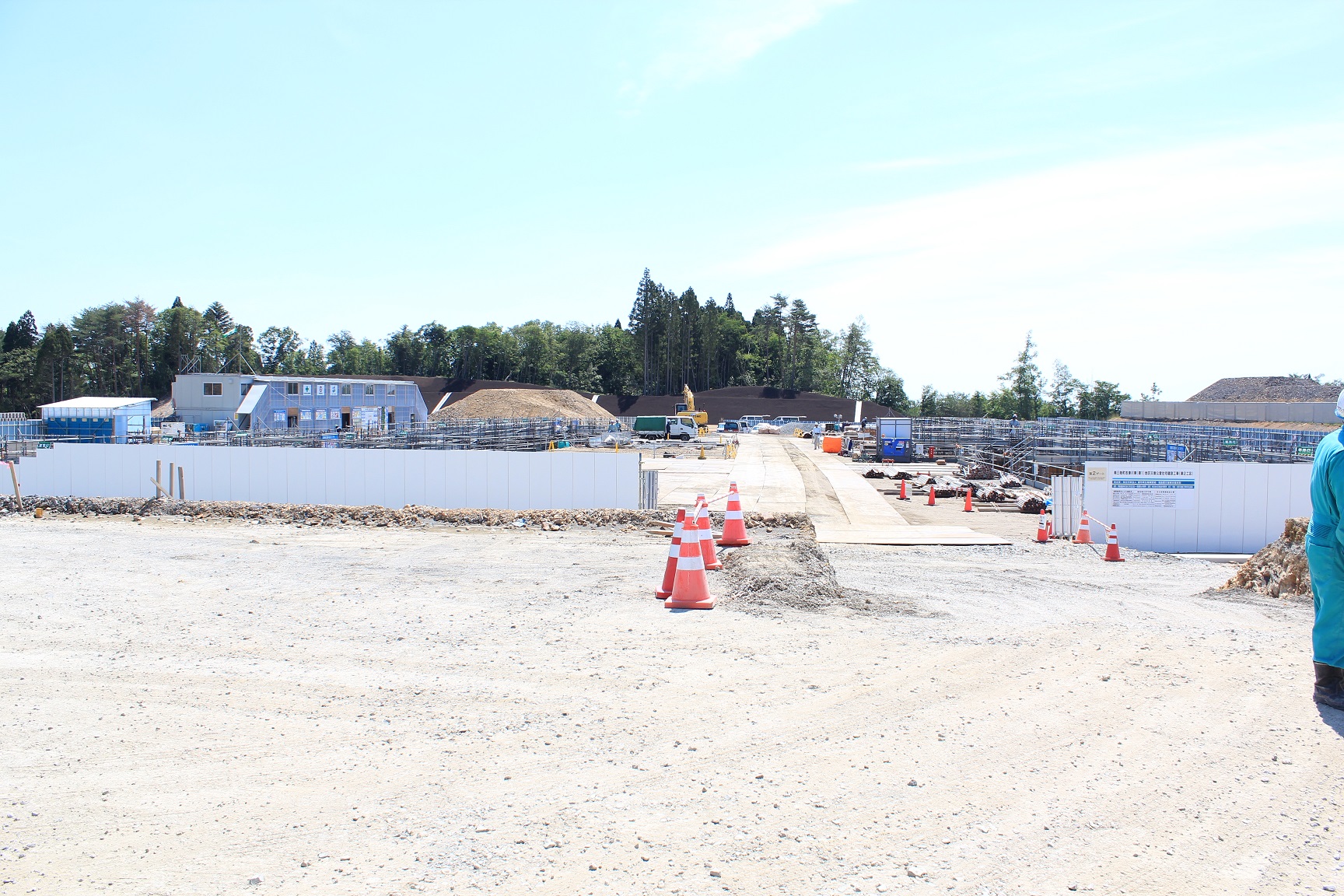

平成27年6月11日
平成27年6月11日
平成27年7月8日
平成27年7月8日
平成27年8月6日
平成27年8月6日

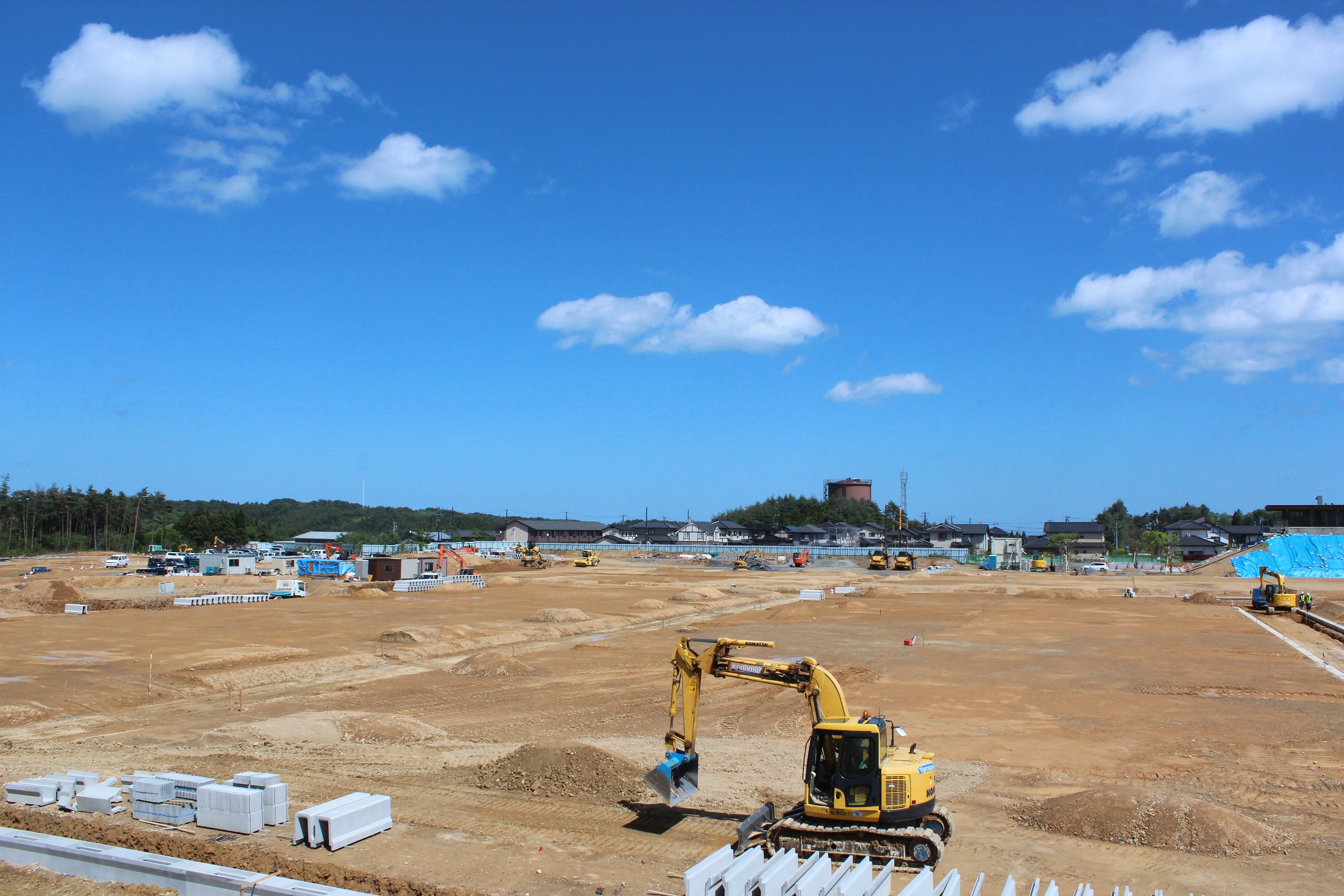

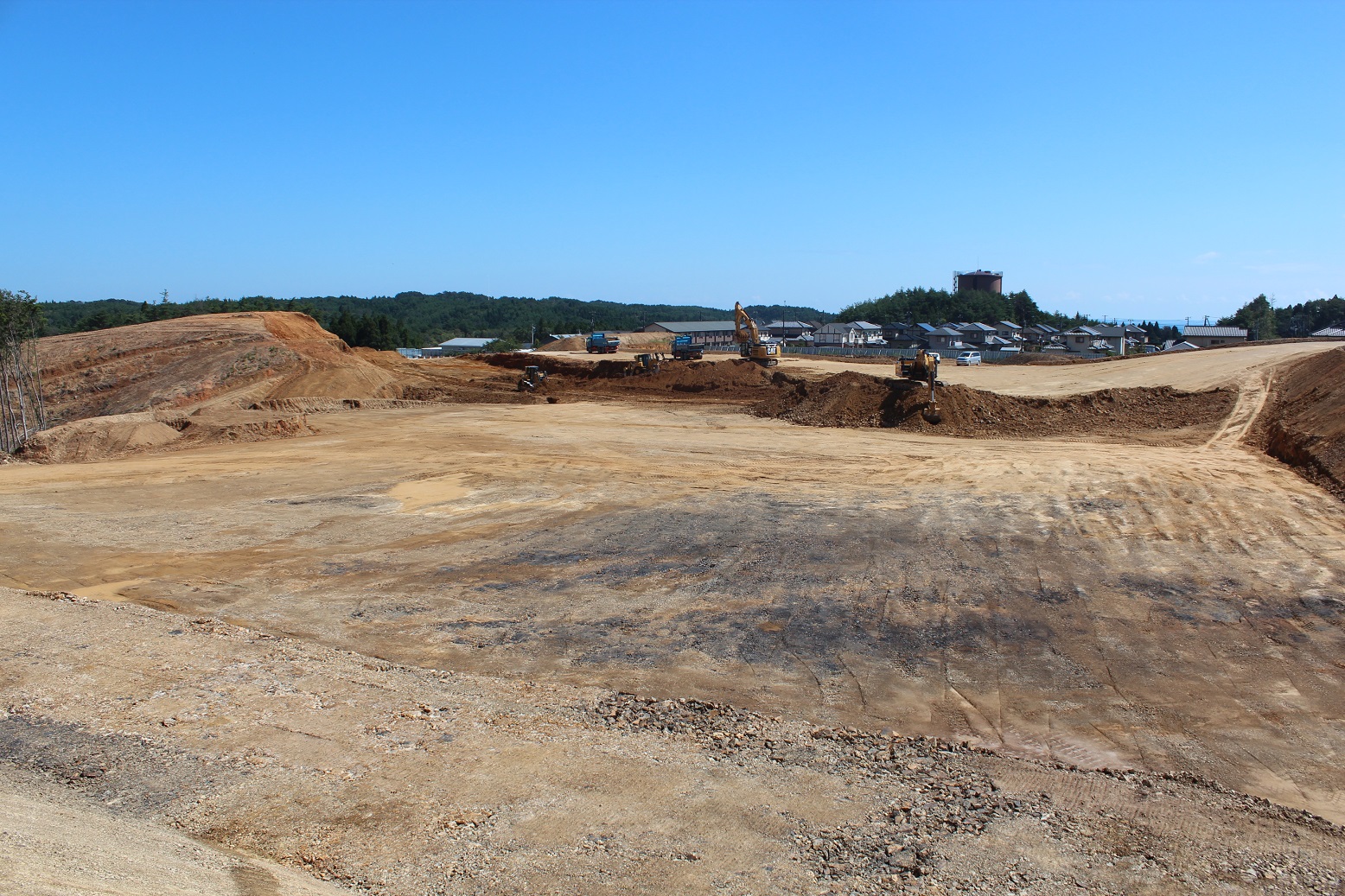

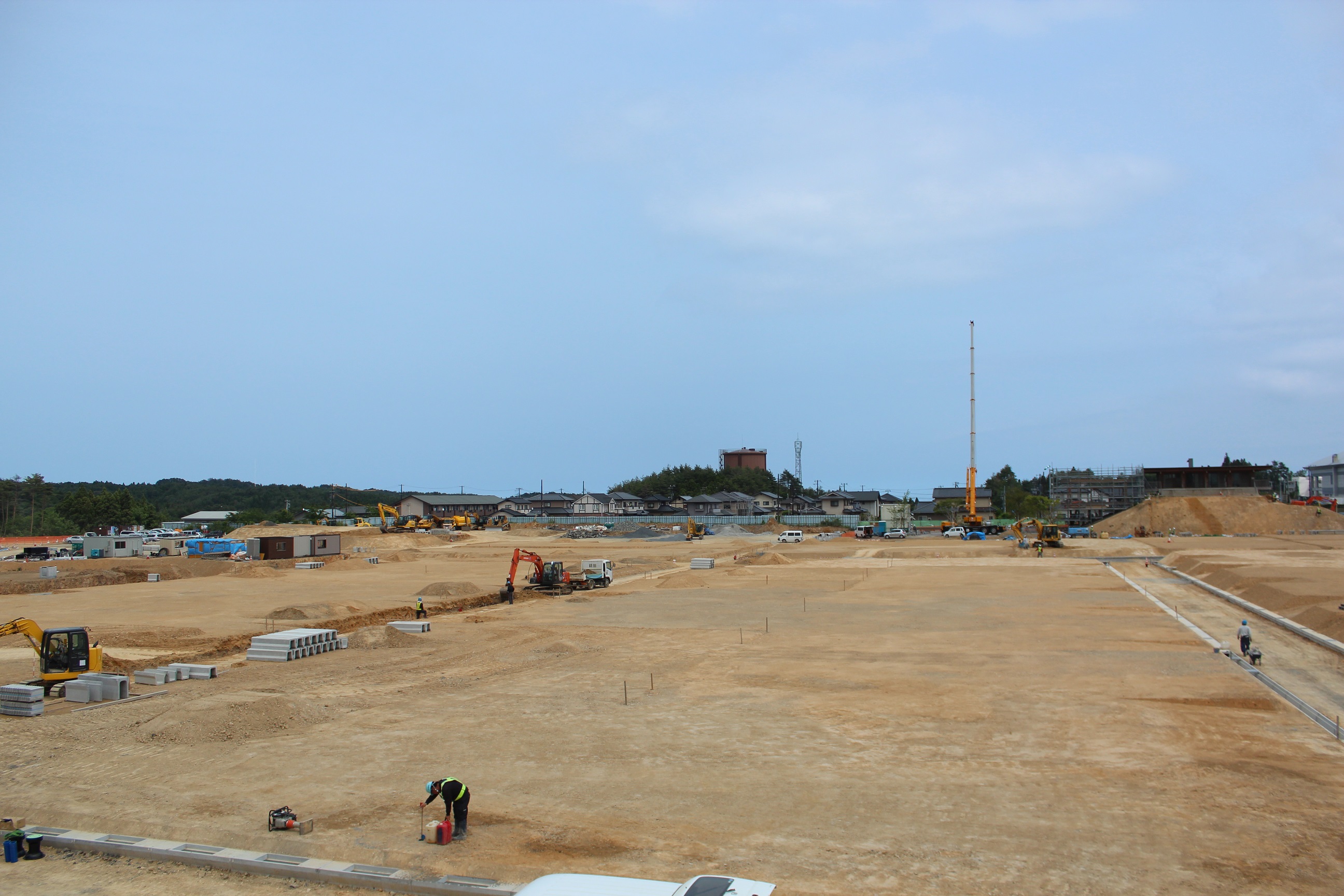

平成27年9月15日
平成27年9月15日

平成27年10月5日

平成27年10月5日

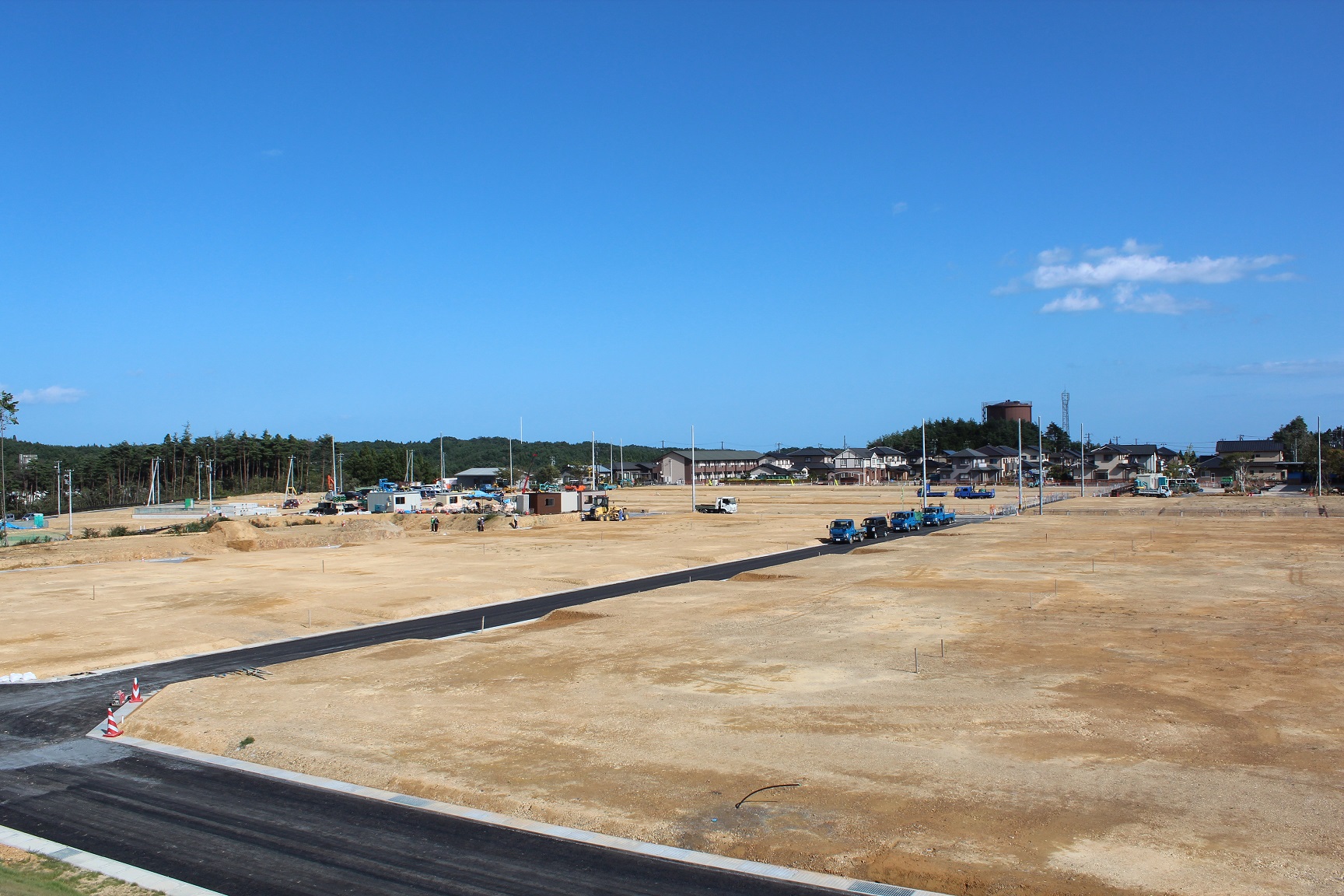

平成27年11月6日

平成27年11月6日

平成27年12月1日

平成27年12月1日

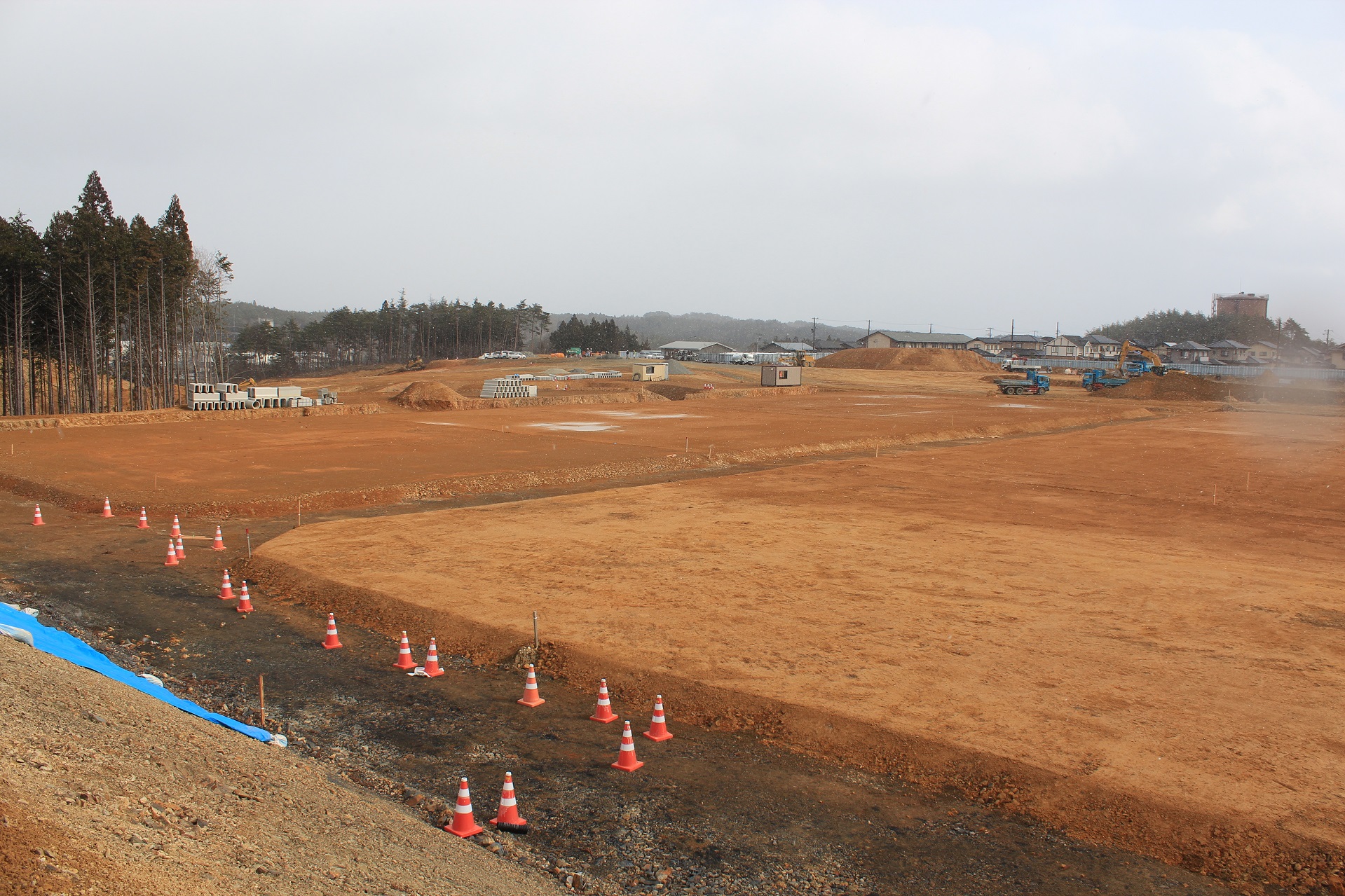

平成28年1月7日

平成28年1月7日

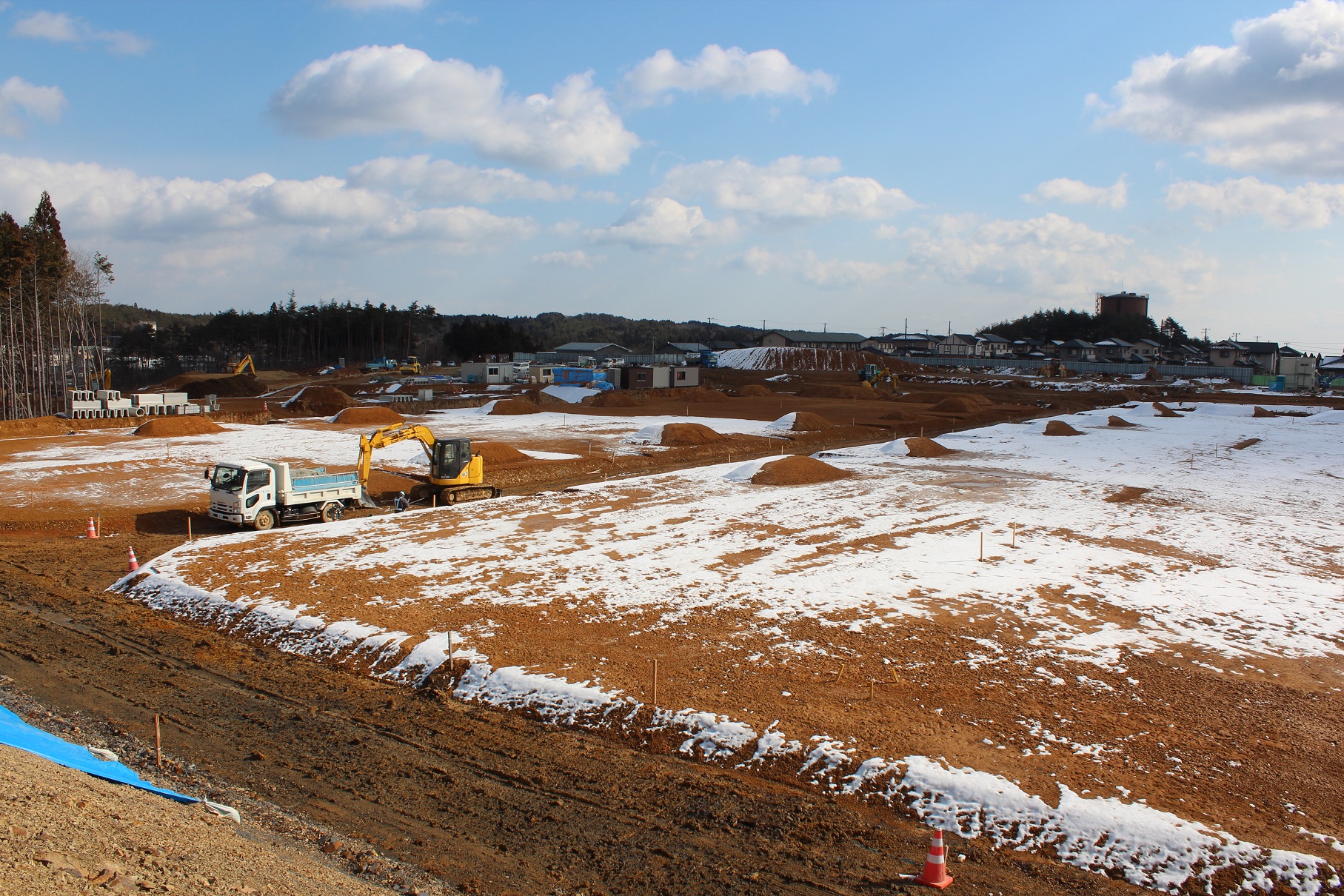

平成28年2月5日

平成28年2月5日

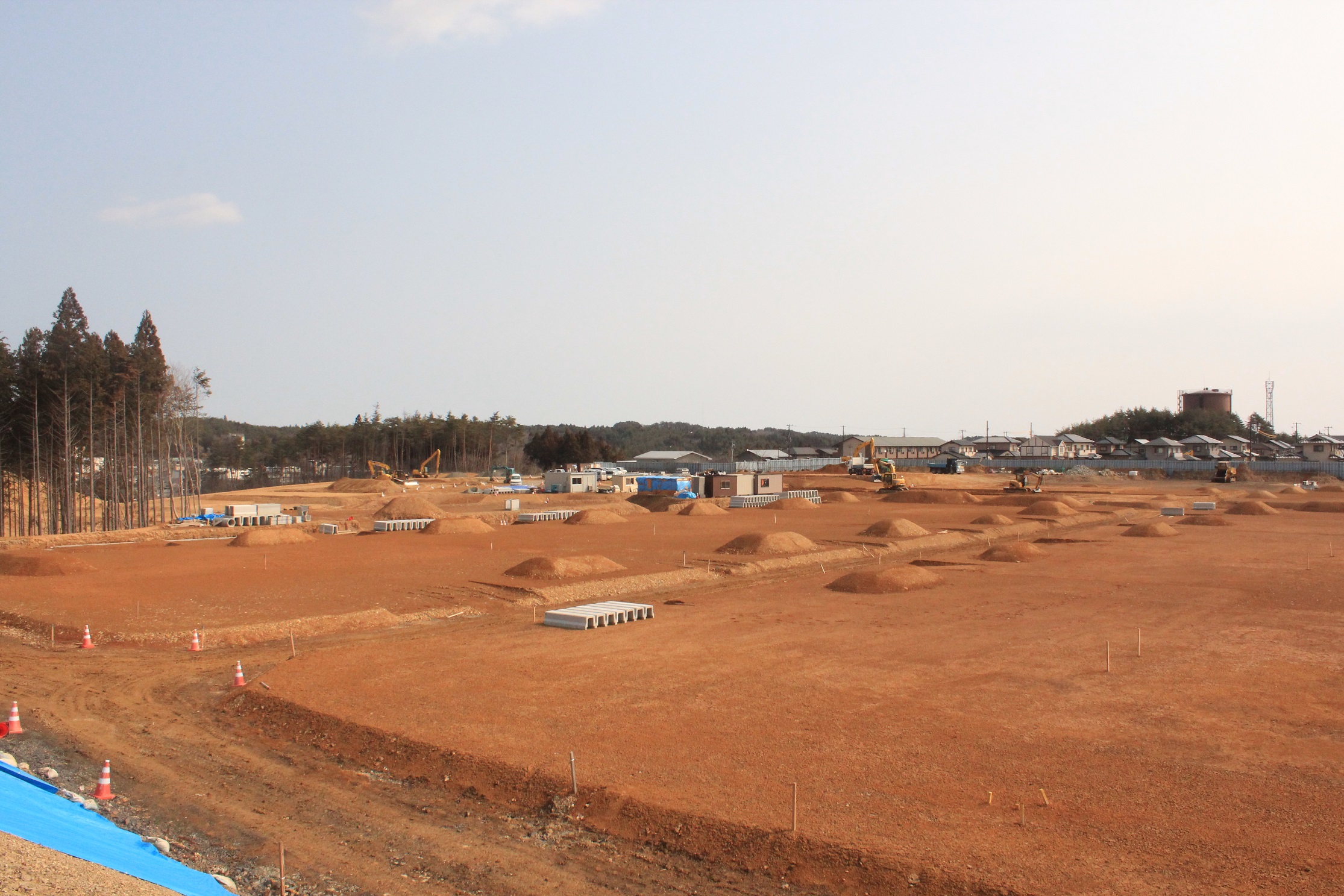

平成28年3月3日

平成28年3月3日

平成28年4月5日

平成28年4月5日

平成28年5月12日

平成28年5月12日

平成28年6月7日

平成28年6月7日

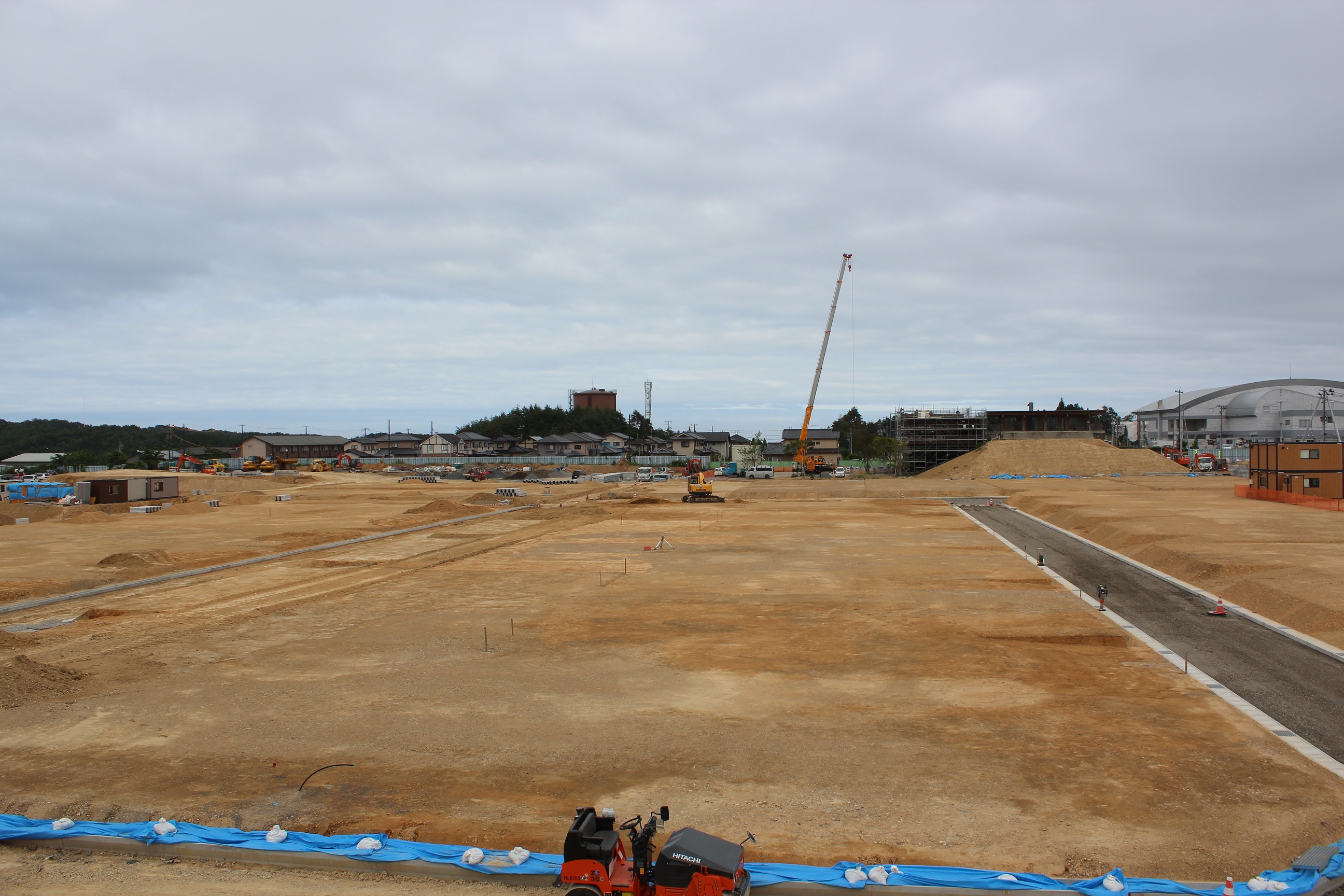

平成28年7月5日

平成28年7月5日

平成28年8月2日

平成28年8月2日

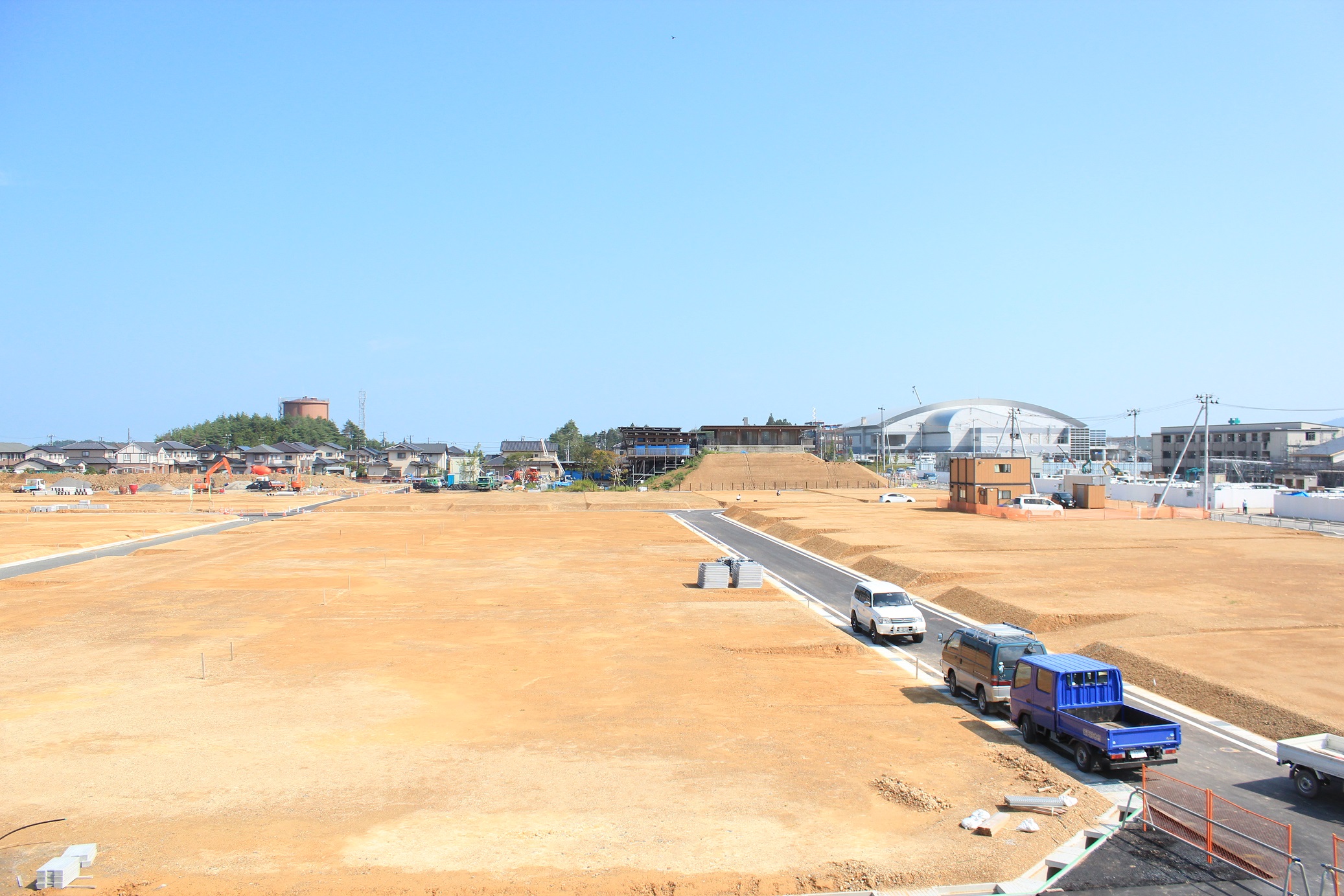

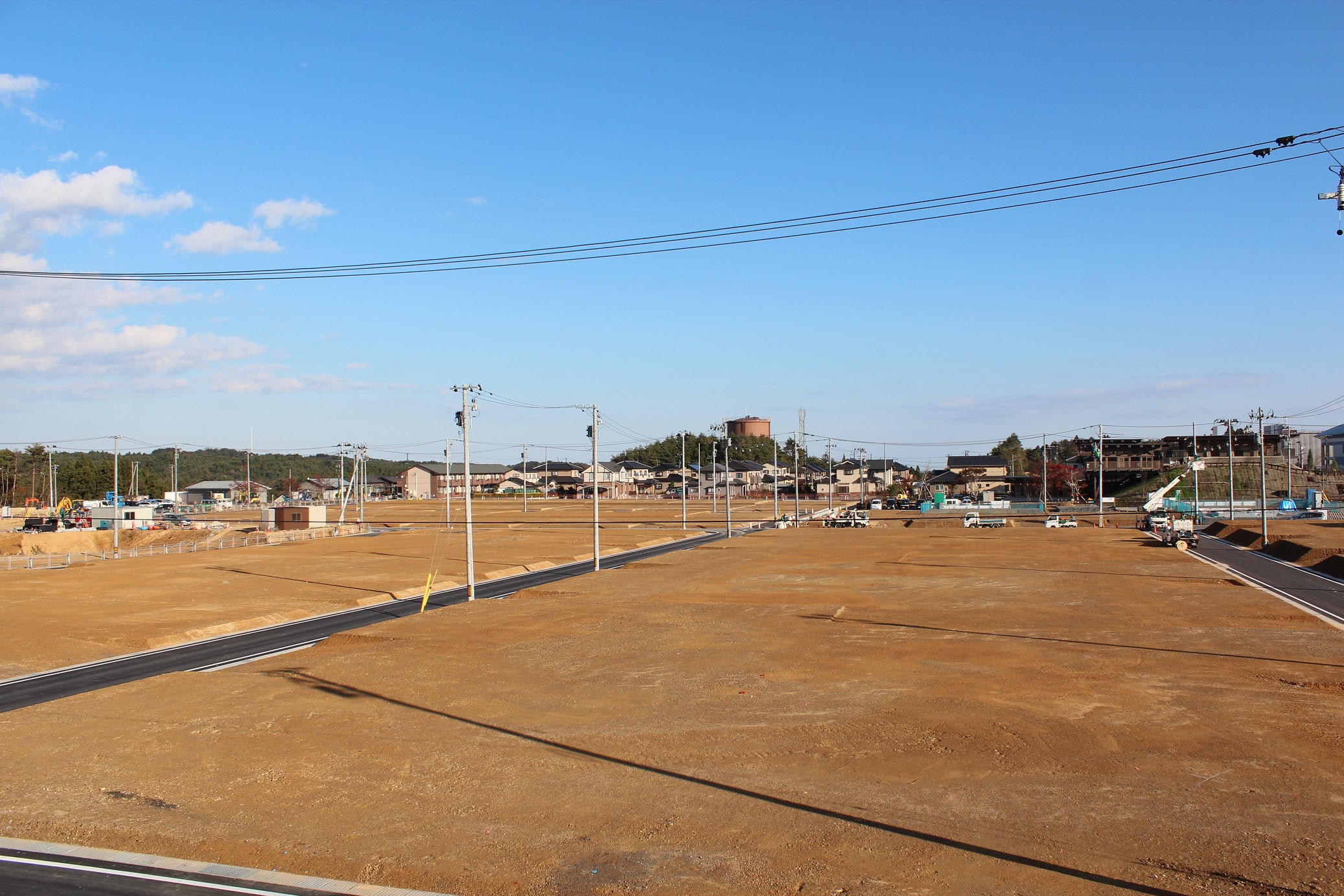

平成28年9月1日

平成28年9月1日

平成28年9月1日

平成28年10月4日
