志津川地区 災害公営志津川中央住宅(147戸)完成

更新日

平成29年4月10日

施工場所 南三陸町志津川字新井田地内
施工業者 UR都市機構
計画戸数 147戸(RC造:115戸・木造:32戸)
入居可能予定時期 平成29年度中
進捗状況  100
※進捗状況については、進捗月÷総月数を基に計算しています。実際の工事進捗率とは異なりますので、予めご了承願います。
リンク 今後の住まいについて

平成29年4月6日

平成29年4月6日現在

過去の写真

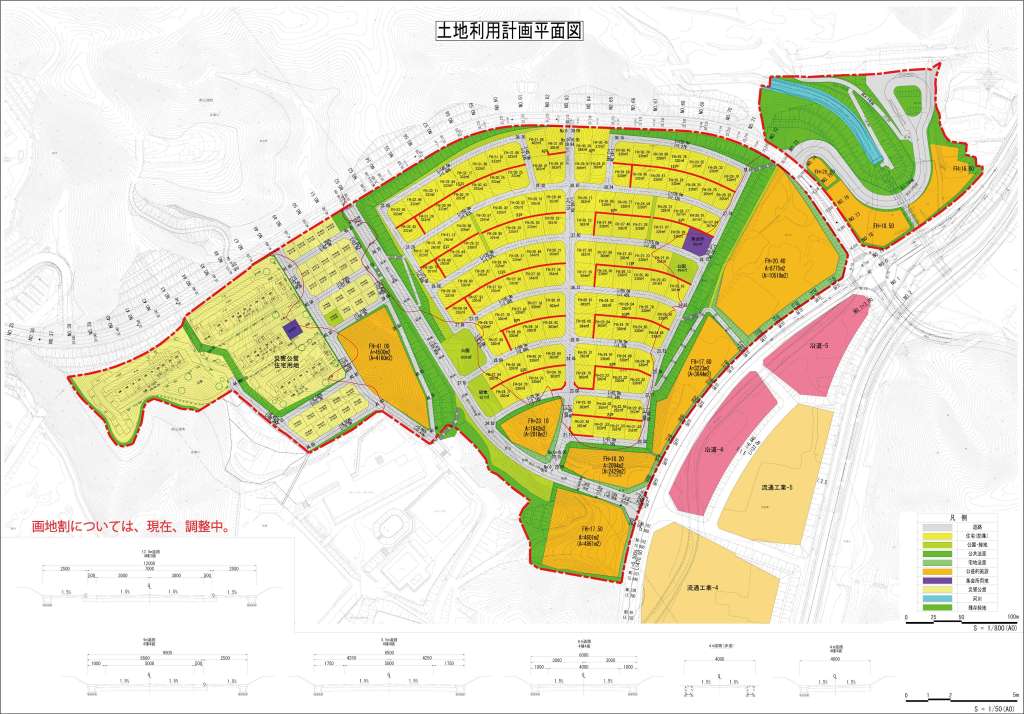

全体位置図
全体位置図
志津川_中央区平面図
平面図案

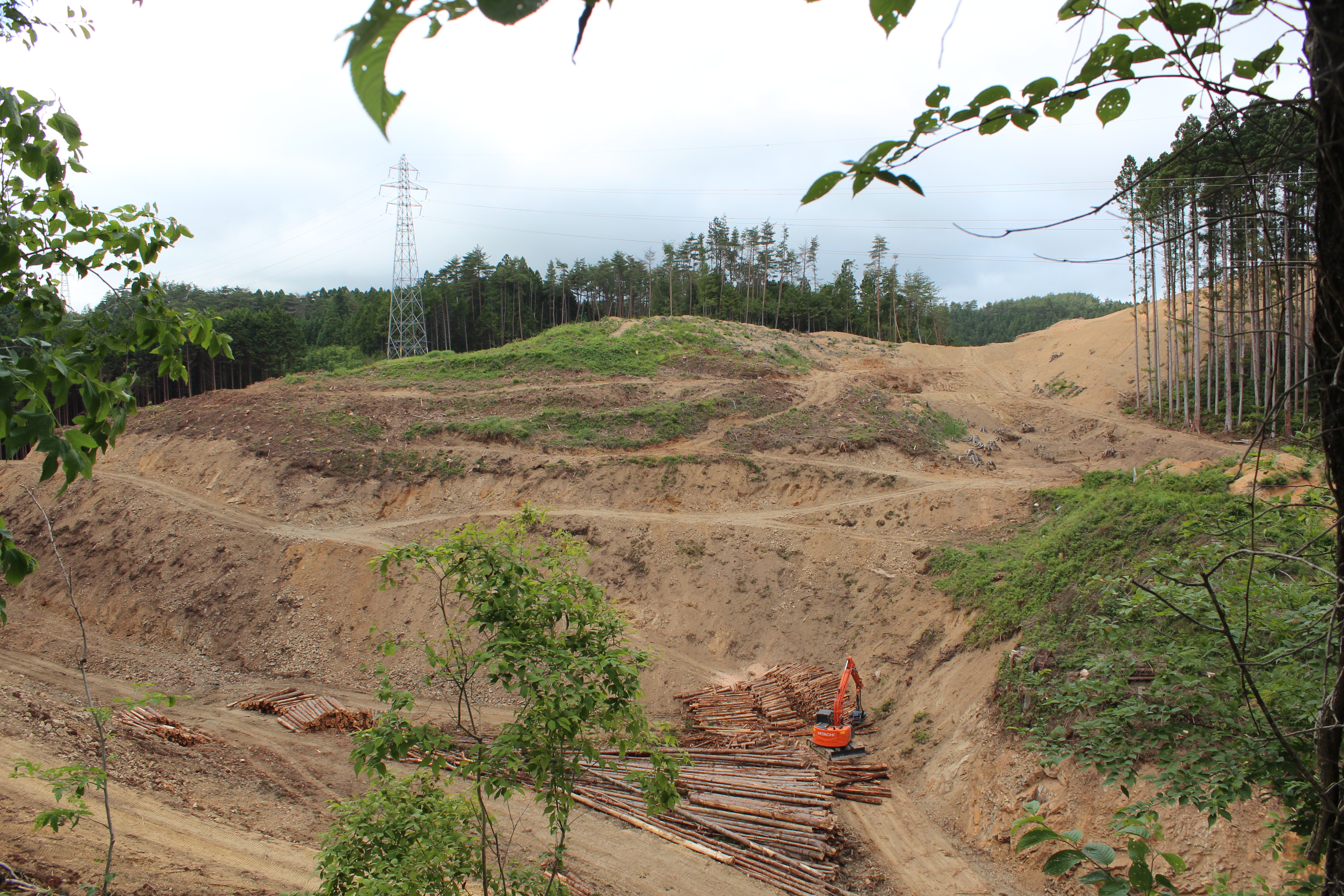

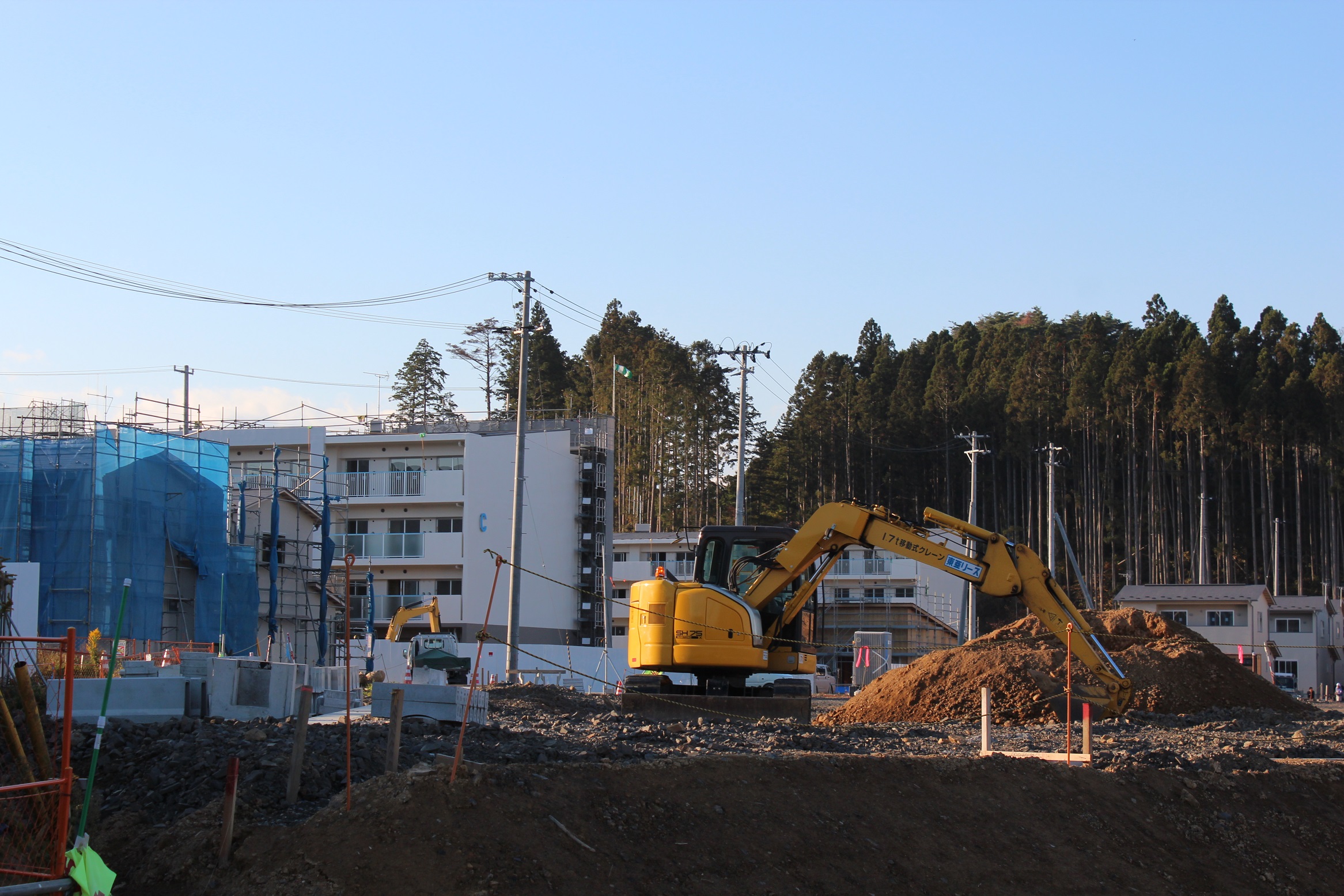

平成26年6月27日

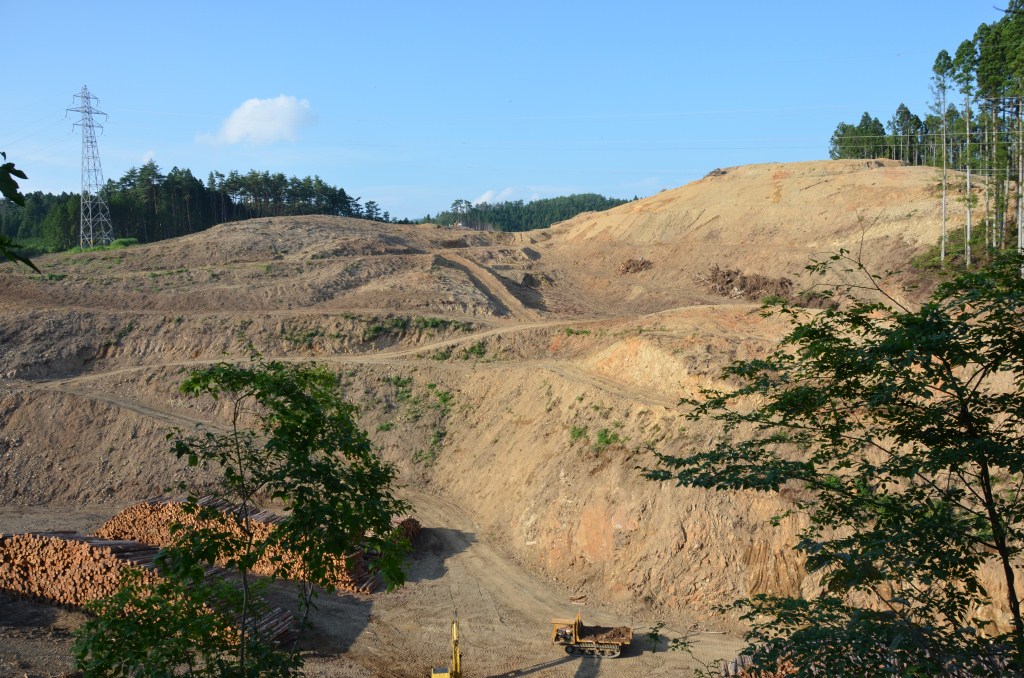

平成26年6月27日

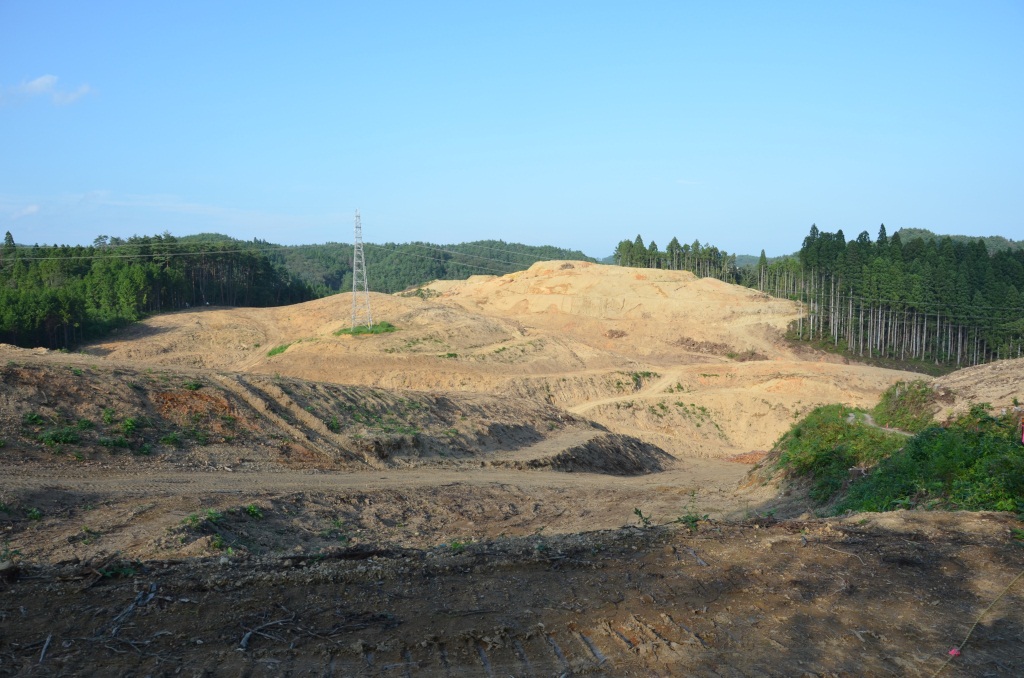

平成26年8月19日
平成26年8月19日
平成26年8月19日
平成26年8月19日

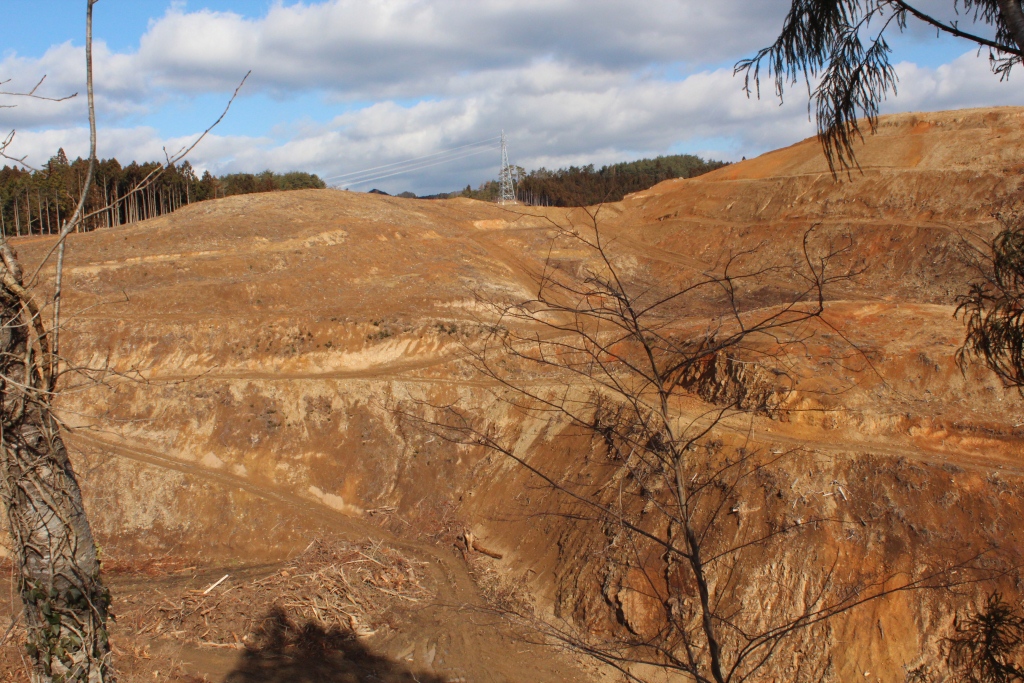

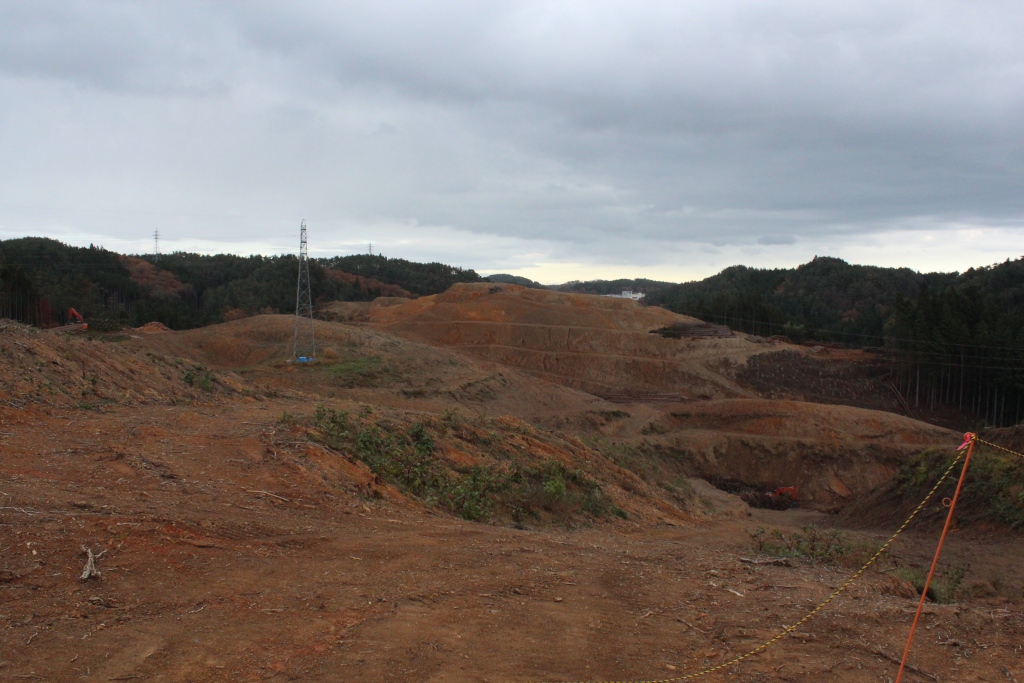

平成26年11月14日
平成26年11月14日
平成27年1月16日
平成27年1月16日

平成27年1月16日
平成27年1月16日

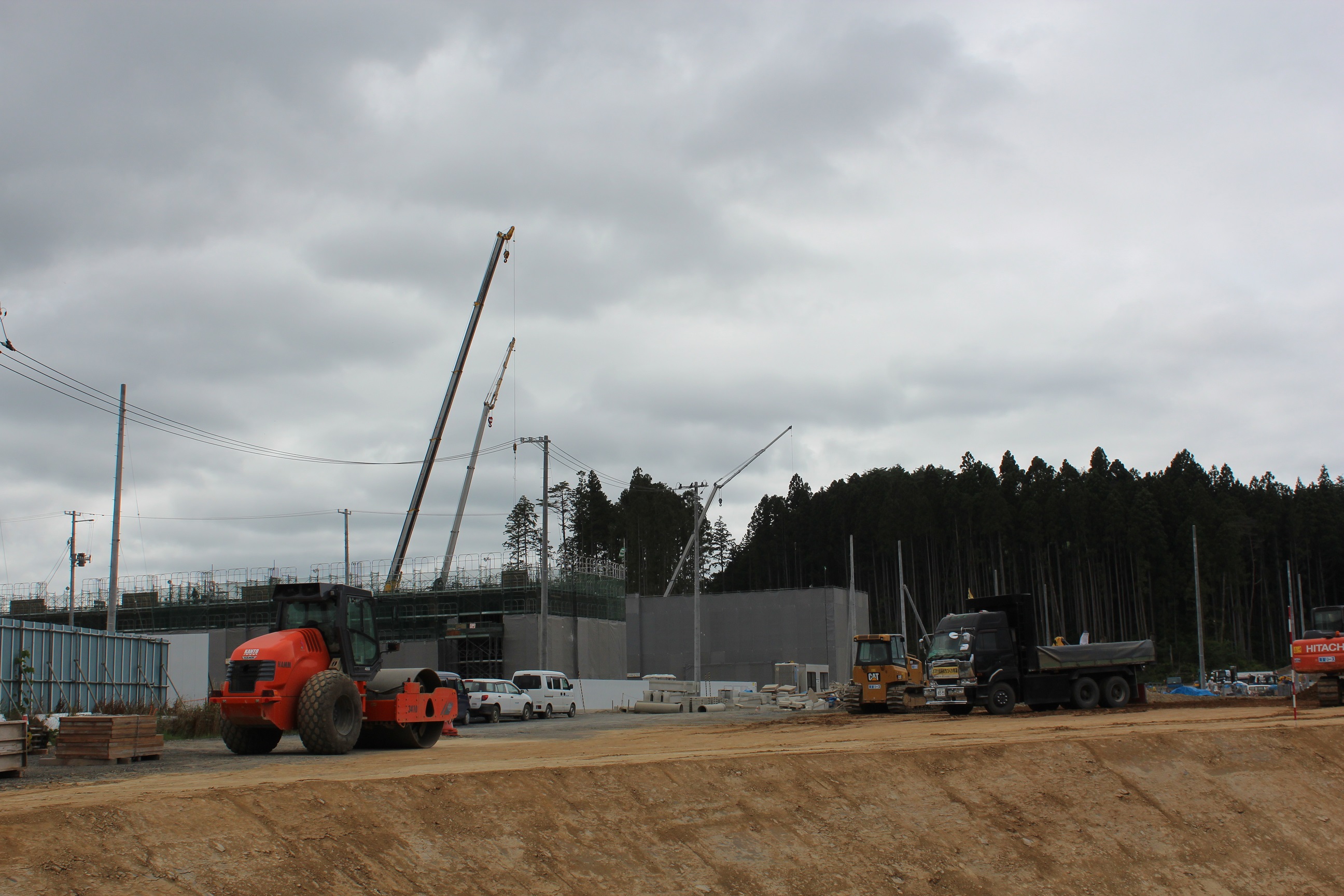

平成27年2月20日撮影
平成27年2月20日

平成27年4月15日

平成27年4月15日

平成27年5月14日
平成27年5月14日

平成27年6月11日
平成27年6月11日

平成27年7月7日
平成27年7月7日

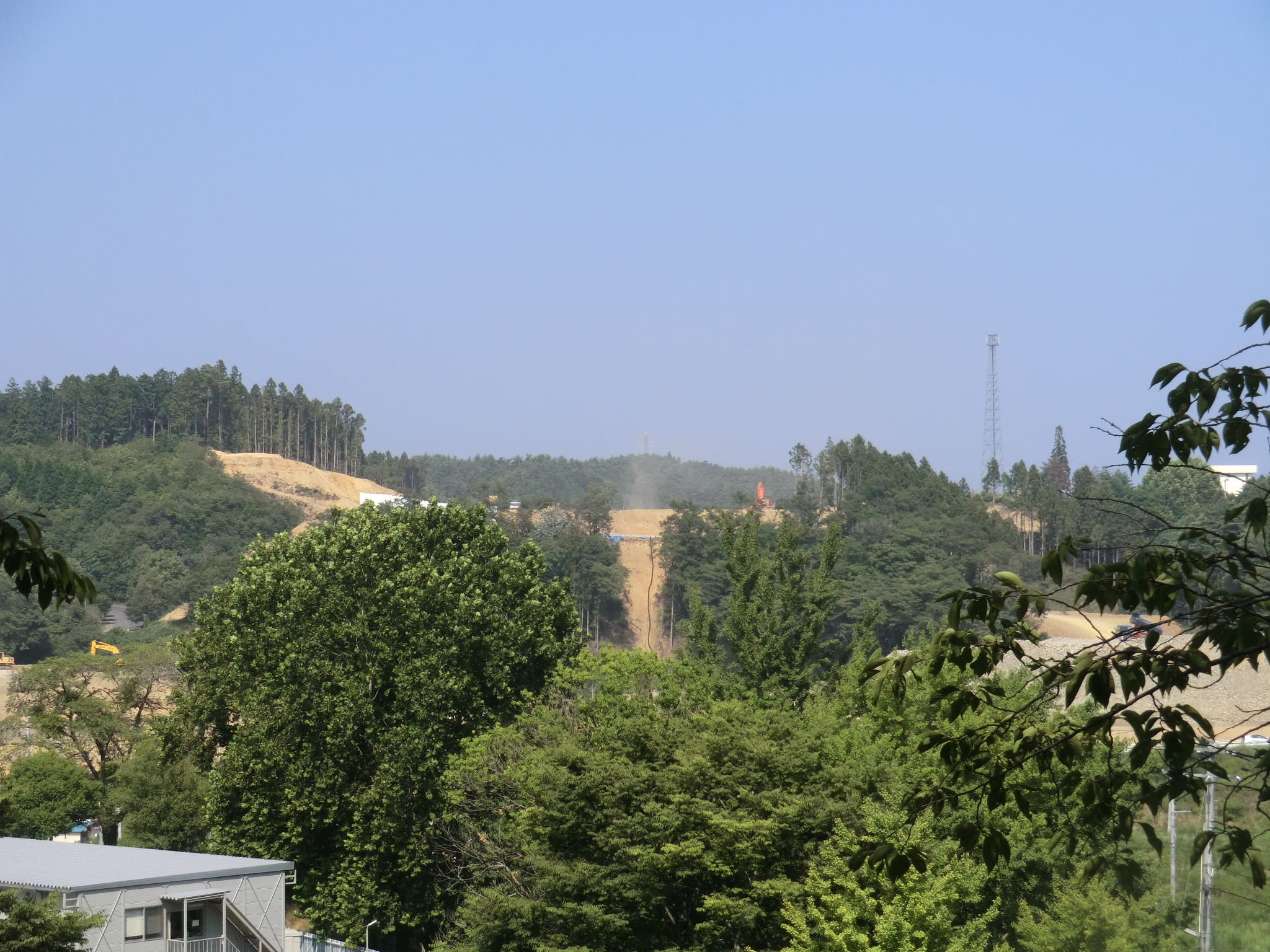

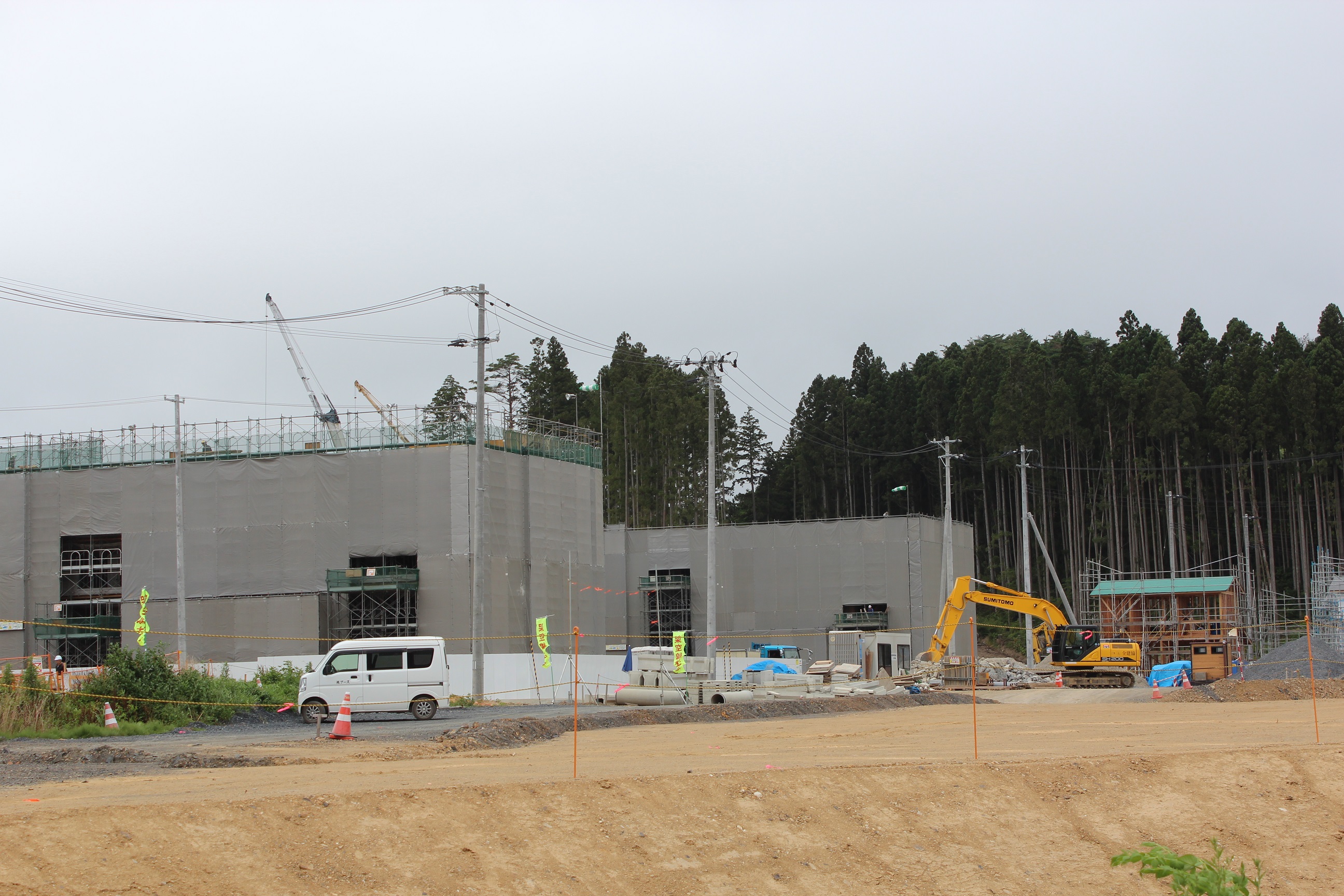

平成27年8月6日
平成27年8月6日

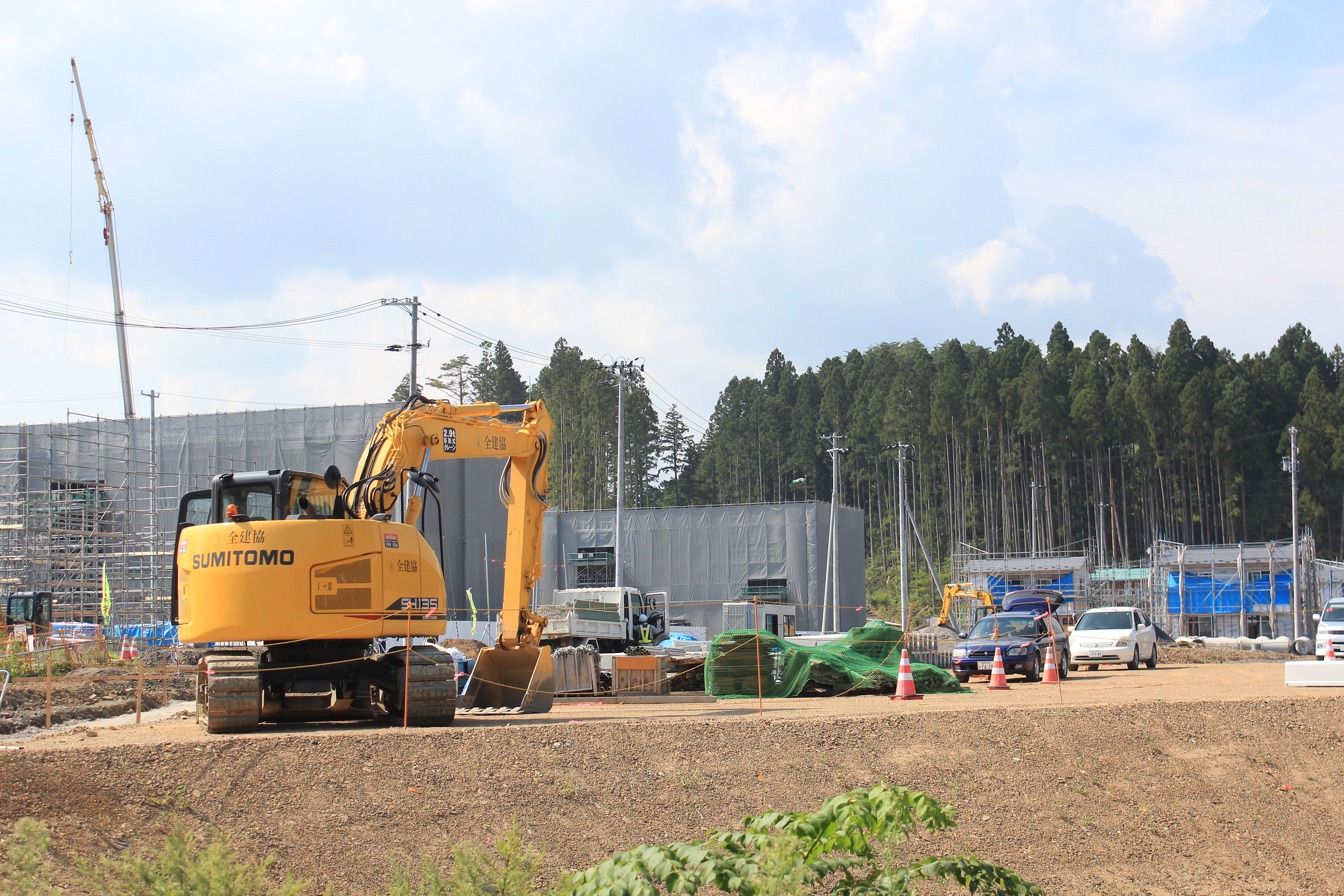

平成27年9月15日

平成27年9月15日

平成27年10月5日

平成27年10月5日

平成27年11月6日

平成27年11月6日

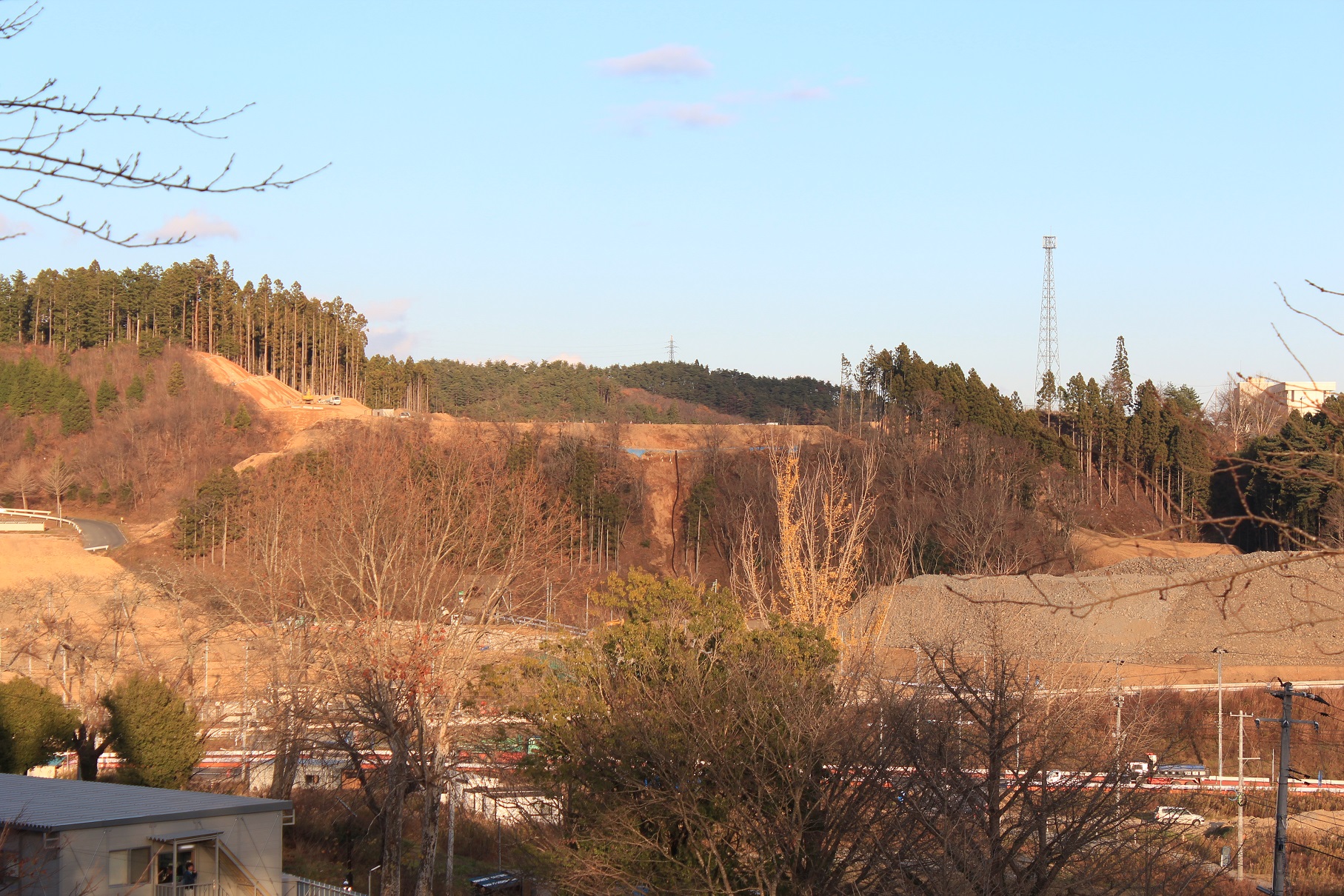

平成27年12月1日

平成27年12月1日

平成28年1月7日

平成28年1月7日

平成28年2月5日

平成28年2月5日

平成28年3月3日

平成28年3月3日

平成28年4月5日

平成28年4月5日

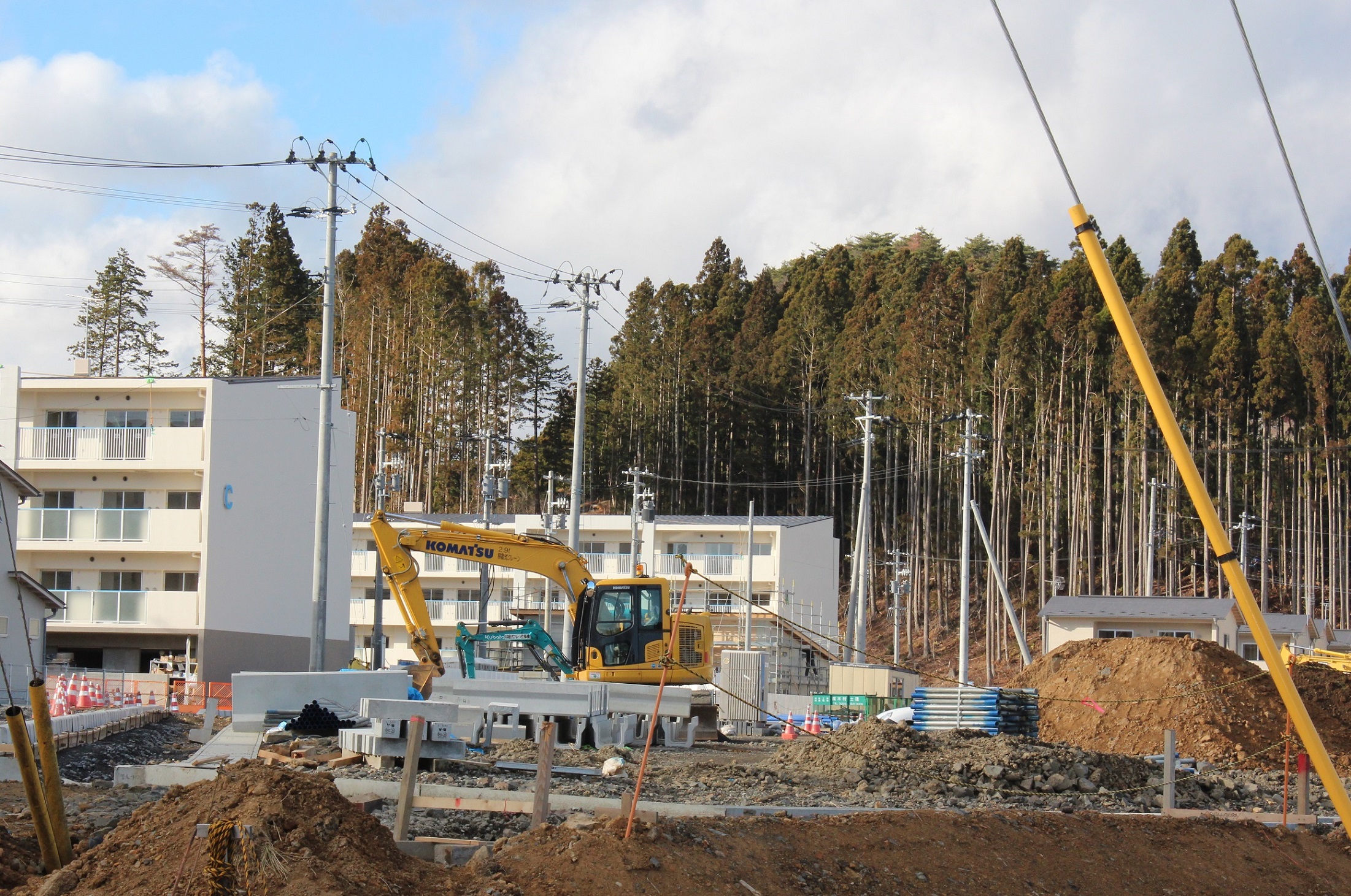

平成28年5月12日

平成28年5月12日

平成28年6月7日

平成28年6月7日

平成28年7月5日

平成28年7月5日

平成28年8月2日

平成28年8月2日

平成28年9月1日

平成28年9月1日

平成28年10月4日

 平成28年10月4日

 平成28年11月2日

平成28年11月2日

平成28年12月6日

平成28年12月6日

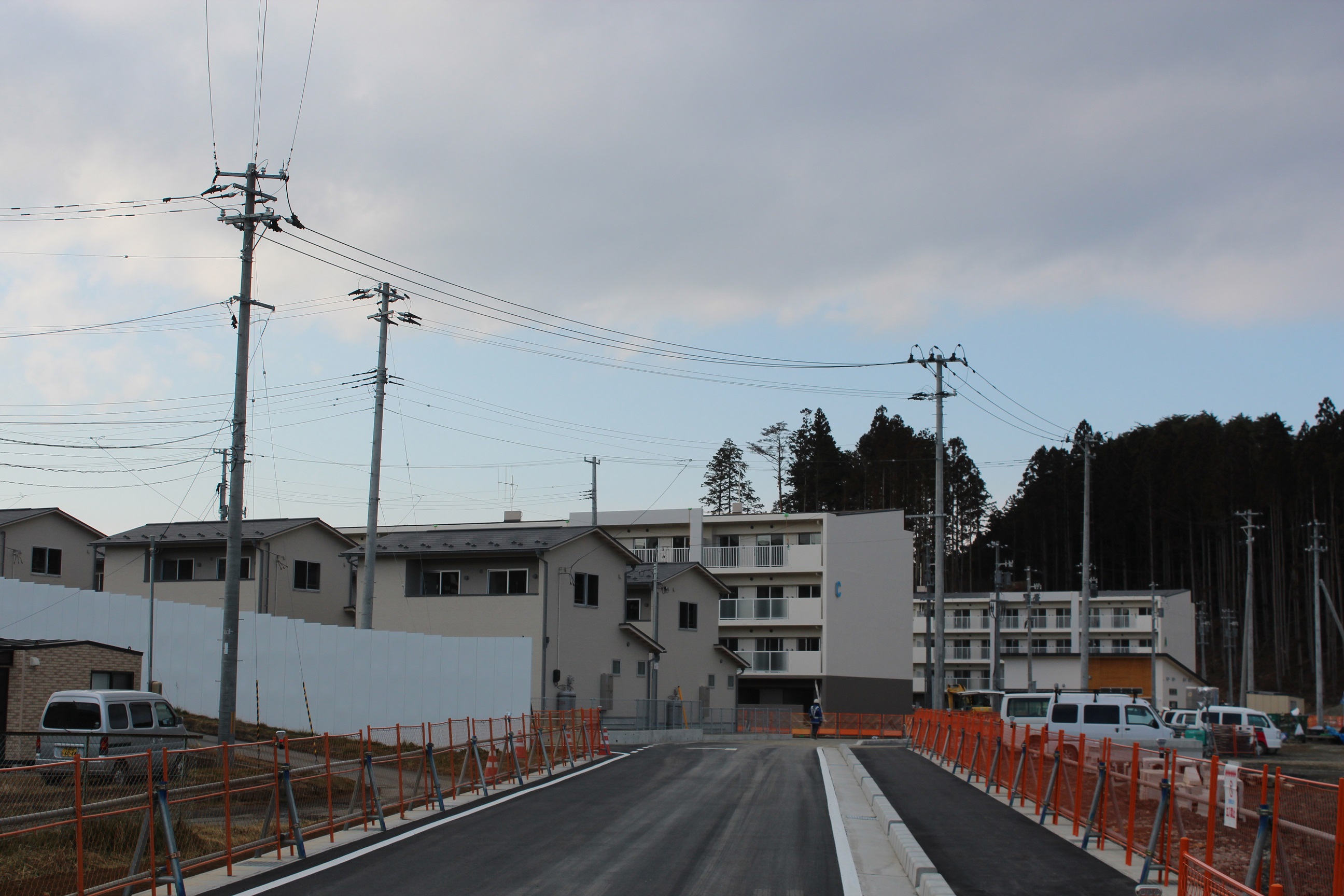

平成29年1月10日

平成29年1月10日

平成29年2月3日

平成29年2月3日

平成29年3月6日

平成29年3月6日
