歌津・志津川・戸倉の20地区28団地において計画されている防災集団移転促進事業。
現在着工済みなのは9団地で、近々3団地が着工されますので全28団地のうちの12団地が動き始めています。

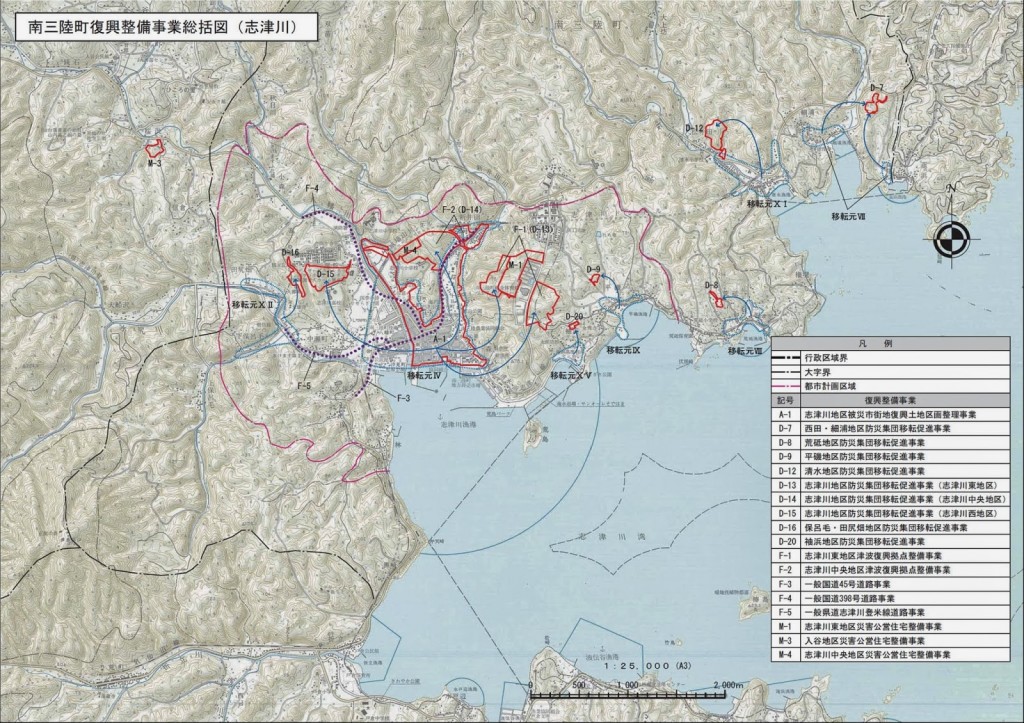

こちらの図は志津川での計画です。

南三陸町復興整備事業総括図(志津川)(注意)クリックで拡大可能。 (JPEG: 260.3KB)

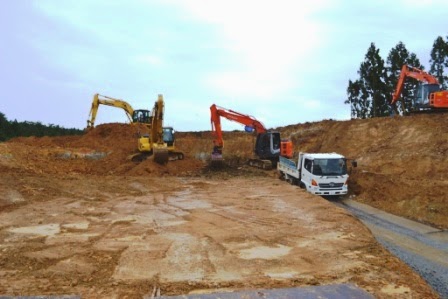

袖浜仮設住宅の少し高い所に造成中の袖浜地区(5戸)。
造成は年内に完了予定。順調に工事が進んでいるようです。

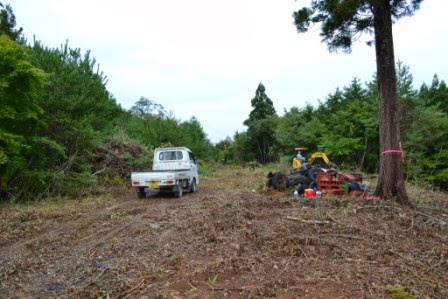

こちらは来年の1月末に完成予定の平磯地区(8戸)。

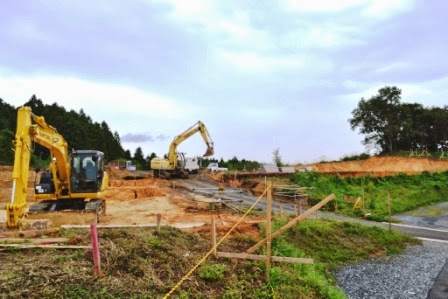

同じく来年1月末に完成予定の荒砥地区(5戸)。

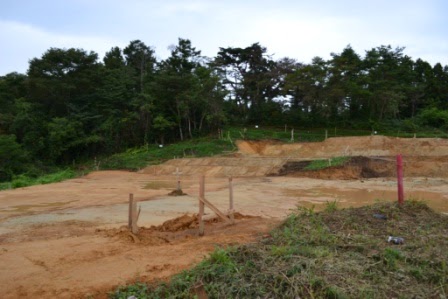

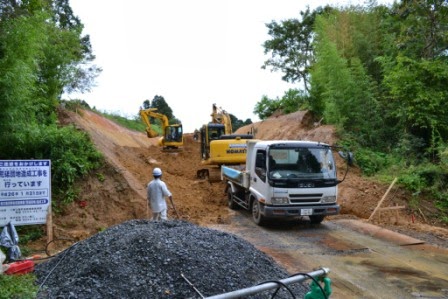

8月に工事が始まったばかりの西田・細浦地区(20戸)は、来年の9月末に造成完了予定。

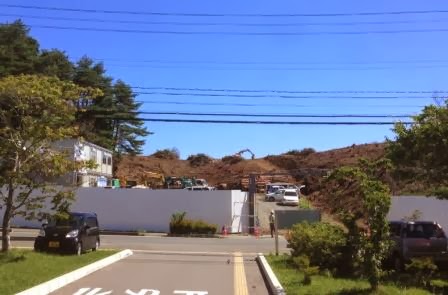

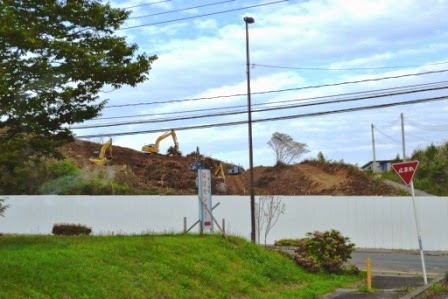

そして仮庁舎向かいで工事が始まった、志津川地区東団地(132戸)。
造成の完了予定は28年度末から29年度が見込まれています。


志津川では他にも、清水地区(53戸)、志津川地区 中央団地(176戸)、西団地(174戸)で造成工事が控えています。
明日は、歌津と戸倉の様子をお伝えします。
(安藤)
(注意)翌日の記事はこちら→防災集団移転促進事業のいま(歌津・戸倉)
