歌津 館浜地区 館浜団地(19戸)完成 『復』

歌津 館浜地区 館浜団地の詳細
完成日 平成27年1月30日
施工場所 南三陸町歌津字館浜地内外
面積 約2.3ヘクタール
工期 平成25年11月16日 ~ 平成27年1月30日
施工業者 株式会社只野組
戸数 19戸
進捗状況 進捗状況を示した緑色の100%を示すバー 100%
リンク 今後の住まいについて
黒い外壁の新築住宅とその周囲にある数棟の住宅が、緑に囲まれた山間の住宅地に建ち並び、電柱と電線が交差している風景の写真

進捗状況

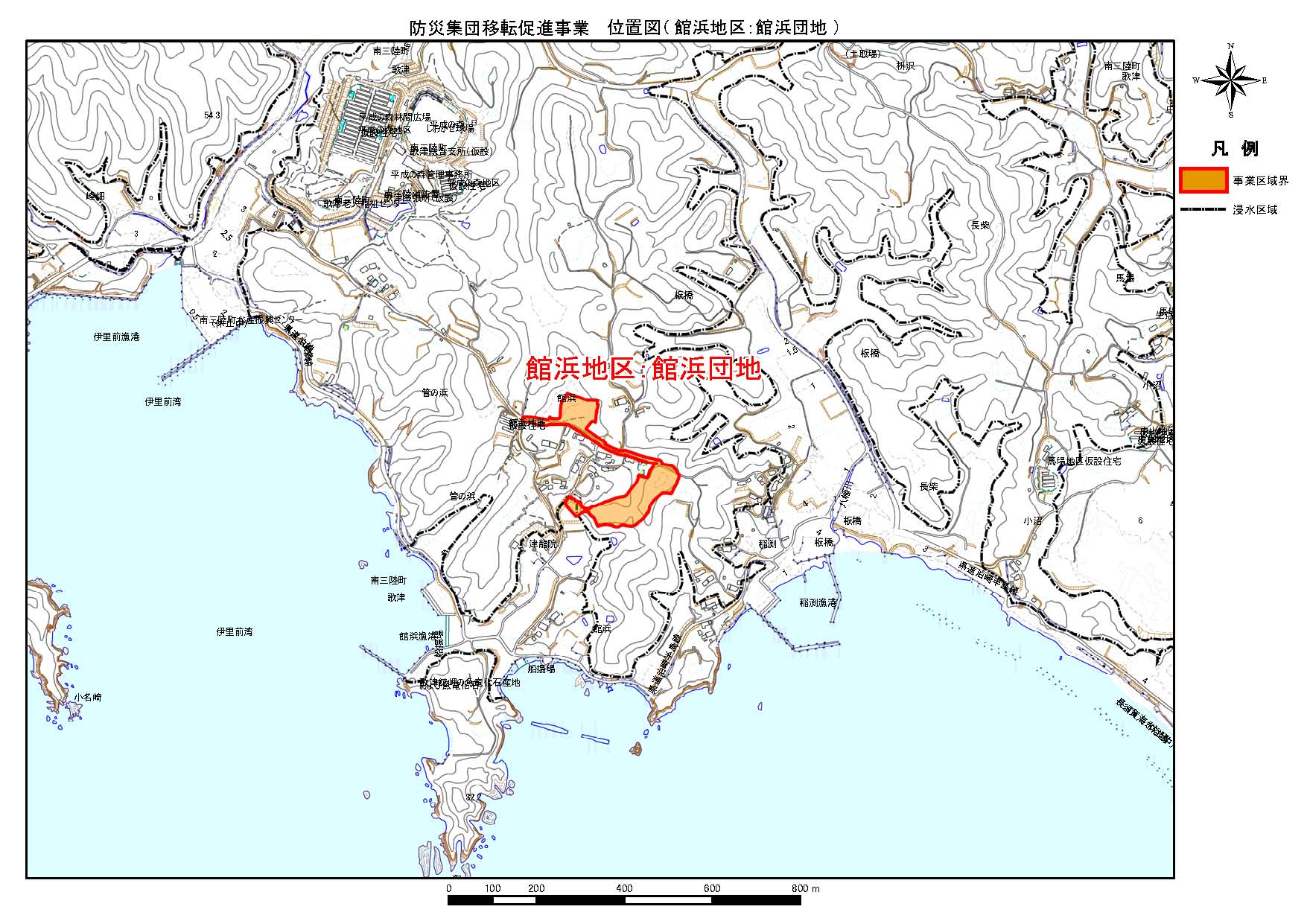

地形図に示されている館浜地区 館浜団地の防災集団移転促進事業の位置図

全体図

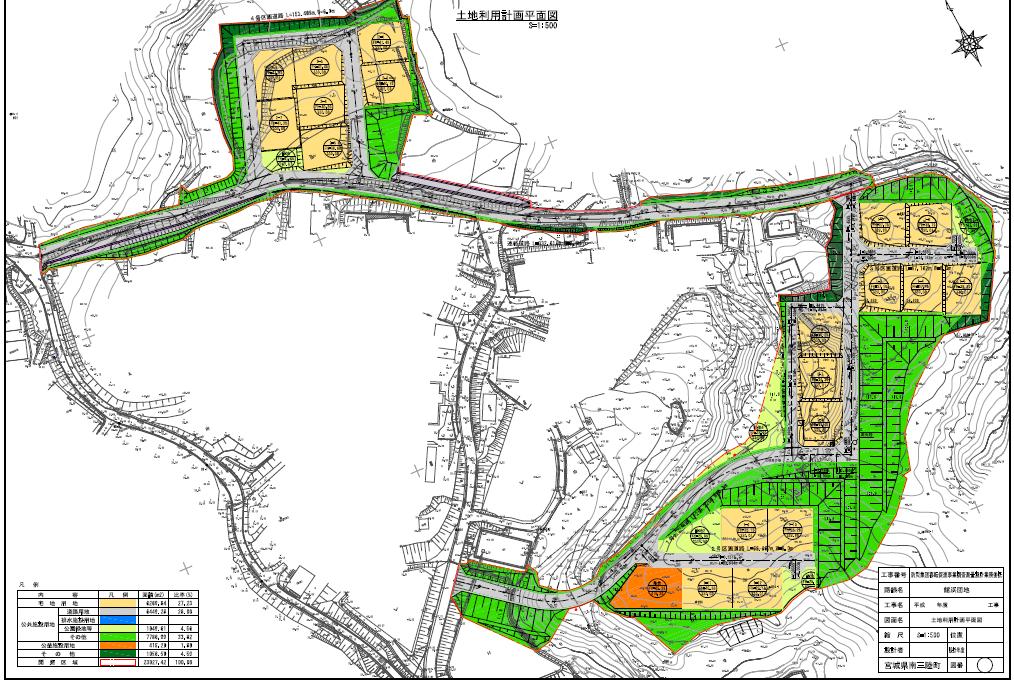

土地利用計画図が示されている館浜地区 館浜団地の平面図

平面図

複数の重機やトラックが稼働し、傾斜地を造成している山間の工事現場の様子で、奥に住宅と通信塔が見える写真

平成26年4月18日

ブルドーザーとダンプ車両が造成中の土の広場に止まっている様子を写した、森林に囲まれた青空の下の工事現場の写真

平成26年6月26日

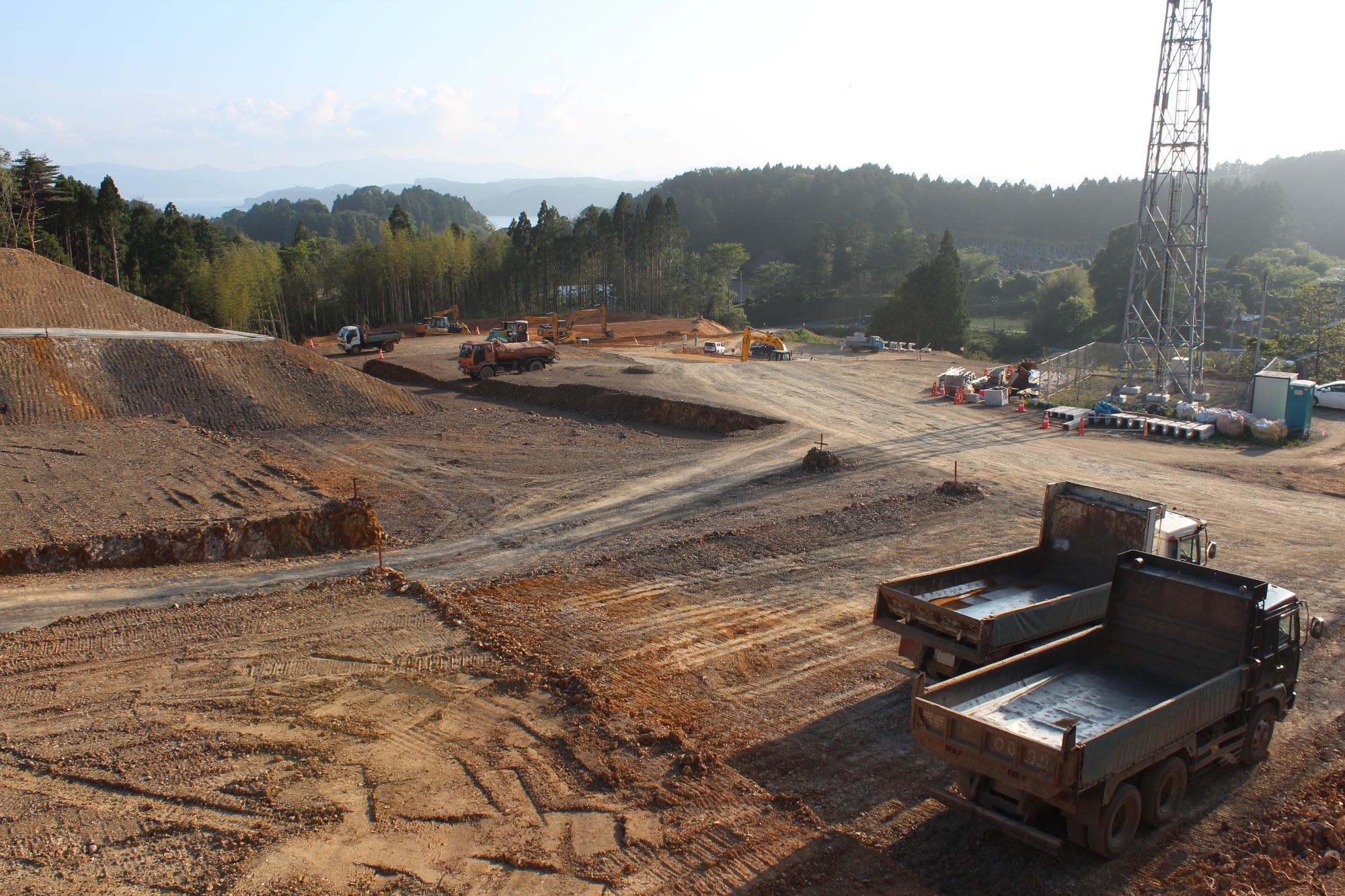

複数のトラックと重機が広い敷地で土地をならしている様子を、高台から見下ろした工事中の様子の写真

平成26年6月26日

整地された赤土の地面にコンクリート製の排水用U字溝が整然と並べられ、周囲に重機が点在する造成地の写真

平成26年8月18日

掘削作業の進む造成地と、その奥に住宅街や電波塔が見える広範囲の工事風景を写した写真

平成26年8月18日

敷地内にコンクリート基礎や重機、作業員が配置されている、工事が進む住宅地造成現場の写真

平成26年11月14日

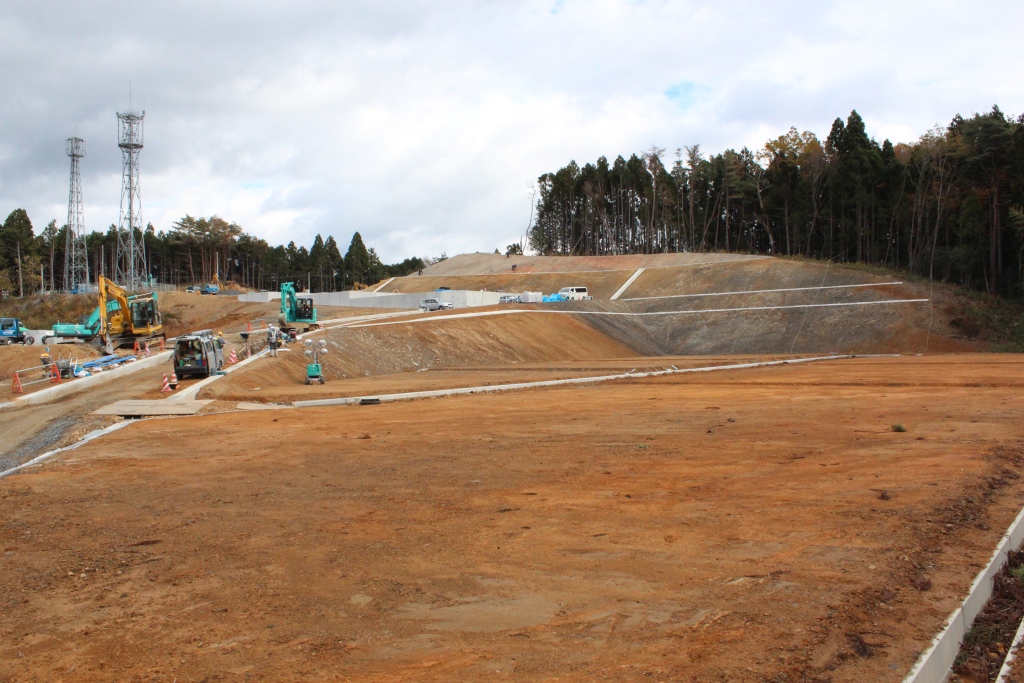

傾斜地に沿って進められる造成工事で、重機や舗装された道、作業中の様子が確認できる写真

平成26年11月14日

舗装された道路と整地された区画が整然と並び、造成工事がほぼ完了した状態の開発地を写した写真

平成27年1月14日

遠くに山や湖を望む高台から撮影された、整備された区画と赤い舗装の通路が見える完成した宅地造成地の写真

平成27年1月14日

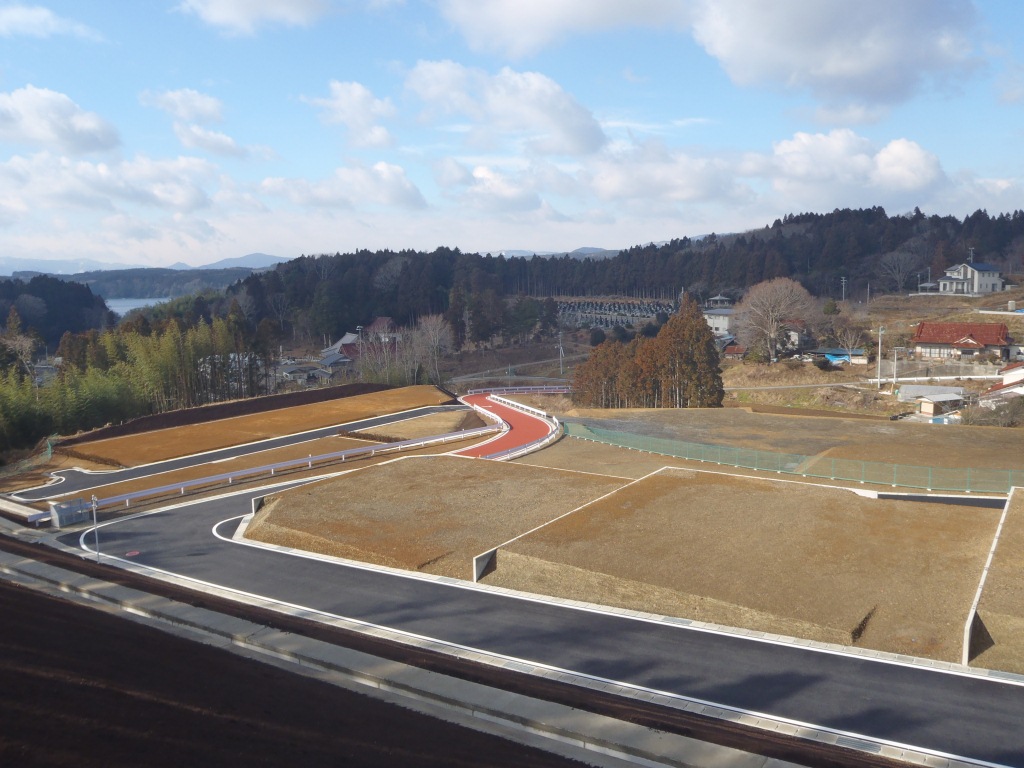

完成した宅地造成地に舗装された道路と盛土の区画が整然と配置された、晴天の宅地造成地完成後の写真

平成27年2月6日
【完成】
